2013年造價工程師案例分析經典真題分析(第六章)

來源:233網校 2013-08-19 09:42:00

(2012年真題)

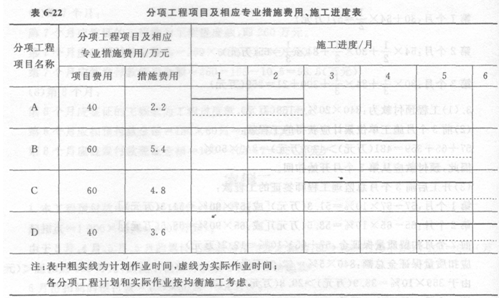

某工程項目業主采用工程量清單計價方式公開招標確定了承包人,雙方簽訂了工程承包合同,合同工期為6個月。合同中的清單項目及費用包括:分項工程項目4項,總費用為200萬元,相應專業措施費用為l6萬元;安全文明施工措施費用為6萬元;計日工費用為3萬元;暫列金額為12萬元;特種門窗工程(專業分包)暫估價為30萬元,總承包服務費為專業分包工程費用的5%;規費和稅金綜合稅率為7%。各分項工程項目費用及相應專業措施費用、施工進度見表6-22。
2013年造價工程師案例分析經典真題分析(第六章)
合同中有關付款條款約定如下:
1.工程預付款為簽約合同價(扣除暫列金額)的20%,于開工之日前10天支付,在工期最后2個月的工程款中平均扣回。
2.分項工程項目費用及相應專業措施費用按實際進度逐月結算。
3.安全文明施工措施費用在開工后的前2個月平均支付。
4.計日工費用、特種門窗專業費用預計發生在第5個月,并在當月結算。
5.總承包服務費、暫列金額按實際發生額在竣工結算時一次性結算。
6.業主按每月工程款的90%給承包商付款。
7.竣工結算時扣留工程實際總造價的5%作為質保金。
【問 題】
1.該工程簽約合同價為多少萬元?工程預付款為多少萬元?
2.列式計算第3個月末時的工程進度偏差,并分析工程進度情況(以投資額表示)。
3.計日工費用、特種門窗專業費用均按原合同價發生在第5個月,列式計算第5個月末業主應支付給承包商的工程款為多少萬元?
4.在第6個月發生的工程變更、現場簽證等費用為l0萬元,其他費用均與原合同價相同。列式計算該工程實際總造價和扣除質保金后承包商應獲得的工程款總額為多少萬元?
(費用計算以萬元為單位,結果保留三位小數)
【答 案】
1.該工程簽約合同價為:
(200+16+6+3+12+30+30×5%)×(1+7%)=287.295(萬元) (2分)
工程預付款為:
(200+16+6+3+30+30×5%)×(1+7%)×20%=54.891(萬元) (2分)
2.擬完工程計劃投資為:
[40+2.2+(60+5.4)×2/3+(60+4.8)×1/3]×(1+7%)=114.918(萬元)(3分)
已完工程計劃投資為:
[40+2.2+(60+5.4)×1/2]×(1+7%)=80.143(萬元) (2分)
進度偏差為:
已完工程計劃投資一擬完工程計劃投資=(80.143-114.918)=-34.775(萬元)(2分)
工程進度拖后34.775(萬元)。 (1分)
3.第5個月末業主應支付給承包商的工程款為:
{[(60+5.4)×1/4+(60+4.8)×1/3+(40+3.6)×1/2+3+301×(1+7%)×90%-54.891×1/2)=61.873(萬元) (4分)
4.該工程實際總造價為:
287.295+10×(1+7%)-12×(1+7%)=285.155(萬元) (2分)
該工程扣質保金后承包商應得的工程款為:
285.155×(1-5%)=270.897(萬元) (2分)

編輯推薦:

2013年造價工程師考試各科最新章節試題

2013年造價工程師考試全新備考計劃

如果您在學習過程中遇到任何疑問,請登錄造價工程師會員中心你問我答,隨時與廣大考生朋友們一起交流!還可以加入造價工程師群組,一起分享備考心得。同時歡迎考友選擇適合自己的學習班級,并按要求完成聽課做題的學習任務,基本可滿足考試需要。

相關閱讀

添加一級造價師學習群或學霸君

領取資料&加備考群

233網校官方認證

掃碼加學霸君領資料

233網校官方認證

掃碼進群學習

233網校官方認證

掃碼加學霸君領資料

233網校官方認證

掃碼進群學習

拒絕盲目備考,加學習群領資料共同進步!

互動交流
掃描二維碼直接進入

微信掃碼關注公眾號

獲取更多考試資料
主站蜘蛛池模板: 内丘县| 平乐县| 汝城县| 温泉县| 千阳县| 卢湾区| 谷城县| 永靖县| 万全县| 金湖县| 嘉禾县| 分宜县| 佛冈县| 武山县| 于都县| 垫江县| 托里县| 邯郸市| 永和县| 黑龙江省| 绥宁县| 饶平县| 孟州市| 黄石市| 鹤山市| 连平县| 武城县| 永城市| 乌拉特后旗| 滦南县| 乌苏市| 新邵县| 黑山县| 西乌珠穆沁旗| 临安市| 松江区| 巴楚县| 安多县| 永德县| 遂宁市| 和顺县|
