51、某工程雙代號網絡計劃中各項工作最早開始時間和最遲開始時間如下圖所示,工作1~3的自由時差為( )。


A.1

B.2

C.3

D.4

參考答案: A
參考解析:本題考查的是工作法。工作1~3的自由時差為4-3-0=1。參見教材P125。

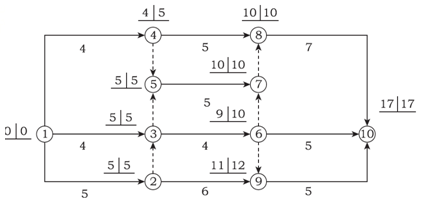

52、某雙代號網絡計劃如下圖所示,圖中已標出各節點的最早時間和最遲時間。該計劃表明( )。


A.工作1-3為關鍵工作

B.工作5-7為關鍵工作

C.工作3-6的總時差為3

D.工作4-8的自由時差為0

參考答案: B
參考解析:本題考查的是節點法與標號法。工作1-3為非關鍵工作;工作3-6的總時差為10-5-4=1;工作4-8的自由時差為10-5-4=1。參見教材P127~P128。

53、建設工程流水施工中,某專業工作隊在一個施工段上的施工時間稱為( )。

A.流水步距

B.流水節拍

C.流水強度

D.流水節奏

參考答案: B
參考解析:本題考查的是流水施工的特點和參數。流水節拍是指在組織流水施工時,某個專業工作隊在一個施工段上的施工時間。參見教材P110。

54、下列關于流水施工的說法中,不正確的有( )。

A.流水步距的確定方法有定額計算法、經驗估算法

B.澆筑混凝土施工過程的流水強度是指每工作班澆筑的混凝土立方數

C.流水節拍也是區別流水施工組織方式的特征參數

D.同一專業工作隊在各個施工段上的勞動量應大致相等,相差幅度不宜超過10%~15%

參考答案: A
參考解析:本題考查的是流水施工參數。流水節拍的確定方法有定額計算法、經驗估算法。參見教材P109~110。

55、下列關于總時差與自由時差的描述中錯誤的是( )。


A.對于同一項工作而言,總時差不會超過自由時差

B.TF= LF-EF=LS-ES

C.工作的自由時差是指在不影響其緊后工作最早開始時間的前提下,本工作可利用的機動時間

D.工作的總時差是指在不影響總工期的前提下,本工作可以利用的機動時間

參考答案: A
參考解析:本題考查的是時間參數的基本概念。從總時差和自由時差的定義可知,對于同一項工作而言,自由時差不會超過總時差。當工作的總時差為零時,其自由時差必然為零。參見教材P124。

56、某工程雙代號網絡計劃如下圖所示,其中關鍵線路有( )條。

A.1

B.2

C.3

D.4

參考答案: A
參考解析:本題考查的是時間參數的基本概念。關鍵線路為①→③→⑤→⑦。參見教材P128。

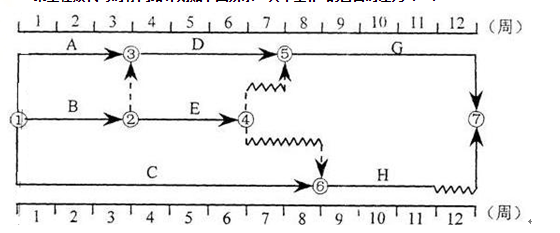

57、某工程雙代號時標網絡計劃如下圖所示,其中工作E的自由時差為( )。


A.0

B.1周

C.2周

D.3周

參考答案: B
參考解析:本題考查的是時標網絡計劃中時間參數的判定。在雙代號時標網絡計劃中,當一項工作的緊后工作當中緊接著的都是虛工作的時候,其自由時差為虛工作波形線長度的最小值,自由時差為1。參見教材P134。

58、在網絡計劃的費用優化過程中,縮短持續時間的工作應是( )。

A.直接費用率最小的關鍵工作

B.直接費用率最大的關鍵工作

C.直接費用率最小的非關鍵工作

D.直接費用率最大的非關鍵工作

參考答案: A
參考解析:本題考查的是費用優化。在壓縮關鍵工作的持續時間以達到縮短工期的目的時,應將直接費用率最小的關鍵工作作為壓縮對象。參見教材P136。

59、工程網絡計劃資源優化的目的是通過改變( ),使資源按照時間的分布符合優化目標。

A.工作間邏輯關系

B.工作的持續時間

C.工作的開始時間和完成時間

D.工作的資源強度

參考答案: C
參考解析:本題考查的是網絡計劃的優化。資源優化的目的是通過改變工作的開始時間和完成時間,使資源按照時間的分布符合優化目標。參見教材P136。

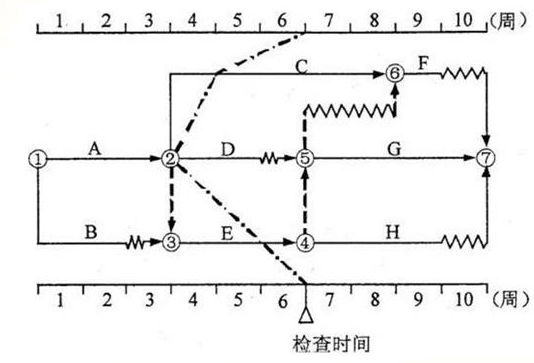

60、某工程雙代號時標網絡計劃如下圖所示,根據第6周末實際進度檢查結果繪制的前鋒線如點劃線所示。通過比較可以看出( )。


A.C工作實際進度拖后2周,影響工期2周

B.D工作實際進度超前2周,不影響工期

C.D工作實際進度拖后3周,影響工期2周

D.E工作實際進度拖后1周,不影響工期

參考答案: C

參考解析: 本題考查的是網絡計劃執行中的控制。C工作實際進度拖后2周,其總時差為1周,所以影響工期1周。D工作實際進度拖后3周,其總時差為1周,所以影響總工期2周。E工作實際進度拖后1周,其總時差為0,影響總工期1周。參見教材P138。

一級造價師備考資料下載>

233網校APP提供免費的一級造價工程師章節練習,歷年真題,模擬試題,錯題重做,做題報告等特色功能和服務,完全能滿足您的備考刷題需求。


添加一級造價師學習群或學霸君

領取資料&加備考群

233網校官方認證

掃碼加學霸君領資料

233網校官方認證

掃碼進群學習

233網校官方認證

掃碼加學霸君領資料

233網校官方認證

掃碼進群學習

拒絕盲目備考,加學習群領資料共同進步!

互動交流
掃描二維碼直接進入

微信掃碼關注公眾號

獲取更多考試資料
主站蜘蛛池模板: 静乐县| 琼结县| 大兴区| 台安县| 康马县| 四平市| 孟津县| 卢湾区| 酒泉市| 长汀县| 北海市| 苗栗县| 凉城县| 泰宁县| 鹤山市| 射洪县| 兴海县| 五峰| 怀仁县| 定襄县| 寿阳县| 麻阳| 会泽县| 德保县| 上杭县| 多伦县| 元阳县| 罗江县| 松潘县| 焦作市| 灵璧县| 河曲县| 册亨县| 长治县| 彰化市| 翁源县| 曲阜市| 温州市| 清河县| 白河县| 梧州市|
