2025一級造價師《造價管理》練習:雙代號時標網絡計劃

來源:233網校 2025-06-02 00:00:00
插入模塊

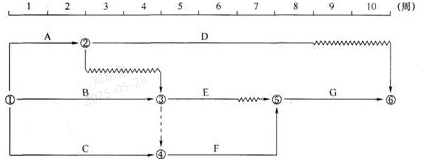

1、某工程時標網絡圖如下圖所示,則工作A的自由時差為(??)。

A. 0
B. 1
C. 2
D. 3

參考答案:A
參考解析:本題考查的是雙代號時標網絡計劃。①以終點節點為完成節點的工作,其自由時差與總時差必然相等。②其他工作的自由時差就是該工作箭線中波形線的水平投影長度。但當工作之后只緊接虛工作時,則該工作箭線上一定不存在波形線,而其緊接的虛箭線中波形線水平投影長度的最短者為該工作的自由時差。工作A的自由時差為0。

2、雙代號時標網絡計劃中,不能從圖上直接識別的非關鍵工作的時間參數是()。
A. 最早開始時間
B. 最早完成時間
C. 自由時差
D. 總時差

參考答案:D
參考解析:雙代號時標網絡計劃中,能在圖上直接顯示各項工作的開始與完成時間、工作自由時差及關鍵路徑。但是,總時差是不能從圖上直接識別出來的,需要進行計算。選項D是正確的。

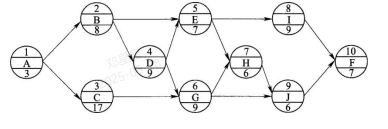

3、某分部工程單代號網絡計劃如下圖所示,節點中下方數字為該工作的持續時間(單位:天),其關鍵線路有()條。

A. 3
B. 2
C. 4
D. 1

參考答案:B
參考解析:關鍵路線是持續時間最長的線路,因此,先列舉網絡的線路,再計算各線路的時間,時間最長的就是關鍵路線。本題的線路包括:ABEIF,ABEHJF,ABDEIF,ABDEHJF,ABDGHJF,ABDGJF,ACGHJF,ACGJF,他們的持續時間分別為:34,37,43,46,48,42,48,42。當然,本題也可以按教材的解法對整個網絡進行計算,但這樣太麻煩,而且沒有必要。
插入模塊

添加一級造價師學習群或學霸君

領取資料&加備考群

233網校官方認證

掃碼加學霸君領資料

233網校官方認證

掃碼進群學習

233網校官方認證

掃碼加學霸君領資料

233網校官方認證

掃碼進群學習

拒絕盲目備考,加學習群領資料共同進步!

互動交流
掃描二維碼直接進入

微信掃碼關注公眾號

獲取更多考試資料
主站蜘蛛池模板: 上犹县| 剑川县| 宣化县| 南投市| 三穗县| 长乐市| 肥城市| 宣恩县| 慈利县| 四会市| 图们市| 清丰县| 始兴县| 麻城市| 大冶市| 广饶县| 南平市| 长宁区| 体育| 娄底市| 博爱县| 行唐县| 尼勒克县| 西城区| 昌图县| 灵璧县| 杨浦区| 黑水县| 德惠市| 彩票| 密云县| 德昌县| 青浦区| 乡城县| 东丰县| 无棣县| 天长市| 建始县| 临泉县| 南开区| 孝感市|
