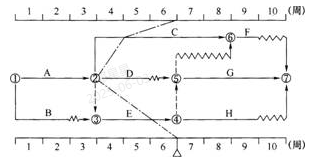

1、某工程雙代號時標網絡計劃如下圖所示,根據第6周末實際進度檢查結果繪制的前鋒線,下列描述正確的是(??)。
A. C工作實際進度拖后2周,影響工期2周
B. D工作實際進度超前2周,不影響工期
C. E工作實際進度拖后1周,不影響工期
D. E工作實際進度拖后1周,影響總工期1周
選項A,C工作實際進度拖后2周,其總時差為1周,所以影響工期1周;
選項B,D工作實際進度拖后3周,其總時差為1周,所以影響總工期2周;
選項C,E工作實際進度拖后1周,影響總工期1周。
2、在工程項目實施過程中,當實際進度偏差影響到后續工作、總工期而需要調整進度計劃時,其調整方法主要有(??)。
A. 增派管理人員
B. 改變某些工作間的邏輯關系
C. 縮短某些工作的持續時間
D. 取消部分施工項目
E. 提前進行后續施工
3、下列選項中,屬于改變關鍵線路和超過計劃工期的非關鍵線路上的有關工作之間的邏輯關系的措施有(??)。
A. 將順序作業改為平行作業
B. 提高勞動效率
C. 增加資源投入
D. 采用輪班工作制
E. 搭接作業以及分段組織流水作業
