2020一級造價管理高頻考點:工程造價組織和內容,附習題

來源:233網校 2020-03-05 10:01:00

2020一級造價工程師備考已經開始,為了讓大家更有效的備考,小造君整理了一些備考干貨,今天分享的是《建設工程造價管理》第一章第二節工程造價管理的組織和內容,快一起學起來>>

第一章 工程造價管理及其基本制度

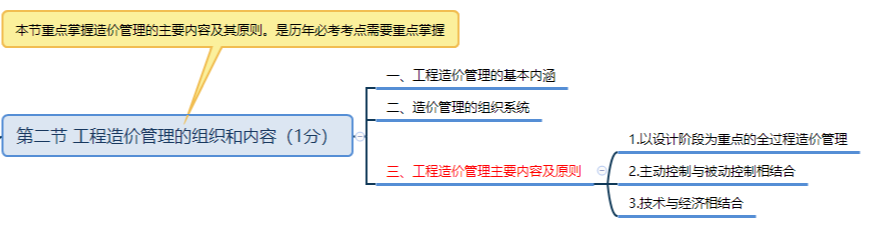

第二節 工程造價管理的組織和內容


備考造價最不可缺少的就是復習攻略了,尤其是初次報考的新手,不知道怎樣安排學習時間,不知道從哪一科開始學起,總之,困惑很多。聽聽老師為大家做的備考計劃>>

一、工程造價管理的基本內涵

1.工程造價管理

工程造價管理是對工程造價進行預測、計劃、控制、核算、分析和評價等的過程。

工程造價管理涵蓋宏觀層次的工程建設投資管理,也涵蓋微觀層次的工程項目費用管理。

2.建設工程全面造價管理

按照國際造價管理聯合會給出的定義,全面造價管理是指有效地利用專業知識與技術,對資源、成本、盈利和風險進行籌劃和控制。

(1)全壽命期造價管理

建設工程全壽命期造價是指建設工程初始建造成本和建成后的日常使用成本之和,包括策劃決策、建設實施、運行維護及拆除回收等各階段費用。全壽命期造價管理主要是作為一種實現建設工程全壽命期造價最小化的指導思想。

(2)全過程造價管理

覆蓋建設工程策劃決策及建設實施各個階段的造價管理。包括:前期決策階段的項目策劃、投資估算、項目經濟評價、項目融資方案分析;設計階段的限額設計、方案比選、概預算編制;招投標階段的標段劃分、發承包模式及合同形式的選擇、招標控制價或標底編制;施工階段的工程計量與結算、工程變更控制、索賠管理;竣工驗收階段的結算與決算等。

(3)全要素造價管理

全要素造價管理的核心是按照優先性的原則,協調和平衡工期、質量、安全、環保與成本之間的對立統一關系。

(4)全方位造價管理

建設工程造價管理不僅僅是業主或承包單位的任務,而應該是政府建設主管部門、行業協會、建設單位、設計單位、施工單位以及有關咨詢機構的共同任務。

二、工程造價管理的組織系統

1.工程造價管理的組織系統

政府行政管理系統、企事業單位管理系統、行業協會管理系統

三、工程造價管理的主要內容及原則

1.工程造價管理的主要內容

(1)工程策劃階段

按照有關規定編制的投資估算,經有關部門批準,作為擬建項目策劃決策的控制造價;基于不同的投資方案進行經濟評價,作為工程項目決策的重要依據。

(2)工程設計階段

對于政府投資項目而言,經有關部門批準的工程概算,將作為擬建工程項目造價的最高限額。

(3)工程發承包階段

進行招標策劃,編制和審核工程量清單、招標控制價或標底,確定投標報價及其策略,直至確定承包價。

(4)工程施工階段

進行工程量和工程款支付管理,實施工程費用動態監控,處理變更和索賠,編制和審核工程結算、竣工決算,處理工程保修費用等。

2.工程造價管理的基本原則

(1)以設計階段為重點的全過程造價管理

工程造價控制的關鍵在于前期決策和設計階段,在項目投資決策完成后,控制工程造價的關鍵就在于設計。

(2)主動控制與被動控制相結合。

(3)技術與經濟相結合(最有效的手段)

從組織上采取的措施,包括明確項目組織結構,明確造價控制者及其任務,明確管理職能分工;從技術上采取措施,包括重視設計多方案選擇,嚴格審查監督初步設計、技術設計、施工圖設計、施工組織設計,深入研究節約投資的可能性;從經濟上采取措施,包括動態地比較造價的計劃值和實際值,嚴格審核各項費用支出,采取對節約投資的有力獎勵措施等。

【小練習】

1.下列工作中,屬于工程招投標階段造價管理內容的是(    )。

A.承發包模式選擇

B.融資方案設計

C.組織實施模式選擇

D.索賠方案設計

參考答案:A

2.政府部門、行業協會、建設單位、施工單位及咨詢機構通過協同工作,共同完成工程造價控制任務,屬于建設工程全面造價管理中的(    )。

A.全過程造價管理

B.全方位造價管理

C.全壽命期造價管理

D.全要素造價管理

參考答案:B

3.建設工程全要素造價管理是指要實現(    )的集成管理。

A.人工費、材料費、施工機具使用費

B.直接成本、間接成本、規費、利潤

C.工程成本、工期、質量、安全、環境

D.建筑安裝工程費用、設備工器具費用、工程建設其他費用

參考答案:C

4.建設工程全要素造價管理的核心是(      )。

A.工程參建各方建立完善的工程造價管理協同工作機制

B.協調和平衡工期、質量、安全、環保與成本之間的對立關系

C.采取有效措施控制工程變更和索賠

D.做好前期策劃和方案設計,實現建設工程全壽命期成本最小化

參考答案:B

5.我國建設工程造價管理組織包含三大系統,該三大系統是指(    )。

A.國家行政管理系統、部門行政管理系統和地方行政管理系統

B.國家行政管理系統、行業協會管理系統和地方行政管理系統

C.行業協會管理系統、地方行政管理系統和企事業機構管理系統

D.政府行政管理系統、企事業機構管理系統和行業協會管理系統

參考答案:D

6.下列工作中,屬于工程項目策劃階段造價管理內容的是(     )。

A.投資方案經濟評價

B.編制工程量清單

C.審核工程概算

D.確定投標報價

參考答案:A

7.建設工程項目投資決策后,控制工程造價的關鍵在于(     )。

A.工程設計

B.工程施工

C.材料設備采購

D施工招標

參考答案:A

8.為了有效地控制工程造價,應將工程造價管理的重點放在工程項目的(    )階段。

A.初步設計和招標

B.施工圖設計和預算

C.策劃決策和設計

D.方案設計和概算

參考答案:C

9.在調查-分析-決策的基礎上的偏離-糾偏-再偏離-再糾偏的工程造價控制屬于()。

A.自我控制

B.預防控制

C.被動控制

D.全過程控制

參考答案:C

10.為了有效地控制建設工程造價,造價工程師可采取的組織措施是(     )。

A.重視工程設計多方案比選

B.嚴格審查施工組織設計

C.嚴格審核各項費用支出

D.明確工程造價管理職能分工

參考答案:D

今天的內容就分享到這里,剩下的知識點233網校小造君會盡快整理,每天都能進步一點點,加油!

造價備考必不可少:

2020年一級造價工程師考試題庫,造價管理、工程計價等科目[模擬試題]、[歷年真題]、[章節練習]等試題資料。

想獲得滿滿干貨的造價備考資料

就來下載233網校APP,隨時隨地學習



添加一級造價師學習群或學霸君

領取資料&加備考群

233網校官方認證

掃碼加學霸君領資料

233網校官方認證

掃碼進群學習

233網校官方認證

掃碼加學霸君領資料

233網校官方認證

掃碼進群學習

拒絕盲目備考,加學習群領資料共同進步!

互動交流
掃描二維碼直接進入

微信掃碼關注公眾號

獲取更多考試資料
主站蜘蛛池模板: 顺平县| 香格里拉县| 永州市| 四平市| 商南县| 宜君县| 若尔盖县| 乐业县| 宁武县| 井陉县| 始兴县| 从化市| 神木县| 萨迦县| 扬中市| 洛南县| 平南县| 宜章县| 鹿邑县| 闵行区| 寿阳县| 永宁县| 嘉黎县| 临朐县| 阿荣旗| 伽师县| 方城县| 泰兴市| 长顺县| 烟台市| 玛沁县| 瓮安县| 牡丹江市| 迭部县| 海南省| 泗阳县| 龙里县| 静乐县| 扶沟县| 榆林市| 莱州市|
