雙代號網絡計劃的時間參數既可以按工作計算,也可以按節點計算。
1.按工作計算法
所謂按工作計算法,就是以網絡計劃中的工作為對象,直接計算各項工作的時間參數。這些時間參數包括:工作的最早開始時間和最早完成時間、工作的最遲開始時間和最遲完成時間、工作的總時差和自由時差。此外,還應計算網絡計劃的計算工期。
(1)計算工作的最早開始時間和最早完成時間工作最早開始時間和最早完成時間的計算應從網絡計劃的起點節點開始,順著箭線方向依次進行。其計算步驟如下:

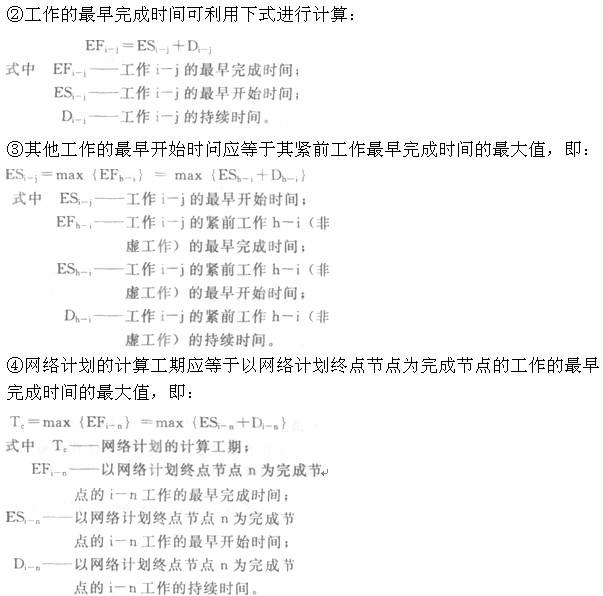

①以網絡計劃起點節點為開始節點的工作,當來規定其最早開始時間時,其最早開始時間為零。

(2)確定網絡計劃的計劃工期

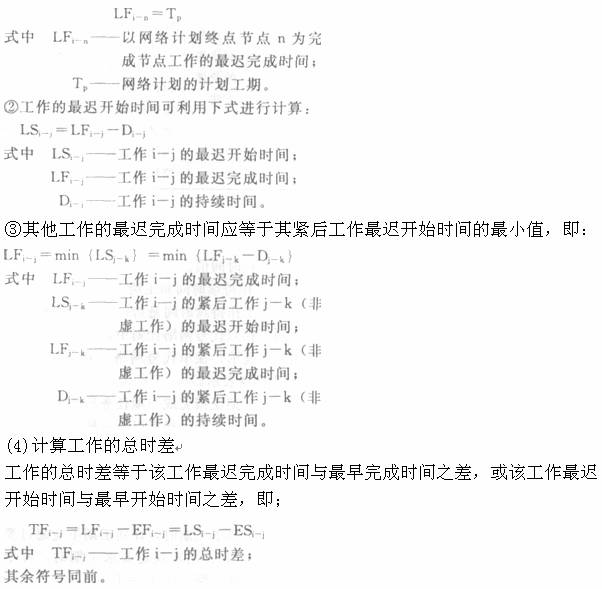

(3)計算工作的最遲完成時間和最遲開始時間工作的最遲完成時問和最遲開始時間的計算應從網絡計劃的終點節點開始,逆著箭線方向依次進行。其計算步驟如下:
①以網絡計劃終點節點為完成節點的工作,其最遲完成時間等于網絡計劃的計劃工期,即:
