2014年監理工程師《建設工程進度控制》重點難點講解:第3章

來源:233網校 2014年5月13日
(3)按節點計算法計算節點的最遲時間

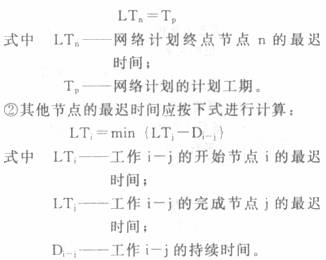

節點最遲時間的計算應從網絡計劃的終點節點開始。逆著箭線方向依次進行。其計算步驟如下:①網絡計劃終點節點的最遲時間等于網絡計劃的計劃工期,即:

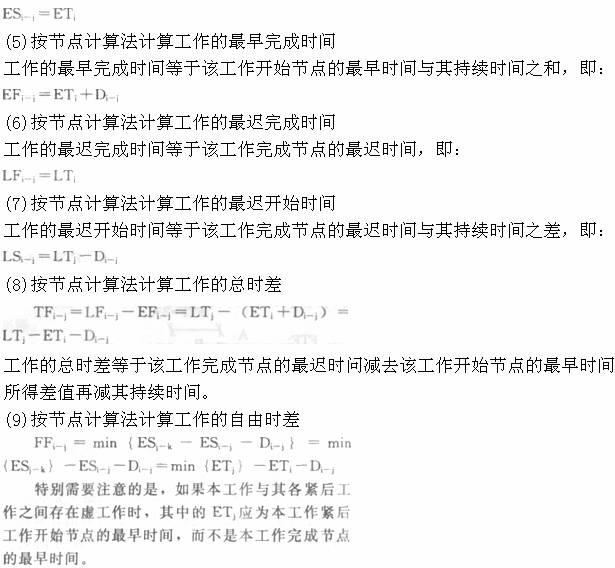

(4)按節點計算法計算工作的最早開始時間

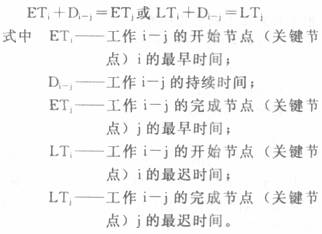

工作的最早開始時間等于該工作開始節點的最早時間。即:

(10)在雙代號網絡計劃中關鍵線路和關鍵工作的確定
在雙代號網絡計劃中,關鍵線路上的節點稱為關鍵節點。關鍵工作兩端的節點必為關鍵節點,但兩端為關鍵節點的工作不一定是關鍵工作。關鍵節點的最遲時間與最早時間的差值最小。特別地,當網絡計劃的計劃工期等于計算工期時,關鍵節點的最早時間與最遲時間必然相等。當利用關鍵節點判別關鍵線路和關鍵工作時,還要滿足下列判別式:

如果兩個關鍵節點之間的工作符合上述判別式,則該工作必然為關鍵工作,它應該在關鍵線路上。否則,該工作就不是關鍵工作,關鍵線路也就不會從此處通過。
(11)關鍵節點的特性
①開始節點和完成節點均為關鍵節點的工作,
不一定是關鍵工作;
②以關鍵節點為完成節點的工作,其總時差和自由時差必然相等;
③當兩個關鍵節點間有多項工作,且工作間的非關鍵節點無其他內向箭線和外向箭線時,則兩個關鍵節點間各項工作的總時差均相等;
④當兩個關鍵節點間有多項工作,且工作間的非關鍵節點有外向箭線而無其他內向箭線時,則兩個關鍵節點間各項工作的總時差不一定相等。
3.標號法
標號法是一種快速尋求網絡計劃計算工期和關鍵線路的方法。它利用按節點計算法的基本原理,對網絡計劃中的每一個節點進行標號,然后利用標號值確定網絡計劃的計算工期和關鍵線路。
標號法的計算過程:
(1)網絡計劃起點節點的標號值為零。即:b1=0
(2)其他節點的標號值應根據公式按節點編號從小到大的順序逐個進行計算:

當計算出節點的標號值后,應該用其標號值及其源節點對該節點進行雙標號。所謂源節點,就是用來確定本節點標號值的節點。
對其他節點進行雙標號(源節點,標號值),源節點就是確定本節點標號值的節點,如果源節點有多個,應將所有源節點標出。
(3)網絡計劃的計算工期就是網絡計劃終點節點的標號值。
(4)關鍵線路應從網絡計劃的終點節點開始,逆著箭線方向按源節點確定。
