第二章 流水施工原理

考點一:流水施工參數

流水施工參數是表達各施工過程在時間和空間上的開展情況及相互依存關系的參數,包括工藝參數、空間參數和時間參數。

(一)工藝參數

工藝參數主要是用以表達流水施工在施工工藝方面進展狀態的參數,通常包括施工過程和流水強度兩個參數。

1.施工過程

根據施工組織及計劃安排需要而將計劃任務劃分成的子項稱為施工過程。

施工過程的數目一般用 n 來表示,它是流水施工的主要參數之一。根據性質和特點不同,施工過程一般分為三類,即建造類施工過程、運輸類施工過程和制備類施工過程。

①建造類施工過程,是指在施工對象的空間上直接進行砌筑、安裝與加工,最終形成建筑產品的施工過程。

②運輸類施工過程,是指將建筑材料、各類構配件、成品、制品和設備等運到工地倉庫或施工現場使用地點的施工過程。

③制備類施工過程,是指為了提高建筑產品生產的工廠化、機械化程度和生產能力而形成的施工過程。如砂漿、混凝土、各類制品、門窗等的制備過程和混凝土構件的預制過程。

運輸類與制備類施工過程一般不占有施工對象的工作面,故一般不列入流水施工進度汁劃之中。只有當其占有施工對象的工作面,影響工期時,才列入施工進度計劃之中。

2.流水強度

流水強度是指流水施工的某施工過程(專業工作隊)在單位時間內所完成的工程量,也稱為流水能力或生產能力。

(二)空間參數

空間參數是指在組織流水施工時,用以表達流水施工在空間布置上開展狀態的參數。通常包括工作面和施工段。

1.工作面

工作面是指供某專業工種的工人或某種施工機械進行施工的活動空間。

2.施工段

將施工對象在平面或空間上劃分成若干個勞動量大致相等的施工段落,稱為施工段或流水段。施工段的數目一般用 m 表示,它是流水施工的主要參數之一。

劃分施工段的目的:就是為了組織流水施工。

(三)時間參數

(1)流水節拍

流水節拍是指在組織流水施工時,某個專業工作隊在一個施工段上的施工時間。流水節拍的確定方法:定額計算法,經驗估算法。

(2)流水步距

流水步距是指組織流水施工時,相鄰兩個施工過程(或專業工作隊)相繼開始施工的最小間隔時間,流水步距一般用 kj,j+1 來表示,其中 j(j=1,2,…n-1)為專業工作隊或施工過程的編號。

流水步距的數目取決于參加流水的施工過程數。如果施工過程數為 n 個,則流水步距的總數為 n-1 個。

(3)流水施工工期

流水施工工期是指從第一個專業工作隊投入流水施工開始,到最后一個專業工作隊完成流水施工為止的整個持續時間。由于一項建設工程往往包含有許多流水組,故流水施工工期一般均不是整個工程的總工期。

考點二:固定節拍流水施工

(一)固定節拍流水施工的特點:

(1)所有施工過程在各個施工段上的流水節拍均相等;

(2)相鄰施工過程的流水步距相等,且等于流水節拍;

(3)專業工作隊數等于施工過程數;

(4)各個專業工作隊在各施工段上能夠連續作業,施工段之間沒有空閑時間。

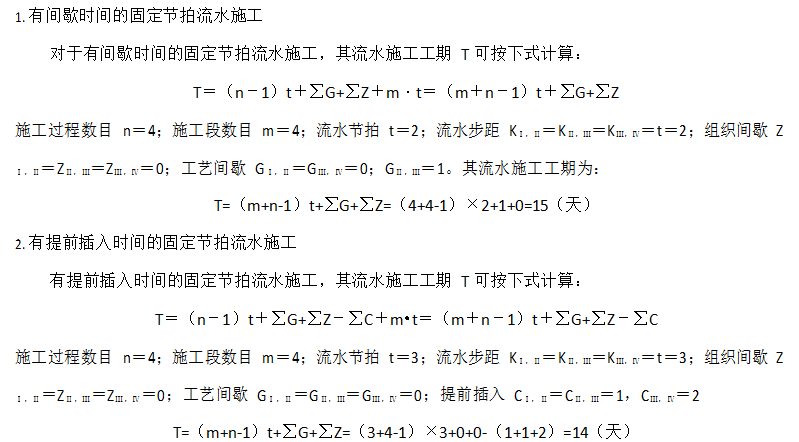

(二)固定節拍流水施工工期


考點三:成倍節拍流水施工

成倍節拍流水施工是保持同一施工過程各施工段的流水節拍相等;并使某些施工過程的流水節拍成為其他施工過程流水節拍的倍數。

成倍節拍流水包括:一般的成倍節拍流水施工;加快的成倍節拍流水施工。為了縮短流水施工工期, 一般均采用加快的成倍節拍流水施工方式。

(一)加快的成倍節拍流水施工的特點

(1)同一施工過程在其各個施工段上的流水節拍均相等;不同施工過程的流水節拍不等,但其值為倍數關系;

(2)相鄰專業工作隊的流水步距相等,且等于流水節拍的最大公約數;

(3)專業工作隊數大于施工過程數;

各個專業工作隊在施工段上能夠連續作業,施工段之間沒有空閑時間。


(三)成倍節拍流水施工示例

某建設工程由四幢大板結構樓房組成,每幢樓房為一個施工段,施工過程劃分為基礎工程、結構安裝、室內裝修和室外工程 4 項,其流水節拍分別為:5 周、10 周、10 周、5 周。

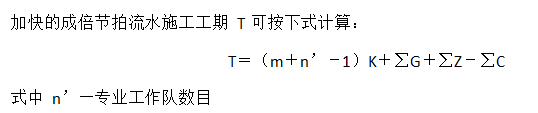

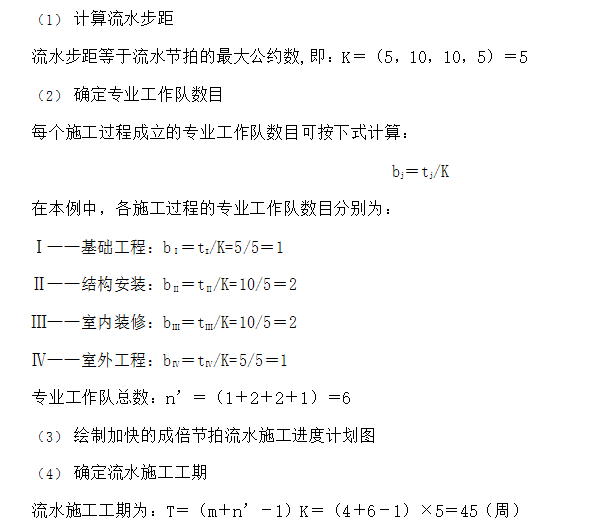

上例按加快的成倍節拍流水施工工期計算


與一般的成倍節拍流水施工進度計劃比較,加快的成倍節拍流水施工使總工期縮短了 15 周。

目前監理工程師備考時間也是所剩不多了,希望大家伙能夠咬緊牙關,堅持堅持再堅持。直至最后勝利的曙光出現。只有經得住眼前的誘惑,多付出一份努力,你才值得最后的勝利。

2020年監理工程師考試將于9月5日、6日舉行,考后233網校將及時發布2020年監理工程師真題及答案,方便大家估分、對答案,敬請關注!

2020年監理工程師真題及答案

添加監理工程師學習群或學霸君

領取資料&加備考群

233網校官方認證

掃碼加學霸君領資料

233網校官方認證

掃碼進群學習

233網校官方認證

掃碼加學霸君領資料

233網校官方認證

掃碼進群學習

拒絕盲目備考,加學習群領資料共同進步!

監理工程師書店
互動交流
掃描二維碼直接進入

微信掃碼關注公眾號

獲取更多考試資料
主站蜘蛛池模板: 丰宁| 安顺市| 江阴市| 佳木斯市| 公主岭市| 富平县| 桓仁| 舞钢市| 类乌齐县| 昔阳县| 乌拉特后旗| 沙河市| 琼结县| 孝义市| 木里| 神农架林区| 贵定县| 大邑县| 徐闻县| 乡宁县| 化隆| 福泉市| 抚顺县| 长葛市| 互助| 岫岩| 盱眙县| 齐河县| 渝北区| 三江| 马公市| 基隆市| 广东省| 电白县| 嘉黎县| 阜平县| 滨海县| 朝阳县| 江油市| 扶绥县| 浮梁县|
