161、在建設工程進度監測過程中,定期收集進度報表資料情況屬于( )的主要方式。
A、實際進度與計劃進度的對比分析
B、實際進度數據的加工處理
C、進度計劃執行中的跟蹤檢查
D、實際進度數據的統計分析
參考答案:C
162、下列工作內容中,屬于進度監測系統過程的是( )。
A、分析進度偏差產生的原因
B、提出調整進度計劃的措施
C、現場實地檢查工程進度情況
D、分析進度偏差對總工期的影響
參考答案:C
163、下列工作內容中,屬于進度監測系統過程的是( )。
A、分析進度偏差產生的原因
B、提出調整進度計劃的措施
C、定期召開現場會議
D、分析進度偏差對總工期的影響
參考答案:C
164、下列對于進度計劃執行中的跟蹤檢查,表述不正確的是( )。
A、跟蹤檢查是計劃執行信息的主要工作
B、跟蹤檢查是進度分析的依據
C、跟蹤檢查是進度調整的依據
D、跟蹤檢查是進度控制的關鍵步驟
參考答案:A
165、在工程實際的執行過程中往往造成實際進度與計劃進度的偏差,則在項目進度計劃中應( )。
A、偶有偏差不足為怪
B、將實際進度調整到計劃進度
C、廢除計劃進度
D、采取有效的監測手段不斷發現問題,以及應用行之有效的進度調整方法及時解決問題
參考答案:D
166、下列工作中,屬于建設工程進度監測系統過程中工作內容的是( )。
A、分析進度偏差產生的原因
B、實際進度數據的加工處理
C、確定后續工作和總工期的限制條件
D、分析進度偏差對后續工作的影響
參考答案:B
167、下列方法中,既能比較工作的實際進度與計劃進度,又能分析工作的進度偏差對工程總工期影響程度的是( )。
A、勻速進度橫道圖比較法
B、S曲線比較法
C、非勻速進展橫道圖比較法
D、前鋒線比較法
參考答案:D
168、采用前鋒線控制工程進度,下列說法正確的是( )。
A、工作實際進展位置落在檢查日期左側,表明該工作進度超前
B、工作實際進展位置落在檢查日期重合,表明該工作進度延后
C、工作實際進度位置點落后檢查日期小于原有總時差,不影響總工期
D、工作實際進度位置點超前檢查日期,則工期將提前
參考答案:C

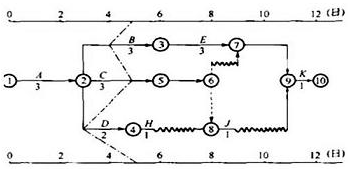

169、某工程雙代號時標網絡計劃如下圖所示,根據第6周末實際進度檢查結果繪制的前鋒線如點劃線所示,通過比較可以看出( )。
A、C工作實際進度拖后2周,影響工期2周
B、D工作實際進度超前2周,不影響工期
C、D工作實際進度拖后3周,影響工期2周
D、E工作實際進度拖后1周,不影響工期
參考答案:C
170、已知時標網絡計劃的前鋒線進行實際進度與計劃進度比較如圖所示,則( )。
A、第5天檢查時,發現A還沒有完成工作
B、第5天檢查時,發現B已完成工作
C、第5天檢查時,發現D已開工1天
D、第5天檢查時,發現C已進行2天
參考答案:D
