公交车短裙挺进太深了h女友,国产亚洲精品久久777777,亚洲成色www久久网站夜月,日韩人妻无码精品一区二区三区

您現在的位置:233網校 >監理工程師 > 建設工程目標控制 > 建設工程目標控制模擬試題

2021監理工程師考試《目標控制(土建)》預習題171-180

來源:233網校 2021-02-03 07:36:00

2021年監理工程師備考戰役已經打響,很多小伙伴已經在前進的路上了。有一點你還是要知道,出題都是以教材為核心的,考試就是一個多做題、多做題、多做題的過程。233網校小編為大家整理了2021年監理工程師考試《建設工程目標控制(土建)》預習題,希望大家都順利通過考試。

加“ks233wx8”進監理微信群 | QQ群:729745937 | 刷題APP下載

資料下載>>2015-2020年各科真題】 【題庫試題】 【備考資料免費下載

171、某分部工程時標網絡計劃如下圖所示。當該計劃執行到第5天結束時檢查實際進展情況,實際進度前鋒線中表述錯誤的是( )。

2021監理工程師考試《目標控制(土建)》預習題

A、工作C實際進度拖后2天,并影響總工期1天

B、工作D尚有總時差1天

C、工作E拖后1天,將影響總工期1天

D、工作G的最早開始時間將受影響

參考答案:B

參考解析:本題考查的是前鋒線比較法。第5天結束時,工作C拖后2天,其總時差為1天,影響總工期1天;工作D進度正常,其總時差尚有2天;工作E進度拖后1天,其為關鍵工作,影響總工期1天;由于工作G的最早開始時間受到工作C拖后的影響;工作H的最早開始時間會受到工作E拖后1天的影響。參見教材P101。

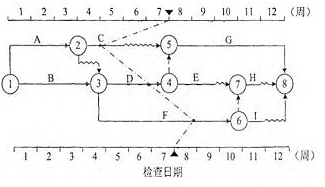

172、某工程時標網絡計劃及第7周末前鋒線如下圖所示,關于實際進度與計劃進度比較結果正確的是( )。

2021監理工程師考試《目標控制(土建)》預習題

A、工作C實際進度拖后2周,影響總工期1周

B、工作D實際進度提前1周,不影響總工期

C、工作F實際進度提前1周,不影響總工期

D、如果按照第7周末結果調整進度計劃,工作H可提前開始

參考答案:C

參考解析:本題考查的是前鋒線比較法。選項A錯誤,工作C實際進度拖后3周,影響總工期1周;選項B錯誤,工作D實際進度拖后1周,影響總工期1周;選項D錯誤,如果按照第7周末結果調整進度計劃,工作H不能提前開始。參見教材P101。

173、在設計工作開始之前,屬于監理單位進度監控工作的是( )。

A、認真實施設計進度計劃

B、編制切實可行的設計總進度計劃

C、審查進度計劃的合理性和可行性

D、定期比較分析設計完成情況與計劃進度

參考答案:C

參考解析:本題考查的是監理單位的進度監控。在設計工作開始之前,首先應由監理工程師審查設計單位所編制的進度計劃的合理性和可行性。在進度計劃實施過程中,監理工程師應定期檢查設計工作的實際完成情況,并與計劃進度進行比較分析。參見教材P114。

174、在設計工作開始之前,首先應由( )審查設計單位所編制的進度計劃的合理性和可行性。

A、建設單位

B、施工單位

C、監理工程師

D、設計單位

參考答案:C

參考解析:本題考查的是監理單位的進度監控。在設計工作開始之前,首先應由監理工程師審查設計單位所編制的進度計劃的合理性和可行性。參見教材P114。

175、監理工程師受業主委托控制建設工程設計進度時,應在設計工作開始之前完成的工作是( )。

A、建立健全的設計技術經濟定額

B、審查設計進度計劃的合理性和可行性

C、編制設計總進度計劃

D、建立設計工作技術經濟責任制

參考答案:B

參考解析:本題考查的是監理單位的進度監控。在設計工作開始前,首先由監理工程師審查設計單位所編制的進度計劃的合理性和可行性。參見教材P114。

176、監理單位接受建設單位委托實施設計階段進度控制工作時,應當( )。

A、編制工程項目設計進度計劃

B、核查分析設計圖紙進度表

C、檢查工程設計人員專業構成情況

D、實行設計工作技術經濟責任制

參考答案:B

參考解析:本題考查的是監理單位的進度監控。在設計進度控制中,監理工程師要對設計單位填寫的設計圖紙進度表進行核查分析,并提出自己的見解。從而將各設計階段的每一張圖紙的進度都納入監控之中。參見教材P114。

177、在設計進度控制中,監理工程師要對設計單位的( )核查分析,并提出自己的見解。

A、設計工作技術經濟責任制

B、設計技術經濟定額

C、設計圖紙進度表

D、設計單位職責分工表

參考答案:C

參考解析:本題考查的是監理單位的進度監控。在設計進度控制中,監理工程師要對設計單位填寫的設計圖紙進度表進行核查分析,并提出自己的見解。從而將各設計階段的每一張圖紙(包括其相應的設計文件)的進度都納入監控之中。參見教材P114。

178、監理單位受業主委托實施設計進度監控的工作內容是( )。

A、建立健全設計技術經濟定額

B、編制切實可行的設計進度計劃

C、推行限額設計管理模式

D、落實專門負責設計進度控制的人員

參考答案:D

參考解析:本題考查的是監理單位的進度監控。總監理單位受業主的委托進行工程設計監理時,應落實項目監理班子中專門負責設計進度控制的人員,按合同要求對設計工作進度進行嚴格監控。參見教材P114。

179、項目監理機構控制設計進度時,在設計工作開始之前應審查設計單位編制的( )。

A、進度計劃的合理性和可行性

B、技術經濟定額的合理性和可行性

C、設計準備工作計劃的完整性

D、材料設備供應計劃的合理性

參考答案:A

參考解析:本題考查的是監理單位的進度監控。對于設計進度的監控應實施動態控制。在設計工作開始之前,首先應由監理工程師審查設計單位所編制的進度計劃的合理性和可行性。參見教材P114

180、為控制工程建設設計進度,設計單位應采取的有效措施不包括( )。

A、建立計劃部門,負責設計年度計劃的編制和工程建設項目設計進度計劃的編制

B、建立健全設計技術經濟定額,并按要求進行計劃的編制與考核

C、實行設計工作技術經濟責任制

D、一成不變地按照設計進度計劃辦事

參考答案:D

參考解析:本題考查的是設計單位的進度控制。為了履行設計合同,按期提交施工圖設計文件,設計單位應采取有效措施,控制建設工程設計進度,除了選項A、B、C外,還包括:編制切實可行的設計總進度計劃、階段性設計進度計劃和設計進度作業計劃。在編制計劃時,加強與業主、監理單位、科研單位及承包商的協作與配合,使設計進度計劃積極可靠。認真實施設計進度計劃,力爭設計工作有節奏、有秩序、合理搭接地進行。在執行計劃時,要定期檢查計劃的執行情況,并及時對設計進度進行調整,使設計工作始終處于可控狀態。參見教材P114。

更多內容關注233網校監理工程師考試頻道(http://www.meibinglu.com/jianli/),領取免費監理備考資料。點擊【下載233網校APP-在線做題-領學習資料】,或添加監理學霸君微信號(ks233wx8)在線領取。監理模擬套卷+章節練習題+易錯題

233網校監理工程師學習工具

刷題推薦>>監理工程師章節習題歷年真題真題視頻免費看

2021年監理工程師備考有秘訣,233網校老師帶你直擊重難點,抓住核心得分點!進入免費試聽>>

添加監理工程師學習群或學霸君

領取資料&加備考群

233網校官方認證

掃碼加學霸君領資料

233網校官方認證

掃碼進群學習

233網校官方認證

掃碼加學霸君領資料

233網校官方認證

掃碼進群學習

拒絕盲目備考,加學習群領資料共同進步!

監理工程師書店
互動交流
掃描二維碼直接進入

微信掃碼關注公眾號

獲取更多考試資料
主站蜘蛛池模板: 新建县| 新龙县| 洮南市| 大冶市| 无为县| 长寿区| 安福县| 东兴市| 河津市| 珲春市| 韶关市| 修武县| 黔江区| 太康县| 凉山| 阳曲县| 靖远县| 精河县| 新野县| 五大连池市| 衡阳县| 姜堰市| 康定县| 哈巴河县| 兴山县| 安乡县| 延寿县| 澳门| 泰顺县| 汨罗市| 化德县| 柞水县| 贞丰县| 广水市| 柳河县| 海晏县| 南丹县| 清水河县| 吴堡县| 遂川县| 南溪县|
