61.本題考核的知識點為流水施工參數。工藝參數主要是指在組織流水施工時,用以表達流水施工在施工工藝方面進展狀態的參數,通常包括施工過程和流水強度兩個參數。
62.本題考核的知識點為流水步距的計算。流水步距等于流水節拍的最大公約數,即K=min(4,6,4,2)=2(天)。
63.本題考核的知識點為流水施工工期的計算。從流水節拍的特點可以看出,本工程按非節奏流水施工方式組織施工。

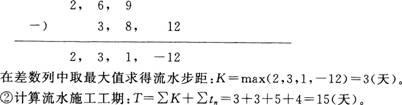

①采用“累加數列錯位相減取大差法”求流水步距:
64.本題考核的知識點為關鍵線路的確定。在網絡計劃中,關鍵線路可能不止-條。而且在網絡計劃執行過程中,關鍵線路還會發生轉移。在網絡計劃中,總時差最小的工作為關鍵工作。找出關鍵工作之后,將這些關鍵工作首尾相連,便至少構成-條從起點節點到終點節點的通路,通路上各項工作的持續時間總和最大的就是關鍵線路。
65.本題考核的知識點為自由時差。對于同-項工作而言,自由時差不會超過總時差。當工作的總時差為零時,其自由時差必然為零。
66.本題考核的知識點為工作總時差的計算。工作的總時差等于該工作最遲完成時間與最早完成時間之差,或該工作最遲開始時間與最早開始時間之差。工作E的最早開始時間-ma×(16,19,20)=20(天);工作E的最遲開始時間=28-6=22(天),因此,工作E的總時差=22-20=2(天)。
67.本題考核的知識點為雙代號網絡計劃中總時差的計算。按節點法計算工作的總時差等于該工作完成節點的最遲時間減去該工作開始節點的最早時間所得差值再減其持續時間,即工作M的總時差=10-2-5=3(天)。
68.本題考核的知識點為關鍵工作的確定。在網絡計劃中,總時差最小的工作就是關鍵工作;最遲完成時間與最早完成時間的差值最小的工作就是關鍵工作;最遲開始時間與最早開始時間的差值最小的工作就是關鍵工作。因此選項A正確。在雙代號網絡計劃中,關鍵工作兩端的節點必為關鍵節點,但兩端為關鍵節點的工作不-定是關鍵工作,因此選項D錯誤。
69.本題考核的知識點為總時差的計算。工作B、D、G和J共用-臺施工機械而順序施工的順序是B、D、J和G,在不影響工作H最早開始的情況下,該施工機械可以晚進場2天,該施工機械在現場閑置=12-(3+2+3+2)-2=0(天)。
70.略
