2014年一級建造師《建筑工程》案例題突破一

來源:233網校 2014年9月3日

  【案例2】

  背景資料

  某施工單位與建設單位按《建設工程施工合同(示范文本)》(GF—2013—O201)簽訂

  固定總價模式的總承包施工合同,合同工期為390d,合同總價為8500萬元。

  總承包單位為了分散資金壓力,在與某分包單位簽訂的分包合同中約定:建設單位向其支付工程款后,其才向分包單位付款,分包單位可以直接向建設單位主張付款申請,如建設單位不予預付,分包單位不得以此向總承包單位主張逾期付款的違約責任。

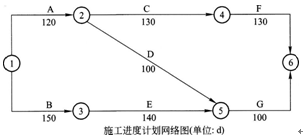

  為了強化分包單位的質量安全責任意識,總、分包雙方還在補充協議中約定:分包單位出現質量安全問題,均由分包單位承擔全部責任,總承包單位不承擔任何法律責任。施工前,總承包施工單位向監理工程師提交了施工組織設計和施工進度計劃,施工進度計劃如下圖:



  施工進度計劃經監理工程師批準后按此組織施工,施工過程中發生如下事件:

  事件一:土方挖掘施工中遇到地質勘探報告中未標明的地下障礙物,處理該障礙物導致工作A持續時間延長1Od,增加人工費6萬元、材料費4萬元、機械費3萬元。

  事件二:基坑開挖過程中因邊坡支撐失穩坍塌,處理及重新支護造成工作8持續時間延長15d,增加人工費2萬元、材料費1萬元、機械費2萬元。

  事件三:因突發罕見雷電天氣而引起施工單位供電設施發生火災損壞,使工作C持續時間延長1Od,施工人員窩工費2萬元,施工方施工機械設備損失5萬元。

  事件四:結構施工階段因建設單位提出工程變更造成部分工程返工,導致施工單位增加人工費4萬元、材料費6萬元、機械費5萬元,工作E持續時間延長30d。

  事件五:施工期間鋼材漲價增加材料費用價差12萬元。

  針對上述事件,施工單位按照規定程序提交了工期索賠和費用索賠申請。問題

  1.總、分包單位針對分包款支付的約定是否合理?寫出理由。

  2.總、分包單位補充協議中質量安全責任的條款是否合法?說明理由。

  3.按照圖示施工進度計劃,寫出該進度計劃網絡圖的關鍵線路(用節點表示)和計算工期,并說明按此計劃該工程是否能夠按照合同工期要求完工。

  4.針對上述各事件中發生的工期及費用,施工單位的工期和費用索賠是否成立?并分別說明理由。

  考后看答案:233網校首發2014年一級建造師考試真題及答案

  押題密卷:2014年一級建造師最后密押卷終極決戰 | 在線估分

  講師護航:2014年一級建造師臨考沖刺班火爆招生,最后的通關機會>>免費試聽

相關閱讀
精品課程

正在播放:一級建造師考點解讀

難度: 試聽完整版
主站蜘蛛池模板: 宜昌市| 米林县| 新巴尔虎右旗| 贡山| 牡丹江市| 温宿县| 河西区| 印江| 民丰县| 库车县| 岳阳市| 潢川县| 定远县| 临猗县| 油尖旺区| 望谟县| 北碚区| 安塞县| 什邡市| 新安县| 进贤县| 如皋市| 英吉沙县| 寻乌县| 伊通| 湛江市| 磴口县| 扶风县| 博兴县| 平山县| 博白县| 深州市| 赞皇县| 昆明市| 曲水县| 遂昌县| 修文县| 彰武县| 怀集县| 临潭县| 虹口区|
登錄

新用戶注冊領取課程禮包

立即注冊
掃一掃,立即下載
意見反饋 返回頂部
