三、案例分析題(共5題,共120分。請根據背景資料,按要求作答)
31、(五)
某市政工程有限公司為貫徹執行注冊建造師規章制度,在公司內開展了一次注冊建造師相關制度辦法執行情況的專項檢查。在檢查中發現下述情況。
情況1:公司第一項目經理部承接一庭院工程,合同金額為853萬元,其中有古建筑修繕分部工程。施工項目負責人持有二級市政公用工程注冊建造師證書。
情況2:公司第二項目經理部負責人是二級市政公用工程注冊建造師,承接的是輕軌交通工程,合同金額為2850萬元,其中軌道鋪設工程分包給專業隊伍。該項目已處于竣工驗收階段。在查閱分包企業簽署的質量合格文件時,只查到分包企業注冊建造師的簽章。
情況3:公司第三項目經理部承接的是雨污水管道工程。在查閱該工程施工組織設計報審表時,發現工程名稱填寫得不完整,監理單位的名稱寫成了口頭用的簡稱,監理工程師審查意見欄只有“同意”兩字,施工項目負責人欄只有簽名。
【問題】
1.指出第一項目經理部負責人執業范圍的錯誤之處,并說明理由。‘
2.第二項目經理部負責人能承擔該輕軌交通工程嗎?為什么要將軌道鋪設工程分包出去?
3.指出并改正分包企業質量合格文件簽署上的錯誤。
4.指出并改正施工組織設計報審表填寫中的錯誤,并寫出正確做法。



32、(一)
某項目部承建居民區施工道路工程,制訂了詳細的交通導行方案,統一設置了各種交通標志、隔離設施、夜間警示信號,沿街居民出入口設置了足夠的照明裝置。
工程要求設立降水井,設計提供了地下管線資料。
施工中發生如下事件。
事件1:由于位置狹窄,部分圍擋設施占用了綠化帶,接到了綠化管理部門的警告。
事件2:實名制檢查中發現工人的工作卡只有姓名,沒有其他信息。
事件3:降水井護筒施工過程中,勞務人員在開挖施工時發現了過街的電力管線套管,于是項目部要求停止施工,并降低了開挖高度,繞開施工。
【問題】
1.對于背景資料中交通導行方案的落實,還應補充哪些保證措施?
2.事件1中,圍擋的設置存在什么問題,如何糾正?
3.事件2中,按照勞務實名制規定,勞務人員佩戴的工作卡還應包含哪些內容?
4.事件3中,施工單位的管線調查可能存在哪些不足?



33、(二)

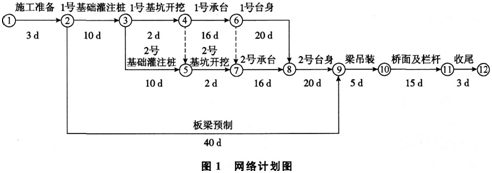

某市政跨河橋上部結構為長13m單跨簡支預制板梁,下部結構由灌注樁基礎、承臺和臺身構成。施工單位按合同工期編制了網絡計劃圖(如圖1所示),經監理工程師批準后實施。

在施工過程中,發生了以下事件。
事件1:在進行1號基礎灌注樁施工時,由于施工單位操作不當,造成灌注樁鉆孔偏斜,為處理此質量事故,造成3萬元損失,工期延長了5d。
事件2:工程中所使用的鋼材由業主提供,由于鋼材進場時間比施工單位要求的日期拖延了4d,1號基礎灌注樁未按計劃開工,施工單位經濟損失2萬元。
事件3:鋼筋進場后,施工單位認為該鋼筋是由業主提供的,僅對鋼筋的數量進行驗收,就將其用于鋼筋籠的加工。監理工程師發現后,要求停工整改,造成延誤工期3d,經濟損失1萬元。
【問題】
1.根據網絡圖計算該工程的總工期,找出關鍵線路。
2.事件1、2、3中,施工單位可以索賠的費用和工期是多少?說明索賠的理由。
3.事件1中造成鉆孔偏斜的原因可能有哪些?
4.事件3中監理工程師要求停工整改的理由是什么?



34、(三)
某大型頂進箱涵工程為三孔箱涵,箱涵總跨度22m,高5m,總長度33.66m,共分三節,需穿越5條既有鐵路站場線;采用鋼板樁后背,箱涵前設鋼刃腳,箱涵頂板位于地面以下0.6m,箱涵穿越處有一條自來水管需保護。地下水位于地面以下3m處。箱涵預制工作坑采用放坡開挖,采用輕型井點降水。
項目部編制了軌道加固方案,采用軌束梁加固線路,以保障列車按正常速度行駛;制訂了頂進時對橋(涵)體各部位的測量監控方案,經項目部技術負責人批準后實施。
按原進度計劃,箱涵頂進在雨期施工前完成。開工后,由于工作坑施工緩慢,進度嚴重拖后。預制箱涵達到設計強度并已完成現場線路加固后,頂進施工已進入雨季。項目部加強了降排水工作后開始頂進施工。為搶進度保工期,采用輪式裝載機直接開入箱涵孔內鏟挖開挖面土體,控制開挖面坡度為1:0.65,鋼刃腳進土50mm;根據土質確定挖土進尺為0.5m,并且在列車運營過程中連續頂進。
箱涵頂進接近正常運營的第一條線路時,遇一場大雨。第二天,正在頂進施工時,開挖面坍塌,造成了安全事故。
【問題】
1.本工程工作坑降水井宜如何布置?根據背景資料,在頂進作業時應做哪些降排水工作?
2.箱涵穿越自來水管線時可采用哪些保護方法?
3.指出項目部編制的軌道加固與測量監控方案及實施過程存在的問題,并寫出正確做法。
4.根據項目部進度控制中的問題,指出應采取的控制措施。
5.指出加固方案和頂進施工中存在的可能引起列車顛覆的隱患。
6.依據背景資料分析開挖面坍塌的可能原因有哪些?



35、(四)
項目部承接的新建道路下有一條長750m、直徑1000mm的混凝土污水管線,埋深地面以下6m。管道在(0+400)m至(0+450)m處穿越現有道路。

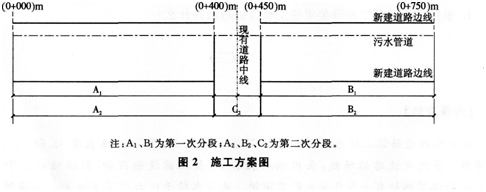

場地地質條件良好,地下水位于地面以下8m,設計采用明挖開槽施工。項目部編制的施工方案以現有道路中線(按半幅斷路疏導交通)為界將工程劃分A1、B1兩段施工(如圖2所示),并編制了施工進度計劃,總工期為70d。其中,A1段(425m)工期40d,B1段(325m)工期30d,A1段首先具備開工條件。

由于現有道路交通繁忙,交通管理部門要求全幅維持交通。按照交通管理部門要求,項目部建議業主將現有道路段(C2段)50m改為頂管施工,需工期30d,取得了業主同意。項目部在考慮少投入施工設備及施工人員的基礎上,重新編制了施工方案及施工進度計劃。
【問題】
1.現有道路段(C2段)污水管由明挖改為頂管施工需要設計單位出具什么文件?該文件必須履行哪些手續方為有效?
2.因現有道路段(C2段)施工方法變更,項目部重新編制的施工方案應辦理什么手續?
3.采用橫道圖說明作為項目經理應如何安排在70d內完成此項工程?橫道圖采用圖3。

4.頂管工作井在地面應采取哪些防護措施?
