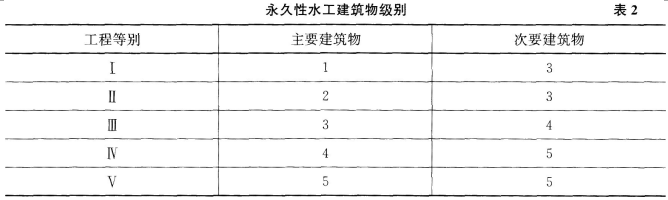

1.C。本題考核的是永久性水工建筑物級別。水利水電工程永久性水工建筑物的級別,根據建筑物所在工程的等別和建筑物的重要性劃分為五級。見表2。
2.D。本題考核的是水工建筑物的偶然作用荷載。偶然作用荷載包括:地震作用、校核洪水位時的靜水壓力、揚壓力、浪壓力及水重等,故選項D正確。
3.A。本題考核的是管井排水法適用范圍。管井排水法適用于滲透系數較大、地下水埋藏較淺(基坑低于地下水水位)、顆粒較粗的砂礫及巖石裂隙發育的地層,而真空排水法、噴射法和電滲排水法等則適用于開挖深度較大、滲透系數較小且土質又不好的地層。
4.A。本題考核的是黏性土的填筑標準。含礫和不含礫的黏性土的填筑標準應以壓實度和最優含水率作為設計控制指標。
5.D。本題考核的是混凝土面板堆石壩中面板的主要功能。面板堆石壩上游面有薄層防滲面板,面板可以是剛性鋼筋混凝土的,也可以是柔性瀝青混凝土的,因此混凝土面板堆石壩中面板的主要功能是抗滲。

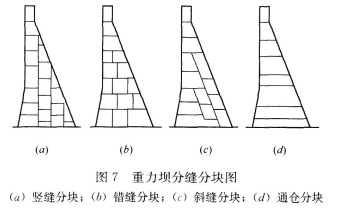

6.D。本題考核的是混凝土壩施工的分縫分塊。重力壩分縫分塊如圖7所示。
7.B。本題考核的是疏浚工程的斷面質量控制標準。斷面中心線偏移不得大于1.0m,故選項A錯誤。疏浚工程原則上不允許欠挖,局部欠挖如超出下列規定時,應進行返工處理:(1)欠挖厚度小于設計水深的5%,且不大于30cm,故選項B正確。(2)橫向淺埂長度小于設計底寬的5%,且不大于2m;(3)淺埂長度小于2.5m;縱斷面各測點連線形成的坡降應與水流方向一致,故選項C錯誤。縱斷面測點間距不應大于100m,故選項D錯誤。
8.B。本題考核的是采用井點排水方法滿足的要求。采用井點排水方法時,應滿足以下要求:(1)井點布置應選擇合適方式及地點;(2)井點管距坑壁不得小于1.0~1.5m,間距應為1.0~2.5m,故選項A錯誤、選項B正確。(3)濾管應埋在含水層內并較所挖基坑底低0.9~1.2m,故選項C錯誤。(4)集水總管標高宜接近地下水位線,且沿抽水水流方向有2‰~5‰的坡度,故選項D錯誤。
9.C。本題考核的是水利工程勘察設計招標投標的要求。招標分為公開招標和邀請招標,故選項A正確。公開招標中,投標人少于3個,或者所有投標均被評標委員會否決,需要重新組織招標的,故選項B正確。主要工藝、技術采用特定專利或者專有技術的可以不進行招標,故選項D正確。工程項目涉及國家安全、國家秘密的可以不招標,故選項C錯誤。
10.C。本題考核的是代建單位具備的條件。代建單位應具備以下條件:(1)具有獨立的事業或企業法人資格,故選項A正確。(2)具有滿足代建項目規模等級要求的水利工程勘測設計、咨詢、施工總承包一項或多項資質以及相應的業績;或者是由政府專門設立(或授權)的水利工程建設管理機構并具有同等規模等級項目的建設管理業績,故選項B正確。或者承擔過大型水利工程項目法人職責的單位,故選項C錯誤。(3)具有與代建管理相適應的組織機構、管理能力、專業技術與管理人員,故選項D正確。
11.B。本題考核的是水行政主管部門對申請材料進行審查的時間。水行政主管部門應當自收到申請之日起5個工作日內對申請材料進行審查,并根據情況作出處理。
12.A。本題考核的是確定中標人的要求。招標人應當確定排名第一的中標候選人為中標人,故選項A正確。拒絕延長投標有效期的投標人有權收回投標保證金,故選項B錯誤。中標人確定后,招標人應當向中標人發出中標通知書,同時通知未中標人,故選項C錯誤。排名第一的中標候選人放棄中標,招標人可以按照評標委員會提出的中標候選人名單排序依次確定其他中標候選人為中標人,也可以重新招標,故選項D錯誤。
13.A。本題考核的是項目法人履行分包管理的職責。水利建設工程的主要建筑物的主體結構不得進行工程分包。主要建筑物是指失事以后將造成下游災害或嚴重影響工程功能和效益的建筑物,如堤壩、泄洪建筑物、輸水建筑物、電站廠房和泵站等,故選項A符合題意。
14.C。本題考核的是質量保證金的扣留與退還。質量保證金總額為簽約合同價的2.5%~5%,故選項A錯誤。合同工程完工證書頒發后14d內,發包人將質量保證金總額的一半支付給承包人,故選項B錯誤。從第一個付款周期在付給承包人的工程進度付款中(不包括預付款支付和扣回)扣留5%~8%,直至達到規定的質量保證金總額,故選項C正確。未按規定或合同約定返還保證金的,保證金收取方應向建筑業企業支付逾期返還違約金。工程質量保證金的預留比例上限不得高于工程價款結算總額的5%,故選項D錯誤。
15.B。本題考核的是水利工程建設項目的質量監督方式。根據《水利工程質量監督規定》規定,水利工程建設項目質量監督方式以抽查為主。
16.A。本題考核的是水利工程建設重大質量與安全事故報告程序。發生人員死亡的一般事故的,縣級以上水行政主管部門接到報告后,在逐級上報的同時,應當在1h內電話快報省級水行政主管部門,隨后補報事故文字報告。省級水行政主管部門接到報告,應當在1h內電話快報水利部,隨后補報事故文字報告,故選項A正確。
17.A。本題考核的是水力發電工程單項工程驗收的要求中水電工程樞紐工程通過專項驗收具備的基本條件。通過水電工程樞紐工程專項驗收應當具備的基本條件包括:(1)樞紐工程已按批準的設計文件全部建成,工程重大設計變更已完成變更手續,故選項A正確(2)施工單位在質量保證期內已及時完成剩余尾工和質量缺陷處理工作,故選項B錯誤。(3)工程運行已經過至少一個洪水期的考驗,多年調節水庫需經過至少兩個洪水期的考驗,最高庫水位已經達到或基本達到正常蓄水位,全部機組均能按額定出力正常運行,每臺機組至少正常運行2000h(含電網調度安排的備用時間),各單項工程運行正常,故選項C、D錯誤。(4)工程安全鑒定單位已提出工程竣工安全鑒定報告,并有可以安全運行的結論意見。
18.D。本題考核的是施工單位的安全責任。對施工現場出入口、通道口、孔洞口、鄰近帶電區、易燃易爆及危險化學品存放處等危險區域和部位采取防護措施并設置明顯的安全警示標志,故選項D正確。施工單位或施工總承包單位應當自行完成主體工程的施工,除可依法對勞務作業進行勞務分包外,不得對主體工程進行其他形式的施工分包;禁止任何形式的轉包和違法分包,故選項C錯誤。審查和驗證分包單位的資質文件和擬簽訂的分包合同、人員資質、安全協議。屬于監理單位的安全責任,故選項B錯誤。電力建設工程所在區域存在自然災害或電力建設活動可能引發地質災害風險時,應當制定相應專項安全技術措施。屬于勘察單位的安全責任,故選項A錯誤。
19.C。本題考核的是利潤的計算。利潤=(直接工程費+間接費)×7%=300×7%=21元,故選項C正確。
20.C。本題考核的是中型水庫工程建設征收耕地的費用。《大中型水利水電工程建設征地補償和移民安置條例》第二十二條規定:“大中型水利水電工程建設征收耕地的,土地補償費和安置補助費之和為該耕地被征收前三年平均年產值的16倍。”
