案例(三)
某管道鋪設工程項目,長1km,工程內容包括燃?xì)狻⒔o水、熱力等項目,熱力管道采用支架鋪設,合同工期80天,斷面布置如圖3-1所示。建設單位采用公開招標方式發布招標公告,有3家單位報名參加投標,經審核,只有甲、乙2家單位符合合格投標人條件,建設單位為了加快工程建設,決定由甲施工單位中標。
開工前,甲施工單位項目部編制了總體施工組織設計,內容包括:
(1)確定了各種管道施工順序?yàn)椋喝細夤堋o水管→熱力管;

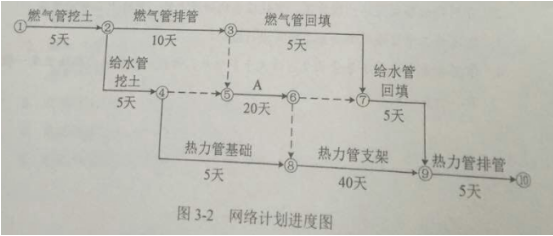

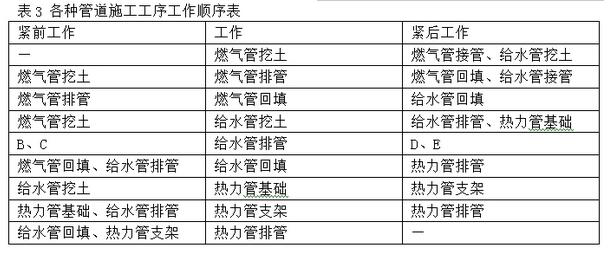

(2)確定了各種管道施工工序的工作順序如表3所示,同時繪制了網絡計劃進度圖,如圖3-2所示。
在熱力管道排管施工過程中,由于下雨影響停工1天。為保證按時完工,項目部采取了加快施工進度的措施。
問題:
1.建設單位決定由甲施工單位中標是否正確?說明理由。
2.給出項目部編制各種管道施工順序的原則。
3.項目部加快施工進度應采取什么措施?
4.寫出圖3-2代號A和表3中B、C、D、E代表的工作內容。
5.列式計算圖3-2工期,并判斷工程施工是否滿足合同工期要求,同時給出關鍵線路。(關鍵線路圖3-2中代號“①~⑩及“→”表示)
【參考答案】
1、建設單位決定由甲施工單位中標不正確。
理由:經審核符合投標人條件的只有2家,違反了不得少于3家的規定,建設單位應重新組織招標。
2管道的施工順序原則為:“先地下后地上,先深后淺”。P359給排水構造物抗?jié)B漏措施
3、項目部加快施工進度措施有:調整工作關系,采用線性流水搭接;同時可以增加資源投入,加快施工速度。
4代號A表示給水管排管。B表示燃?xì)夤芘殴埽籆表示給水管挖土;D表示給水管回填;E表示熱力管支架(實則考網絡圖的邏輯關系的識讀)
5計劃工期:5+10+20+40+5=80(天),滿足合同工期要求。關鍵線路為①→②→③→⑤→⑥→⑧→⑨→⑩
考后熱點關注:
2016年一級建造師考試成績查詢時間成績管理規定
2016年一級建造師考試合格標準/合格分?jǐn)?shù)線
2017一級建造師火熱報名中,先報先學!免費試聽>>
