案例一

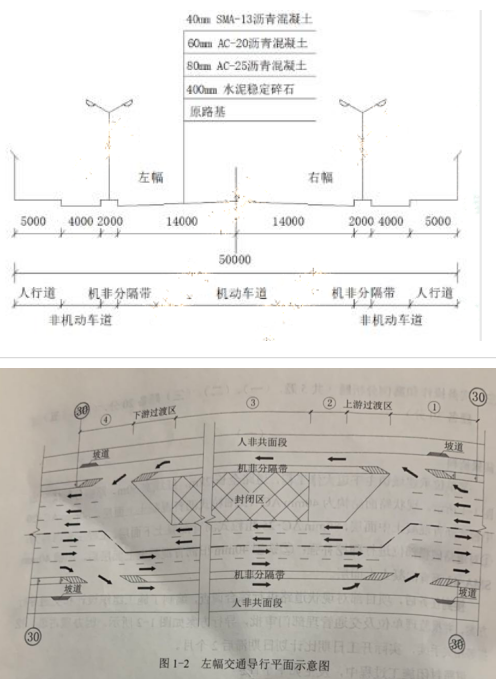

某單位承建城鎮主干道大修工程,道路全長2km,紅線寬50m,路幅分配情況如圖1-1所示,現狀路面結構為40mmAC-13細粒式瀝青混凝土上面層,60mmAC-20中粒式瀝青混凝土中面層,80mmAC-25粗粒式瀝青混凝土下面層。工程主要內容為:①對道路破損部位進行翻挖補強。②銑刨40mm|舊瀝青混凝土上面層后,加鋪40mmSMA-13瀝青混凝土上面層。接到任務后,項目部對現狀道路進行綜合調查,編制了施工組織設計和交通導行方案。并報監理單位及交通管理部門審批,導行方案如圖1-2所示,因辦理占道、挖掘等相關手續,實際開工如期比計劃日期滯后2個月。
道路封閉施工過程中,發生如下事件:事件1: 項目部進場后對沉陷、坑槽等部位進行了翻挖探查,發現左幅基層存在大面積彈軟現象,立即通知相關單位現場確定處理方案,擬采用400mm厚水泥穩定碎石分兩層換填,并簽字確認。事件2: 為保證工期,項目部集中力量迅速完成了水泥穩定碎石基層施工,監理單位組織驗收結果為合格。項目部完成AC-25下面層施I后對縱向接縫進行了簡單清掃便開始攤鋪AC-20中面層,最后轉換交通進行右幅施工。由于右幅道理基層沒有破損現象。考慮到工期緊,在瀝青攤鋪前對既有路面銑刨、修補后,項目部申請全路線封閉施工,報告批準后開始進行上面層攤鋪工作。
簡答題:
1、交通導行方案還需報哪個部門審批?
解析:精講和沖刺都講過。交通導行方案實施獲得交通管理和道路管理部門的批準后組織實施
答案:還需要道路管理部門批準
2、根據交通導行平面示意圖,請指出圖中①、②、③、④各為哪個疏導作業區?
解析:精講和沖刺都講過。嚴格劃分警告區、上游過渡區、緩沖區、作業區、下游過渡區、終止區范圍。
答案:①:警告區;②:緩沖區;③:作業區;④:終止區
3、事件1中,確定基層處理方案需要哪些單位參加?
解析:精講和沖刺都講過。屬于設計變更,主要考查變更涉及的單位。
答案:監理單位,建設單位,設計單位

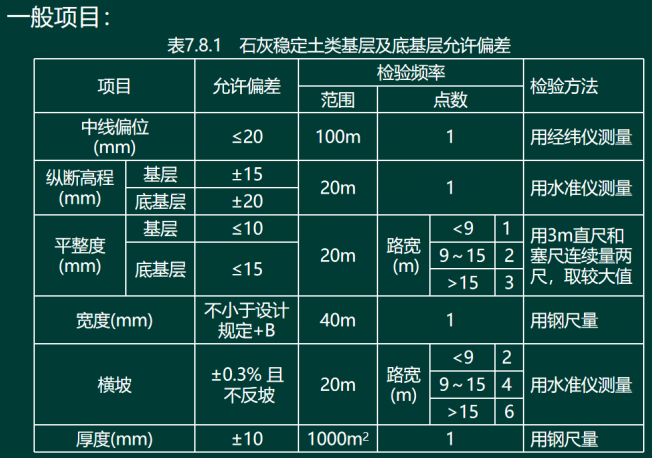

4、事件2中,水泥穩定碎石基層檢驗與驗收的主控項目有哪些?
解析:精講沖刺講過。教材原話“石灰穩定土、水泥穩定土、石灰工業廢渣(石灰粉煤灰)穩定砂礫(碎石) 等無機結合料穩定基層質量檢驗項目主要有:集料級配,混合料配合比、含水量、拌合均勻性,基層壓實度、7d無側限抗壓強度等。”,這是2018年一級真題的考查內容。但是不同的是,本題考查的是主控項目,在規范中有所闡述。關于無機結合料質量檢驗標準:《城鎮道路工程施工與質量驗收規范》(CJJ1-2008)主控項目:原材料、壓實度、7d無側限抗壓強度。
答案:主控項目:原材料、壓實度、7d無側限抗壓強度
5、請指出瀝青攤鋪工作的不妥之處,并給出正確做法。
解析:精講沖刺強調過。主要考查瀝青路面縱向冷接縫的施工措施。
答案:不妥之處:完成AC-25下面層施工后對縱向接縫進行了簡單清掃便開始攤鋪AC-20中面層。
正確做法:將右幅瀝青混合料刨出毛槎,并清洗干凈,干燥后涂刷粘層油,再鋪新料,新料跨縫攤鋪與已鋪層重疊50~100mm,軟化下層后鏟走重疊部分,再跨縫壓實擠緊。
