案例五

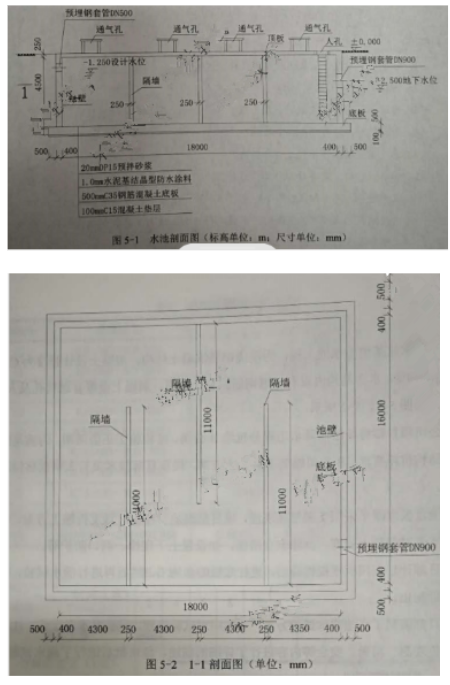

A公司承建某地下水池工程,為現澆鋼筋混凝土結構?;炷猎O計強度為C35,抗滲等級為P8.水池結構內設有三道鋼筋混凝土隔墻,頂板,上設置有通氣孔及人孔,水池結構如圖5-1、5-2所示。A公司項目部將場區內降水工程分包給B公司。結構施工正值雨期,為滿足施工開挖及結構抗浮要求,B公司編制了降排水方案,經項目部技術負責人審批后報送監理單位。水池頂板混凝土采用支架整體現澆,項目部編制了頂板支架支拆施工方案,明確了拆除支架時混凝土強度、拆除安全措施,如設置上下爬梯、洞口防護等。項目部計劃在頂板模板拆除后,進行底板防水施工,然后再進行滿水試驗,被監理工程師制止。項目部編制了水池滿水試驗方案,方案中對試驗流程、試驗前準備工作、注水過程、水位觀測、質量、安全等內容進行了詳細的描述,經審批后進行了滿水試驗。
1、B公司方案報送審批流程是否正確?說明理由。
答:精講、沖刺均強調過。不正確;
理由:基坑開挖深度超過5m,屬于超過一定規模的危險性較大的分部分項工程,降水工程除編制專項方案外還需進行專家論證,專項方案由項目負責人主持編制,由企業技術負責人審批,加蓋企業公章,并由總監理工程師審批后實施。工程師(1分)審查。
2、請說明B公司降水注意事項、降水結束時間。
解析:精講部分強調過。
降水注意事項: (1)降低后的水位滿足施工要求(基底以下不小于0.5m)
(2)周邊環境的保護(地表下沉,周圍建筑物開裂,地下管線變形)
(3) 施工期間不得間斷降水
(4)對降水所用的機具隨時做好保養維護,有備用機具
(5) 排放的水應輸送至降水影響半徑范圍以外的河道或排水管道。
降水結束時間:水池主體結構施工完畢,且水池具備抗浮條件時
3、項目部拆除頂板支架時混凝土強度應滿足什么要求?請說明理由。請列舉拆除支架時,還有哪些安全措施?
解析:精講強調過。考查混凝土拆模強度要求和支架法施工安全措施。
答案:頂板混凝土強度應達到設計強度(達到35MPa)

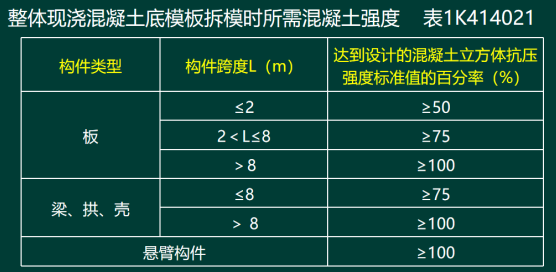

理由:根據相關規定,板跨度大于8m時,混凝土強度達到設計強度的100%才能拆除模板支架。
安全措施:
(1)設置作業區,邊界設警示標志,并由專人值守,非作業人員嚴禁入內
(2)作業人員戴安全帽、系安全帶、穿防滑鞋
(3)拆除過程中由專人指揮
(4)按要求由上而下逐層拆除,嚴禁上下同時作業
(5)嚴禁敲擊、硬拉模板、桿件和配件
(6)嚴禁拋擲模板、桿件、配件
(7)拆除的模板、桿件、配件應分類碼放
4、請說明監理工程師制止項目部施工的理由。
答案:精講沖刺均講過。
理由:現澆鋼筋混凝土水池應在滿水試驗合格后方能進行防水施工。
5、滿水試驗前,需要對哪個部位進行壓力驗算?水池注水過程中,項目部應關注哪些易滲漏水部位?除了對水位觀測外,還應進行哪個項目觀測?
答案:(1)對池壁DN900預埋鋼套管、進出水口的臨時封堵進行壓力驗算
(2)易滲漏水部位,池壁的施工縫位置,預留孔洞,預埋管口,池壁對拉螺桿螺栓孔封堵處、池壁混凝土裂縫處還應進行外觀觀測。
6、請說明滿水試驗水位觀測時,水位測針的初讀數與末讀數的測讀時間;計算池壁和池底的浸濕面積(單位; m2)。
233網校答案:教材精講班、沖刺班均講過。
(1)初讀數:注水至設計水深24h后;末讀數:初讀數后間隔不少于24h后。
(2)池壁和池底的浸濕面積:
滿水試驗設計水位高度:(4.5+0.25)-1.25=3.5m
池底浸濕面積:18×16=288m2
池壁浸濕面積:(16×2+18×2)×3.5=238m2
浸濕總面積:288+238=526m2
