案例五:
某施工單位承接架空線路全長120KM,分為三個中繼段,采用G652光纜,項目部根據現場摸底報告、資源配置計劃和施工定額,編制了進度計劃,項目部在計劃制定過程中進行工作分解,時間估算,責任分工和作業排序見表,并制定雙代號網絡圖,部分網絡圖見圖:
問題:
1.指出進度計劃編制依據的錯誤之處,并補全進度計劃編制依據
答案:錯誤之處:依據資源配置計劃編制進度計劃錯誤
理由是:應根據進度計劃配置施工所需的資源,不能依據資源配置計劃編制進度計劃。
施工合同對工期的相關要求
批準的施工圖設計
項目資源供應狀況
以往類似工程的實際進度及經濟指標
解析:1、施工合同對工期等相關要求。
2、批準的施工圖設計。
3、施工定額。
4、現場摸底報告,或者已經掌握的施工現場具體環境及工程的具體特點。
5、項目資源供應狀況,包括能夠投人項目的人員狀況,工器具儀表設備狀況,項目材料和設備供應狀況。
6、以往類似工程的實際進度及經濟指標。

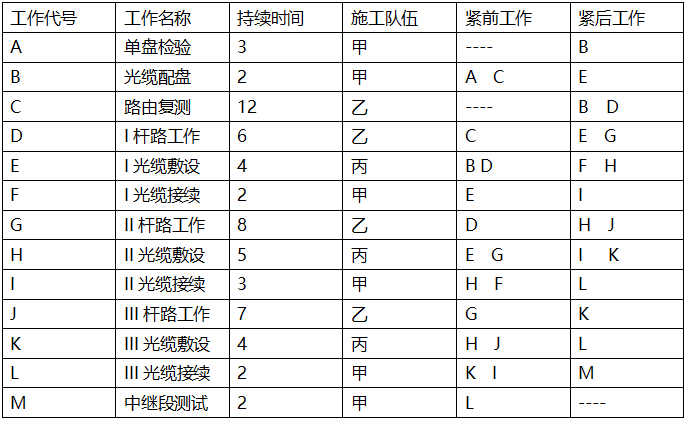

2.寫出B、E、H、J、K的緊前工作和緊后工作
答案
解析:

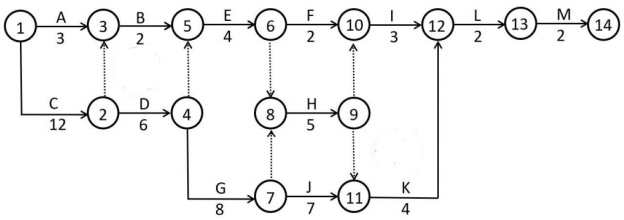

3.補充繪制完成雙代號網絡圖
解析:
根據雙代號網絡圖的緊前緊后關系和繪圖原則繪制

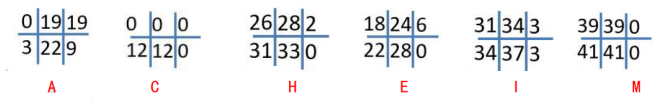

4.列出ACEHIM的六個時間參數
解析:標號法
5.寫出關鍵工作和計算總工期
解析:標號法
6.中繼段測試包含哪些項目
(1)中繼段光纖線路衰減系數及傳輸長度的測試;
(2)光纖通道總衰減;
(3)光纖后向散射信號曲線;
(4)偏振模色散系數(PMD)和色素色散測試;
(5)光纜對地絕緣測試。
