一級建造師《建筑實務》教材厚達四百多頁,內容繁多,不好記憶。為幫助考生們提高復習效率,233網校結合郭煒老師精講課程,并融合歷年真題考核趨勢,歸納編寫了一級建造師《建筑實務》第二章節“施工管理”案例小問系列。
本文為“質量管理篇”案例題14問,質量管理篇為案例題重要考點,這部分知識點記憶難度較大,平時可利用碎片時間多看多記,考前再著重背誦記憶。持續更新中,記得添加收藏哦~
質量管理篇
1、項目質量計劃編制依據有哪些?
(1)工程承包合同、設計圖紙及相關文件;
(2)企業的質量管理體系文件及其對項目部的管理要求;
(3)國家和地方相關的法律、法規、技術標準、規范及有關施工操作規程;
(4)項目管理實施規劃或施工組織設計、專項施工方案。
2、項目質量計劃編制要求?(重要考點)【2019案例剛考,2020了解】
項目質量計劃應由項目經理組織編寫,須報企業相關管理部門批準并得到發包方和監理方認可后實施。
3、施工過程中的質量管理記錄應包括哪些內容?【2019案例剛考,2020了解】
(1)施工日記和專項施工記錄;
(2)交底記錄;
(3)上崗培訓記錄和崗位資格證明;
(4)使用機具和檢驗、測量及試驗設備的管理記錄;
(5)圖紙、變更設計接收和發放的有關記錄;
(6)監督檢查和整改、復查記錄;
(7)質量管理相關文件;
(8)其他。
4、建筑材料復試程序?【2007案例】
進場材料需要作材質復試的,項目試驗員應按規定的取樣方法進行取樣并填寫復驗內容委托單,在監理工程師的見證下由試驗員送往有資質的試驗單位進行檢驗。
5、建筑材料復試的取樣原則是什么?(高頻考點)【2009多選,2011案例,2012案例】
(1)同一廠家生產的同一品種、同一類型、同一生產批次的進場材料應根據相應標準及規范要求的代表數量確定取樣批次,抽取樣品進行復試。
(2)項目應實行見證取樣和送檢制度。即在建設單位或監理工程師的見證下,由項目試驗員在現場取樣后送至試驗室進行試驗。
(3)送檢的試樣,必須從進場材料中隨機抽取,嚴禁在現場外抽取。
(3)工程的取樣送檢見證人,應由該工程建設單位書面確認。
(4)試驗室在接受委托試驗任務時,須由送檢單位填寫委托單。
6、對試驗報告有爭議時,如何處理?
當建設單位、監理單位對施工企業試驗室出具的試驗報告有爭議時,應委托被爭議各方認可的、具備相應資質的檢測機構重新檢測。
7、建筑主要材料復試的內容及要求有哪些?(高頻考點)【2007案例,2009案例,2010案例,2012案例】
(1)鋼筋:屈服強度、抗拉強度、伸長率和冷彎。有抗震設防要求的框架結構的縱向受力鋼筋抗拉強度實測值與屈服強度實測值之比不應小于1.25,鋼筋屈服強度實測值與屈服強度標準值之比不應大于1.30,鋼筋的最大力下總伸長率不應小于9%。
(2)水泥:抗壓強度、抗折強度、安定性、凝結時間。同一生產廠家、同一等級、同一品種、同一批號且連續進場的水泥,袋裝不超過200t為一批,散裝不超過500t為一批檢驗。
(3)混凝土外加劑:預應力混凝土結構中嚴禁使用含氯化物的外加劑。【2017選擇】
(4)建筑外墻金屬窗、塑料窗:氣密性、水密性、抗風壓性能。【2013案例、2019案例】
(5)裝飾裝修用人造木板及膠粘劑:甲醛含量。
(6)飾面板(磚):室內用花崗石放射性,粘貼用水泥的凝結時間、安定性、抗壓強度,外墻陶瓷面磚的吸水率及抗凍性能復驗。
(7)混凝土小型空心砌塊:小砌塊在廠內的養護齡期及其后停放期總時間必須確保不少于28d。
8、建筑材料質量控制要點有哪些?
(1)材料進場時,應提供材料或產品合格證,并根據供料計劃和有關標準進行現場質量驗證和記錄。質量驗證包括材料品種、型號、規格、數量、外觀檢查和見證取樣。驗證結果記錄后報監理工程師審批備案。
(2)對于項目采購的物資,業主的驗證不能代替項目對所采購物資的質量責任,而業主采購的物資,項目的驗證也不能取代業主對其采購物資的質量責任。(誰采購誰負責)

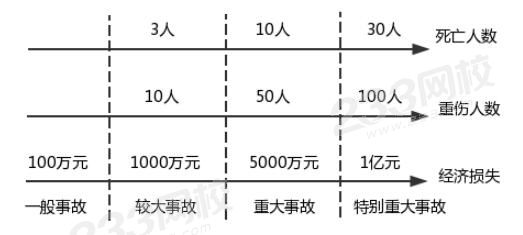

9、工程質量事故的分類(重要考點)
10、事故報告應包括哪些內容?(重要考點)
(1)事故發生的時間、地點、工程項目名稱、工程各參建單位名稱;
(2)事故發生的簡要經過、傷亡人數和初步估計的直接經濟損失;
(3)事故的初步原因;
(4)事故發生后采取的措施及事故控制情況;
(5)事故報告單位、聯系人及聯系方式;
(6)其他。
11、事故報告有哪些規定?(重要考點,記住:民報官1h,官報官2h)
(1)工程質量問題發生后,事故現場有關人員應當立即向工程建設單位負責人報告,單位負責人接到報告后,應于1h內向事故發生地縣級以上人民政府住房和城鄉建設主管部門及有關部門報告。情況緊急時,有關人員可直接向事故發生地縣級以上人民政府住房和城鄉建設主管部門報告。
(2)較大、重大及特別重大事故逐級上報至國務院住房和城鄉建設主管部門,一般事故逐級上報至省級人民政府住房和城鄉建設主管部門,必要時可以越級上報。主管部門每級上報時間不得超過2h。
(3)事故報告后出現新情況,以及事故發生之日起30d內傷亡人數發生變化的,應當及時補報。
12、混凝土收縮裂縫產生的原因及防治措施?(原因和措施一一對應)【2013案例】
原因:(1)原材料質量不合格。
(2)水泥或摻合料用量超出規范規定。
(3)水膠比、坍落度偏大,和易性差。
(4)澆筑振搗差,養護不及時或養護差。
防治措施:(1)選用合格的原材料。
(2)根據要求,由有資質的試驗室配制合適的混凝土配合比,并確保攪拌質量。
(3)確保混凝土澆筑振搗密實,并在初凝前進行二次抹壓。
(4)及時養護,并保證養護質量。
13、填充墻與主體結構交接處裂縫的防治措施有哪些?(重要考點)
(1)柱邊應設置間距不大于500mm的2φ6鋼筋,且應在砌體內錨固長度不小于1000mm的拉結筋。【2019案例】
(2)填充墻梁下口最后3皮磚應在下部墻砌完14d后砌筑,并由中間開始向兩邊斜砌。【2012案例、2019案例】
(3)柱與填充墻接觸處應設鋼絲網片,防止該處粉刷裂縫。
14、墻體保溫材料的控制要點有哪些?
墻體節能工程使用的保溫隔熱材料,其導熱系數、密度、抗壓強度或壓縮強度、燃燒性能應符合設計要求。
對其檢驗時應核查質量證明文件及進場復驗報告(復驗應為見證取樣送檢)。并對保溫材料的導熱系數、密度、抗壓強度或壓縮強度,粘結材料的粘結強度,増強網的力學性能、抗腐蝕性能等進行復驗。
練習題
【2019年試題節選】某新建住宅工程,建筑面積 22000m2,地下1層,地上16層,框架-剪力墻結構,抗震設防烈度 7度。
施工單位項目部在施工前,由項目技術負責人組織編寫了項目質量計劃書,報請施工單位質量管理部門審批后實施。質量計劃要求項目部施工過程中建立包括使用機具和設備管理記錄,圖紙、設計變更收發記錄,檢查和整改復查記錄,質量管理文件及其他記錄等質量管理記錄制度。
240mm 厚灰砂磚填充墻與主體結構連接施工的要求有:填充墻與柱連接鋼筋為 2φ6@600,伸入墻內 500mm;填充墻與結構梁下最后 3 皮磚空隙部位,在墻體砌筑 7d 后,釆取兩邊對稱斜砌填實。
【問題】
1. 指出項目質量計劃書編、審、批和確認手續的不妥之處。質量計劃應用中,施工單位應建立的質量管理記錄還有哪些?
2. 指出填充墻與主體結構連接施工要求中的不妥之處。并寫出正確做法。
【233網校答案】
1. 答:(1)不妥之一:由項目技術員責人組織編寫項目質量計劃書。
正確做法:項目質量計劃書應由項目經理組織編寫。
不妥之二:報請施工單位質量管理部門審批后實施。
正確做法:應報企業相關管理部門批準并得到發包方和監理方認可后實施。
(2)質量管理記錄還應包括以下內容:施工日記和專項施工記錄;交底記錄;上崗培訓記錄和崗位資格證明。
2. 答:不妥之一:填充墻與柱連接鋼筋為 2φ6@600,伸入墻內 500m。
正確做法:柱邊應設置間距不大于 500 的 2φ6 鋼筋,抗震設防烈度 7 度,在砌體內錨固長度不小于 1000mm。
不妥之二:填充墻與結構梁下最后空隙部位,在墻體砌筑 7d 后,采取兩邊對稱斜砌填實。
正確做法: 填充墻梁下口最后 3 皮磚應在下部墻砌完 14d 后砌筑,并由中間開始向兩邊斜砌。
