考點攻克三、人工降排地下水施工技術及基坑驗槽
考點一、人工降排地下水施工技術
【近年無考題,選擇考點】

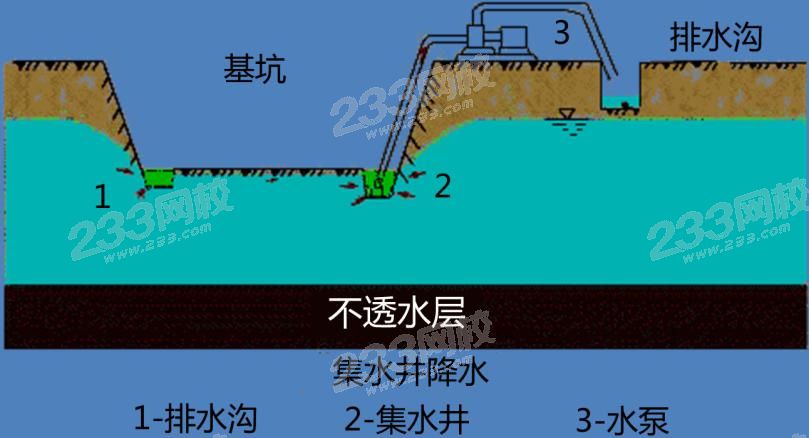

1、排水明溝宜布置在擬建建筑基礎邊0.4m以外,溝邊緣離開邊坡坡腳應不小于0.5m。溝比面低0.3m~0.4m,井比溝低0.5m。
(圖片來源于233網校郭煒老師精講課程)
2、防止或減少降水影響周圍環境的技術措施
(1)采用回灌技術。
(2)采用砂溝、砂井回灌。
(3)減緩降水速度。
考點二、基坑驗槽與局部不良地基處理方法
【考核年份:09、13】
1、驗槽程序 (可出選擇或案例)
(1)在施工單位自檢合格的基礎上進行。施工單位確認自檢合格后提出驗收申請;
(2)由總監理工程師或建設單位項目負責人組織建設、監理、勘察、設計及施工單位的項目負責人、技術質量負責人,共同按設計要求和有關規定進行;(五方驗槽)
(3)基槽滿足設計要求及有關規定后,相關方履行驗收手續;需要局部處理的部位由設計單位提出處理意見,施工單位處理后進行二次驗收。

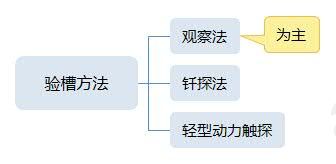

2、驗槽方法
遇有下列情況之一時,應在基底進行輕型動力觸探:(可出多選)
(1)持力層明顯不均勻;
(2)局部有軟弱下臥層;
(3)有淺埋的坑穴、古墓、古井等,直接觀察難以發現時;
(4)勘察報告或設計文件規定應進行輕型動力觸探時。
練習題
1、【2013年真題】基坑開挖完畢后,必須參加現場驗槽并簽署意見的單位有( )。
A.質監站
B.監理單位
C.設計單位
D.勘察單位
E.施工單位
2、【2011真題】地基驗槽時,需在基底進行輕型動力觸探的部位有( )。
A.基底已處理的部位
B.持力層明顯不均勻的部位
C.有淺埋古井的部位
D.淺部有軟弱下臥層的部位
E.設計文件注明的部位
>>>【答案將在下一期“考點攻克四:磚、混凝土基礎與樁基礎施工技術”中附上】
>>> 歡迎大家在評論區留下你的答案~
上期答案:“考點攻克二:土方工程施工”
1、【233網校答案】B
【233網校解析】基坑邊緣堆置土方和建筑材料,或沿挖方邊緣移動運輸工具和機械,一般應距基坑上部邊緣不少于2m,堆置高度不應超過1.5m。
2、【233網校答案】土方回填施工中的不妥之處及正確做法如下:
不妥之處一:回填土料混有建筑垃圾。
正確做法是:回填土料不應混有建筑垃圾,一般不能選用淤泥、淤泥質土、膨脹土、有機質大于5%的土、 含水量不符合壓實要求的粘性土。填方土應盡量選用同類土、含水溶性硫酸鹽大于5%的土、含水量不符合壓實要求的黏性土。填方土應盡量采用同類土。
不妥之處二:土料鋪填厚度大于400mm。
正確做法是:采用振動壓實機,分層厚度應為250~350mm。
不妥之處三:采用振動壓實機壓實2遍成活。
正確做法是:采用振動壓實機,每層壓實遍數為3~4遍。
不妥之處四:每天將回填2-3層的環刀法取的土樣統一送檢測單位檢測壓實系數。
正確做法是:對于回填土的壓實系數檢測應當每層進行一次,檢測合格后,方可進行上一層土的回填。
“人工降排地下水及基坑驗槽”這部分內容在二建考試中,考題相對簡單。建議考生認真聽一遍精講班的課程,重要內容再著重背誦記憶下,應付這部分的考題就沒有問題了。
