2019二建公路工程案例分析經典試題及答案解析(五)
【點擊進入二建資料包,下載案例題專項】
背景資料
某施工單位承接了一4×20m簡支梁橋工程。橋梁采用擴大基礎,墩身平均高10m。項目為單價合同,且全部鋼筋由業主提供,其余材料由施工單位自采或自購。在離本工程不遠的江邊有豐富的砂源,經檢驗,砂的質量符合要求。采砂點位于一跨江大橋下游150m處,施工用砂均取自這里。項目部擬就1~3排架組織流水施工,如下表所示。

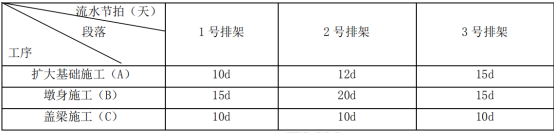

各段流水節拍表
施工期間,還發生了如下事件:
事件1:由于業主大型安裝設備的進場,業主委托承包人對一舊橋進行加固。加固工程中的施工項目在原合同中有相同項目,承包人要求直接采用相關單價來處理加固費用。
事件2:在橋梁基礎開挖完成后,施工項目負責人組織施工人員、質檢人員對槽基幾何尺寸和標高這兩項隱蔽工程進行了檢查和驗收,隨即進入下一道工序。
事件3:施工單位準備開始墩身施工時,由于供應人的失誤,將一批不合格的鋼筋運到施工現場,致使墩身施工推遲了10d開始,承包人擬就此向業主提出工期和費用索賠。
隨著2019二級建造師準考證打印入口的開通,距離考試時間越來越近,考前這段時間是考試備考的黃金時段,大家要把握好最后的機會,結合233網校為大家整理的2019二建考前鎖分資料,做好最后沖刺。
【問題】
1.計算排架施工的流水工期(列出計算過程),并繪制流水橫道圖。
2.事件1中,承包人的要求是否合理?說明理由。
3.事件2中,隱蔽工程的檢查驗收項目是否完善?說明理由,并指出檢查方式的錯誤之處。
4.針對事件3,承包人是否可以提出工期和費用索賠?說明理由。
