2019二建市政工程案例分析經典試題及答案解析(九)
背景資料
某公司承建一座城市互通工程,工程內容包括①主線跨線橋(Ⅰ、Ⅱ)、②左匝道跨線橋、③左匝道一、④右匝道一、⑤右匝道二等五個子單位工程,平面布置如圖所示。兩座跨線橋均為預應力混凝土連續箱橋梁,其余匝道均為道路工程。主線跨線橋跨越左匝道一;左匝道跨線橋跨越左匝道一及主線跨線橋;左匝道一為半挖半填路基工程。挖方除就地利用外,剩余土方用于右匝道一;右匝道一采用混凝土擋墻路堤工程,欠方需外購解決;右匝道二為利用原有道路路面局部改造工程。

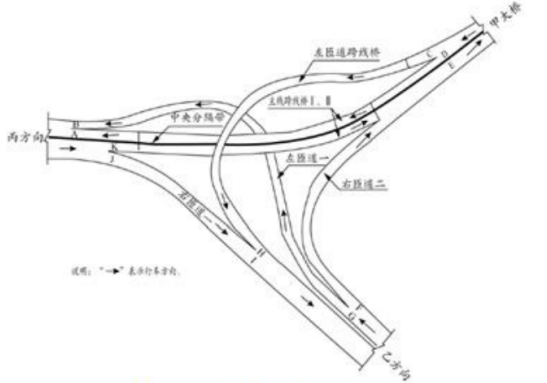

互通工程平面布置示意圖
主線跨線橋Ⅰ的第2聯為(30m+48m+30m)預應力混凝土連續箱梁,其預應力張拉端鋼絞線線束橫斷面布置如圖所示。預應力鋼絞線采用公稱直徑Φ15.2mm高強低松弛鋼絞線,每根鋼絞線由7根鋼絲捻制而成。代號S22的鋼絞線束有15根鋼絞線組成。其在箱梁內的管道長度為108.2m。

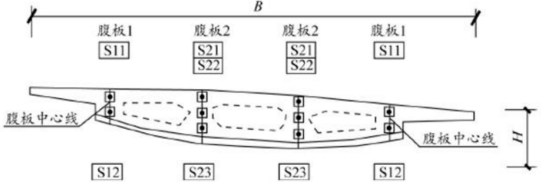

主線跨線橋Ⅰ第2聯箱梁預應力張拉端鋼絞線束橫斷面布置示意圖
由于工程位于交通主干道,交通繁忙,交通組織難度大,因此,建設單位對施工單位提出總體施工要求如下:
(1)總體施工組織計劃安排應本著先易后難的原則,逐步實現互通的各項交通通行任務;
(2)施工期間應盡量減少對交通的干擾,優先考慮主線交通通行。
根據工程特點,施工單位編制的總體施工組織設計中,除了按照建設單位的要求確定了五個子單位工程的開工和完工的時間順序外,還制定了如下事宜:
事件一,為限制超高車輛通行,主線跨線橋和左匝道跨線橋施工期間,在相應的道路上設置車輛通行限高門架,其設置的位置選擇在圖中所示的A~K的道路橫斷面處。
事件二,兩座跨線橋施工均在跨越道路的位置采用鋼管-型鋼(貝雷桁架)組合門式支架方案,并采取了安全防護措施。
事件三,編制了主線跨線橋Ⅰ的第2聯箱梁預應力的施工方案如下:
(1)該預應力管道的豎向布置為曲線形式,確定了排氣孔和排水孔在管道中的位置;
(2)預應力鋼絞線的張拉采用兩端張拉方式;
(3)確定了預應力鋼絞線張拉順序的原則和各鋼絞線線束的張拉順序;
(4)確定了預應力鋼絞線張拉的工作長度為100cm,并計算了鋼絞線的用量。
隨著2019二級建造師準考證打印入口的開通,距離考試時間越來越近,考前這段時間是考試備考的黃金時段,大家要把握好最后的機會,結合233網校為大家整理的2019二建考前鎖分資料,做好最后沖刺??记百Y料下載步驟:
【問題】
1.寫出五個子單位工程符合交通通行條件的先后順序。(用背景資料中各子單位工程的代號“①~⑤”及“→”表示)
2.事件一中,主線跨線橋和左匝道跨線橋施工期間應分別在哪些位置設置限高門架?(用圖中所示的道路橫斷面的代號“A~K”表示)
3.事件二中,兩座跨線橋施工時應設置多少座組合門式支架?指出組合門式支架應采取哪些安全防護措施?
4.事件三中,預應力管道的排氣孔和排水孔應分別設置在管道的哪些位置?
5.事件三中,寫出預應力鋼絞線張拉順序的原則,并給出圖中各鋼絞線線束的張拉順序。(用圖中所示的鋼絞線束的代號“S11~S23”及“→”表示)
6.事件三中,結合背景資料,列式計算圖中代號為S22的所有鋼絞線束需用多少米鋼絞線制作而成?
1.五個子單位工程滿足交通通行條件的先后順序為⑤→③→④→①→②。
2.主線跨線橋和左匝道跨線橋施工期間應分別在D、G、K設置限高門架。
3.兩座跨線橋施工時應設置3座組合門式架。
門式架的施工安全防護措施的主要有:設置安全標識牌及交通導行指示牌;設置門架防撞措施;臨邊防護措施;地面作業的防護措施;高處及立體交叉作業的防護措施;施工用電安全措施;現場消防措施。
4.預應力管道的排氣孔應留在曲線孔道的波峰部位;排水孔宜留在最低部位。
5.預應力筋的張拉順序應符合設計要求,當設計無要求時,可采取分批、分階段對稱張拉。宜先中間,后上、下或兩側。
圖中鋼絞線線束的張拉順序為:S22→S21→S23→S11→S12。
6.每根鋼絞線的制作長度為:108.2+2×1=110.2m
每束S22由15根鋼絞線組成即:110.2×15=1653m
圖中S22有2束,一共需要鋼絞線數量為1653×2=3306m。
