2020年二建管理計算題考點十四:差額計算法

作者:233網校 2020-01-26 00:52:00

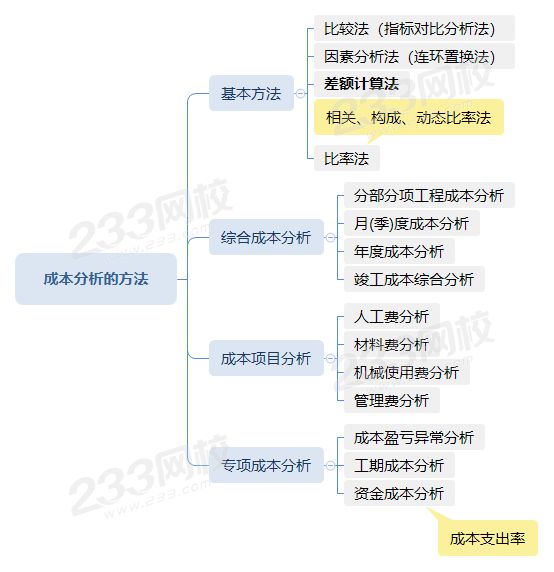

項目成本涉及的范圍很廣,需要分析的內容很多,那么在不同的情況下應該采取不同的分析方法,除包括比較法、因素分析法、差額計算法、比率法等基本的分析方法之外,還有綜合成本的分析方法、成本項目的分析方法和專項成本的分析方法。


差額計算法是因素分析法的一種簡化形式,它利用各個因素的目標值與實際值的差額來計算其對成本的影響程度。

【示例】

某施工項目某月的成本數據如下表,應用差額計算法得到預算成本增加對成本的影響是(  )萬元。

項目 單位 計劃 實際
預算成本萬元600640
成本降低率%45

A.12.0

B.8.0

C.6.4

D.1.6

解析:利用差額計算法得出預算成本增加對成本的影響:(640-600×4%=1.6萬元

【練一練】

某項目施工成本數據如下表,根據差額計算法,成本降低率提高對成本降低額的影響程度為( )萬元。

項目 單位 計劃 實際 差額
成本萬元22024020
成本降低率%33.50.5
成本減低額萬元6.68.41.8

A.0.6

B.0.7

C.1.1

D.1.2

【上期:2020年二建管理計算題考點十三:因素分析法

解析:選項BCE的說法正確。

替換順序連環替代計算差異因素分析
目標數600×715×1.04=446160--
第一次替換640×715×1.04=47590429744產量增加40m3,成本增加29744元
第二次替換640×755×1.04=50252826624因單價提高40元,成本增加26624元
第三次替換640×715×1.03=497696-4832因損耗率下降1%,成本減少4832元
合計497696-446160=5153651536/

編輯推薦:2020年二建管理計算題考點十五:成本支出率

                【下載】2020版二級建造師考試教材變化對比(八科)

2020年二級建造師退費班來襲,雙師資授課,30人小群班主任管理,階段性學習月考測評,全程督學!有效期內未過考試,無理由退費50%,等你來體驗>>。有疑問咨詢客服:4000-800-233。

相關閱讀 二建管理計算題

添加二級建造師學習群或學霸君

領取資料&加備考群

233網校官方認證

掃碼加學霸君領資料

233網校官方認證

掃碼進群學習

233網校官方認證

掃碼加學霸君領資料

233網校官方認證

掃碼進群學習

拒絕盲目備考,加學習群領資料共同進步!

互動交流
掃描二維碼直接進入

微信掃碼關注公眾號

獲取更多考試資料
主站蜘蛛池模板: 沙田区| 思茅市| 明水县| 西充县| 平江县| 昌都县| 明星| 塘沽区| 宝山区| 陆川县| 夹江县| 泾川县| 天镇县| 屏东县| 麦盖提县| 松原市| 潜山县| 徐州市| 应用必备| 禹城市| 祁门县| 秦安县| 井研县| 东台市| 北京市| 临湘市| 大连市| 青河县| 兴安县| 都昌县| 鲜城| 江永县| 木兰县| 弥渡县| 封丘县| 梁山县| 怀仁县| 会东县| 枣庄市| 门头沟区| 上饶县|
