試題五(20分)

某工程項目發承包雙方簽訂了工程施工合同,工期5個月,合同約定的工程內容及其價款包括,分部分項工程項目(含單價措施項目)4項。費用數據與施工進度計劃見表5.1;總價措施項目費用10萬元(其中含安全文明施工費為6萬元);暫列金額費用5萬元;管理費和利潤為不含稅人材機費用之和的12%;規費為不含稅人材機費用與管理費、利潤之和的6%;增值稅稅率為10%。

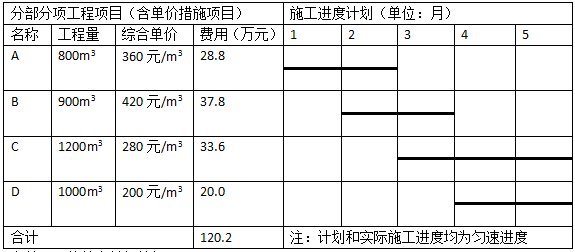

表5.1 分部分項工程項目費用數據與施工進度計劃表


有關工程價款支付條款如下:

1.開工前,發包人按簽約含稅合同價(扣除文明施工費和暫列金額)的20%作為預付款支付承包人,預付款在施工期間的第2~5個月平均扣回,同時將安全文明施工費的70%作為提前支付的工程款。

2.分部分項工程項目工程款在施工期間逐月結算支付。

3.分部分項工程C所需的工程材料C1用量1250m2,承包人的投標報價為60元/m2(不含稅)。

當工程材料C1的實際采購價格在投標報價的±5%以內時,分部分項工程C的綜合單價不予調整;當變動幅度超過該范圍時,按超過的部分調整分部分項工程C的綜合單價。

4.除開工前提前支付的安全文明施工費工程款之外的總價措施項目工程款,在施工期間的第1~4個月平均支付。

5.發包人按毎次承包人應得工程款的90%支付。

6.竣工驗收通過后45天內辦理竣工結算,扣除實際工程含稅總價款的3%作為工程質量保證金,其余工程款發承包雙方一次性結清。

該工程如期開工,施工中發生了經發承包雙方確認的下列事項:

1.分部分項工程B的實際施工時間為第2~4月。

2.分部分項工程C所需的工程材料C1實際采購價格為70元/m2(含可抵扣進項稅,稅率為3%)。

3.承包人索賠的含稅工程量為4萬元。

其余工程內容的施工時間和價款均與簽約合同相符。

問題:

1.該工程簽約合同價(含稅)為多少萬元?開工前發包人應支付給承包人的預付款和安全文明施工費工程款分別為多少萬元?

2.第2個月,發包人應支付給承包人的工程款為多少萬元?截止到第2個月末,分部分項工程的擬完成工程計劃投資、已完工程計劃投資分別為多少萬元?工程進度偏差為多少萬元?并根據計算結果說明進度快慢情況。

3.分部分項工程C的綜合單價應調整為多少元/m2?如果除工程材料C1外的其他進項稅額為2.8萬元(其中,可抵扣進項稅額為2.1萬元),則分部分項工程C的銷項稅額、可抵扣進稅額和應繳納增值稅額分別為多少萬元?

4.該工程實際總造價(含稅)比簽約合同價(含稅)增加(或減少)多少萬元?假定在辦理竣工結算前發包人已支付給承包人的工程款(不含預付款)累計為110萬元,則峻工計算時發包人應支付給承包人的結算尾款為多少萬元?

(注:計算結果以元為單位的保留兩位小數,以萬元為單位的保留三位小數。)

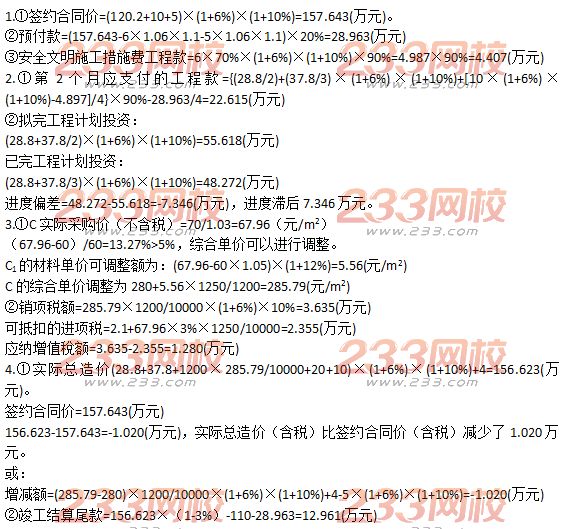

【答案解析-來源于233網校陳江潮老師】
