一、單項選擇題
1、在單代號網絡計劃中,設A工作的緊后工作有B和C,總時差分別為2天和5天,工作A、B之間時間間隔為8天,工作A、C之間的時間間隔為6天,則工作A的總時差為( )天。
A、5
B、8
C、10
D、12

2、某工程單代號網絡計劃如下圖所示(時間單位:天),下列說法錯誤的是( )。
A、工作E是非關鍵工作
B、工作B的自由時差為0
C、工作D的總時差為2天
D、工作F的最遲開始時間為21天
3、工作A的緊后工作為B、C,它們的持續時間分別為5d,4d和6d;B、C工作最遲完成時間分別為25d和23d,則A工作的最遲開始時間為( )。
A、4d
B、8d
C、12d
D、16d

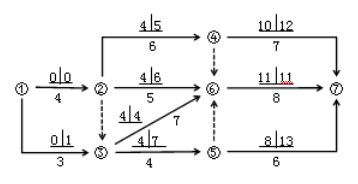

4、某工程雙代號網絡計劃中各項工作最早開始時間和最遲開始時間如下圖所示,工作1~3的自由時差為( )。
A、1
B、2
C、3
D、4
5、有A、B兩項連續工作其最早開始時間分別為4天和10天,持續時間分別為4天和5天,則A工作的自由時差是( )天。
A、2
B、3
C、4
D、5
6、關于關鍵路線,下列說法錯誤的是( )。
A、在雙代號時標網絡中,從起始節點到終止節點,自始至終不出現波形線的是關鍵路線
B、在雙代號網絡圖中,關鍵路線是工作持續時間最長的路線
C、關鍵路線上如果總時差為零,自由時差可以不為零
D、在單代號網絡圖中,從起始節點到終止節點,所有工作之間的時間間隔為零的線路為關鍵線路
7、某工程雙代號網絡計劃如下圖所示,其中關鍵線路有( )條。
A、4
B、3
C、2
D、1

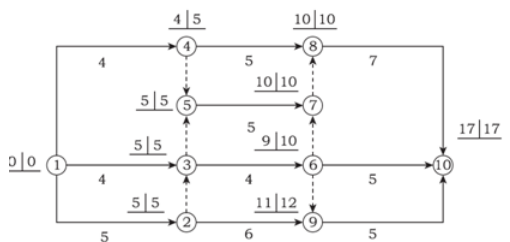

8、某雙代號網絡計劃如下圖所示,圖中已標出各節點的最早時間和最遲時間。該計劃表明( )。
A、工作1-3為關鍵工作
B、工作5-7為關鍵工作
C、工作3-6的總時差為3
D、工作4-8的自由時差為0

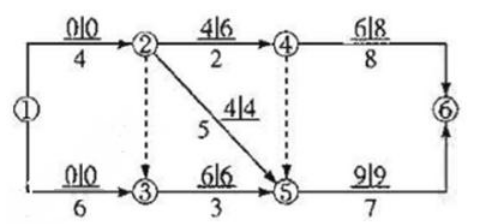

9、某工程雙代號網絡計劃如下圖所示,其關鍵線路有( )條。
A、1
B、2
C、3
D、4
10、下列關于總時差與自由時差的描述中錯誤的是( )。
A、對于同一項工作而言,總時差不會超過自由時差
B、TF= LF-EF=LS-ES
C、工作的自由時差是指在不影響其緊后工作最早開始時間的前提下,本工作可利用的機動時間
D、工作的總時差是指在不影響總工期的前提下,本工作可以利用的機動時間
11、在某工程雙代號網絡計劃中,工作N的最早開始時間和最遲開始時間分別為第20天和第25天,其持續時間為9天。該工作有兩項緊后工作,它們的最早開始時間分別為第32天和第34天,則工作N的總時差和自由時差分別為( )天。
A、3和0
B、3和2
C、5和0
D、5和3
12、下列對于網絡計劃中工期的描述錯誤的是( )。
A、計算工期是根據網絡計劃時間參數計算而得到的工期
B、要求工期是任務委托人所提出的指令性工期
C、計劃工期是指根據要求工期和計算工期所確定的作為實施目標的工期
D、當已規定了要求工期時,計劃工期等于要求工期
13、已知某工作總時差為8天,最遲完成時間為第16天,最早開始時間為第7天,則該工作的持續時間為( )。
A、8天
B、7天
C、4天
D、1天
14、某工程雙代號網絡計劃如下圖所示,其中關鍵線路有( )條。
A、1
B、2
C、3
D、4
15、某工程網絡計劃中,工作D有兩項緊后工作,最早開始時間分別為17和20,工作D的最早開始時間為12,持續時間為3,則工作D的自由時差為( )。
A、5
B、4
C、3
D、2
16、雙代號時標網絡計劃中,波形線表示工作的( )。
A、總時差
B、自由時差
C、持續時差
D、工作時間

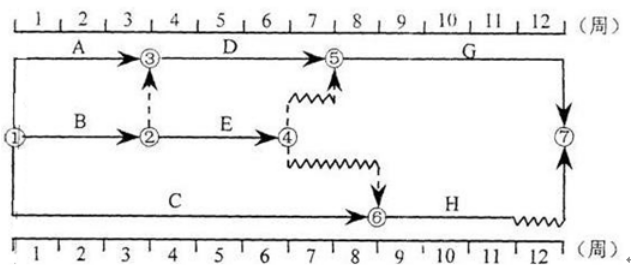

17、下列關于雙代號時標網絡的說法,正確的是( )。
A、工作箭線中波形線長,表示該工作的總時差
B、虛箭線垂直畫,表示該工作不占用時間
C、雙代號時標網絡是按照最遲開始時間繪制的
D、雙代號時標網絡的關鍵線路可以存在水平波浪線
18、某工程雙代號時標網絡計劃如下圖所示,其中工作E的自由時差為( )。
A、0
B、1周
C、2周
D、3周
19、某工程雙代號時標網絡計劃如下圖所示,其中工作A的總時差和自由時差( )周。
A、均為0
B、分別為1和0
C、分別為2和0
D、均為4
20、下列關于工期優化的基本方法的說明,正確的是( )。
A、工期優化的基本方法是改變網絡中工作之間的邏輯關系
B、工期優化主要是通過壓縮持續時間最長的工作的持續時間來減小總工期
C、工期優化過程中,不能將關鍵工作壓縮成非關鍵工作
D、工期優化過程中,如有多條關鍵線路,只壓縮其中一條即可
21、工程網絡計劃的工期優化是通過( ),使計算工期滿足要求工期。
A、改變關鍵工作之間的邏輯關系
B、將關鍵工作壓縮成非關鍵工作
C、壓縮直接費最小的工作的持續時間
D、壓縮關鍵工作的持續時間
22、在網絡計劃的費用優化過程中,縮短持續時間的工作應是( )。
A、直接費用率最小的關鍵工作
B、直接費用率最大的關鍵工作
C、直接費用率最小的非關鍵工作
D、直接費用率最大的非關鍵工作
23、工程網絡計劃費用優化的目的是為了尋求( )。
A、資源均衡使用條件下最低成本的計劃安排
B、資源有限條件下最低成本的計劃安排
C、工程總成本固定條件下的最優工期安排
D、工程總成本最低時的最優工期安排
24、工程網絡計劃費用優化是通過( )尋求工程總成本最低時的工期安排。
A、調整組合直接費用率最小的關鍵工作的邏輯關系
B、縮短組合直接費用率最大的關鍵工作的持續時間
C、縮短組合直接費用率最小的關鍵工作的持續時間
D、調整組合直接費用率最大的關鍵工作的邏輯關系
25、工程網絡計劃資源優化的目的是通過改變( ),使資源按照時間的分布符合優化目標。
A、工作間邏輯關系
B、工作的持續時間
C、工作的開始時間和完成時間
D、工作的資源強度
26、下列對于采用前鋒線進行實際進度與計劃進度的比較中,不正確的是( )。
A、工作實際進展位置點落在檢查日期的左側,表明該工作實際進度拖后,影響工期
B、工作實際進展位置點與檢查日期重合,表明該工作實際進度與計劃進度一致
C、工作實際進展位置點落在檢查日期的右側,表明該工作實際進度超前
D、可用來分析和預測工程項目整體進度狀況
27、被壓縮持續時間的工作是( )上的工作。
A、位于關鍵線路和超過計劃工期的非關鍵線路
B、位于非關鍵線路和超過計劃工期的關鍵線路
C、位于關鍵線路和超過自由時差的非關鍵線路
D、位于超過總時差的關鍵線路
28、當實際進度偏差影響到后續工作、總工期而需要調整進度計劃時,其調整方法是( )。
A、改變某些工作之間的邏輯關系或縮短某些工作的持續時間
B、縮短某些工作的持續時間或增加資源的供應
C、縮短直接費用率最大的關鍵工作或改變某些工作之間的邏輯關系
D、增加資源的供應或縮短直接費用率最大的關鍵工作

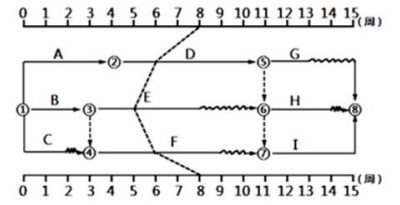

29、某工程雙代號時標網絡計劃如下圖所示,根據第6周末實際進度檢查結果繪制的前鋒線如點劃線所示。通過比較可以看出( )。
A、C工作實際進度拖后2周,影響工期2周
B、D工作實際進度超前2周,不影響工期
C、D工作實際進度拖后3周,影響工期2周
D、E工作實際進度拖后1周,不影響工期

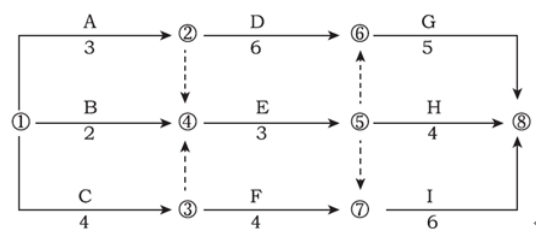

30、某工程雙代號網絡計劃如下圖所示,其中關鍵線路有( )條。
A、1
B、2
C、3
D、4
31、下列對于虛工作的描述中不正確的是( )。
A、虛工作既不消耗時間,也不消耗資源
B、虛工作主要用來表示相鄰兩項工作之間的邏輯關系
C、在單代號網絡圖中,不存在虛工作
D、有時進行的工作具有相同的開始節點和完成節點,也需要用虛工作加以區分
32、在( )中,虛擬工作只能出現在網絡圖的起點節點和終點節點處。
A、雙代號網絡圖
B、雙代號時標網路圖
C、不存在
D、單代號網絡圖

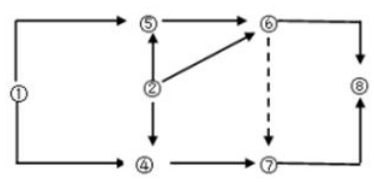

33、其工程雙代號網絡圖如下圖所示,存在的繪圖錯誤是( )。
A、多個起點節點
B、多個終點節點
C、節點編號有誤
D、存在循環回路
二、多項選擇題
1、在工程網絡計劃中,關鍵線路是指( )的線路。
A、雙代號網絡計劃中總持續時間最長
B、雙代號時標網絡計劃中沒有波形線
C、雙代號網絡計劃中由關鍵節點組成
D、單代號網絡計劃中相鄰工作時間間隔均為零
E、單代號網絡計劃中由關鍵工作組成
2、在工程網絡計劃中,關鍵工作是指( )的工作。
A、最遲完成時間與最早完成時間之差最小
B、自由時差為零
C、總時差最小
D、持續時間最長
E、時標網絡計劃中沒有波形線
3、某工程雙代號網絡計劃,圖中已標出各項工作的最早開始時間和最遲開始時間,該計劃表明( )。
A、工作1-3的自由時差為0
B、工作2-4的自由時差為2
C、工作2-5為關鍵工作
D、工作3-5總時差為0
E、工作4-6總時差為2

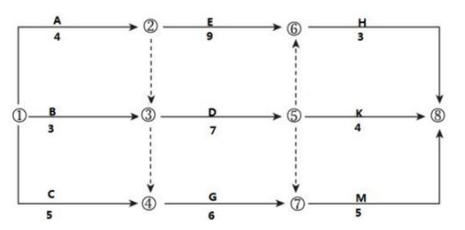

4、某工程雙代號網絡計劃如下圖所示,圖中已標出各節點的最早時間和最遲時間。該計劃表明( )。
A、工作1-2為關鍵工作
B、工作2-4的總時差為0
C、工作2-5的自由時差為1
D、工作3-4為非關鍵工作
E、工作5-6的總時差為1
5、某工程雙代號網絡計劃如下圖所示,圖中已標出每項工作的最早開始時間和最遲開始時間,該計劃表明( )。
A、工作2-4的總時差為零
B、工作2-5的自由時差為2
C、工作1-3的自由時差為零
D、工作6-7為關鍵工作
E、工作3-6的自由時差為3
6、工程網絡計劃中,關鍵工作是指( )的工作。
A、自由時差最小
B、總時差最小
C、時間間隔為零
D、最遲完成時間與最早完成時間的差值最小
E、開始節點和完成節點均為關鍵節點
7、下列有關雙代號時標網絡計劃的描述,說法正確的有( )。
A、工作箭線左端節點中心所對應的時標值為該工作的實際開始時間
B、工作箭線右端節點所對應的時標值為該工作的最早完成時間
C、終點節點所對應的時標值與起點節點所對應的時標值之差為該網絡計劃的計算工期
D、波形線表示工作與其緊后工作之間的時間間隔
E、各項工作按最早開始時間繪制
8、下列關于雙代號時標網絡計劃的表述中,正確的有( )。
A、工作箭線左端節點中心所對應的時標值為該工作的最早開始時間
B、工作箭線中波形線的水平投影長度表示該工作與其緊后工作之間的時距
C、工作箭線中實線部分的水平投影長度表示該工作的持續時間
D、工作箭線中不存在波形線時,表明該工作的總時差為零
E、工作箭線中不存在波形線時,表明該工作與其緊后工作之間的時間間隔為零
9、工程網絡計劃資源優化的目的是為了尋求( )。
A、最優工期條件下的資源均衡安排
B、工期固定條件下的資源均衡安排
C、資源有限條件下的最短工期安排
D、資源均衡使用時的最短工期安排
E、最低成本時的資源均衡安排
10、某工程雙代號時標網絡計劃如下圖所示,第8周末進行實際進度檢查的結果如圖中實際進度前鋒線所示,則正確的結論有( )。
A、工作D拖后2周,不影響工期
B、工作E拖后3周,不影響工期
C、工作F拖后2周,不影響緊后工作
D、總工期預計會延長2周
E、工作H的進度不會受影響
11、下列網絡圖的繪制錯誤的有( )。
A、多個起點
B、多個終點
C、有循環回路
D、節點編號有誤
E、從箭線上引出工作
