某工程,建設單位與施工單位按照《建設工程施工合同(示范文本)》簽訂了施工合同,經項目監理機構批準的施工總進度計劃如圖5-1所示( 時間單位:月 ),各項工作均按最早開始時間安排且勻速施工。
施工過程中發生如下事件:
事件1:工作A為基礎工程,施工中發現未探明的地下障礙物,處理障礙物導致工作A暫停施工0.5個月,施工單位機械閑置損失12萬元,施工單位向項目監理機構提出工程延期和費用補償申請。
事件2:由于建設單位訂購的工程設備未按照合同約定時間進場,使工作J推遲2個月開始,造成施工人員窩工損失6萬元,施工單位向項目監理機構提出索賠,要求工期延期2個月,補償費用6萬元。

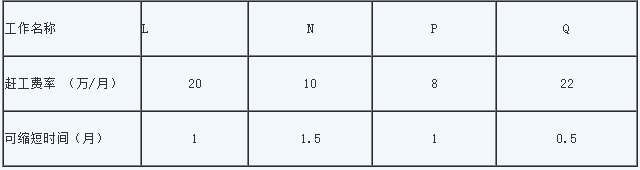

事件3:事件2發生后,建設單位要求工程仍按原計劃工期完工,為此,施工單位決定采取趕工措施,經確認,相關工作趕工費率及可縮短時間見表5-1
問題:
1、指出圖5-1所示施工總進度計劃的關鍵線路及工作E、M的總時差和自由時差。
2、針對事件1,項目監理機構應批準工程延期和費用補償各為多少?說明理由。
3、針對事件2,項目監理機構應批準工程延期和費用補償各為多少?說明理由
4、針對事件3、為使趕工費用最少,應選哪幾項工作進行壓縮說明理由,需要增加趕工費多少萬元?
