某工程,簽約合同價為25000萬元,其中暫列金額為3800萬元,合同工期24個月,預付款支付比例為簽約合同價( 扣除暫列金額 )的20%。自施工單位實際完成產值達4000萬元后的次月開始分5個月等額扣回。工程進度款按月結算,項目監理機構按施工單位每月應得進度款的90%簽認,企業管理費率12%(以人工費、材料費、施工機具使用費之和為基數),利潤率7%( 以人工費、材料費、施工機具使用費和管理費之和為基數 ),措施費按分部分項工程費的5%計,規費綜合費率8% ( 以分部分項工程費、措施費和其他項目費之和為基數 ),綜合稅率3%( 以分部分項工程費、措施費、其他項目費、規費之和為基數 )。
工程實施過程中發生如下事件:
事件:基礎工程施工中,至于相鄰外單位工程施工的影響,造成基坑局部坍塌,已完成的工程損失40萬元,工棚等臨時設施損失3.5萬元,工程停工5天。施工單位按程序提出索賠申請,要求補償費用43.5萬元、工程延期5天。建設單位同意補償工程實體損失40萬元,工期不予順延。
事件2:工程在第4月按計劃完成后,施工至第5個月,建設單位要求施工單位搭設慰問演出舞臺,項目監理機構確認該計日工項目消耗人工80工日(人工綜合單價75元/工日),消耗材料150㎡( 材料綜合單價100元/㎡ )。
事件3:工程施工至第6個月,建設單位提出設計變更,經確認,該變更導致施工單位增加人工費、材料費、施工機具使用費共計18.5萬元。
事件4:工程施工至第7個月,專業監理工程師發現混凝土工程出現質量事故,施工單位于次月返工處理合格,該返工部位對應的分部分項工程費為28萬元。
事件5:工程施工至第8個月,發生不可抗力事件,確認的損失有:
①在建永久工程損失20萬元;
②進場待安裝的設備損失3.2萬元;
③施工機具閑置損失8萬元;
④工程清理花費5萬元。

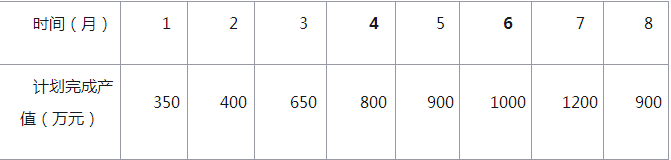

施工單位計劃完成產值 表6-1
【問題】
1.本工程預付款是多少萬元。按計劃完成產值考慮,預付款應在開工后第幾個月起扣?
2.針對事件1,指出建設單位做法的不妥之處,寫出正確做法。
3.針對事件2至事件4,若施工單位各月均按計劃完成施工產值,項目監理機構在第4-7個月應簽認的進度款各是多少萬元?
4.針對事件5,逐條指出各項損失的承擔方( 不考慮工程保險 ),建設單位應承擔的損失是多少萬( 計算結果保留2位小數 )
