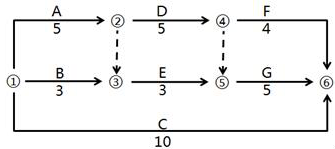

102、最遲完成時間是指( )。
A、在緊前工作的約束下,本工作有可能完成的最遲時刻
B、在緊后工作的約束下,本工作有可能完成的最遲時刻
C、在后續工作的約束下,本工作必須完成的最遲時刻
D、在總工期的約束下,本工作必須完成的最遲時刻
參考答案:D
103、關于自由時差和總時差,下列說法錯誤的是( )。
A、自由時差為零,總時差必定為零
B、總時差為零,自由時差必定為零
C、在不影響總工期的前提下,工作的機動時間為總時差
D、在不影響緊后工作最早開始的前提下,工作的機動時間為自由時差
參考答案:A
105、網絡計劃中,工作自由時差是指( )。
A、在不影響緊后工作最早開始時間的前提下,本工作所具有的機動時間
B、在不影響緊后工作最遲完成時間的前提下,本工作所具有的機動時間
C、在不影響總工期的前提下,本工作所具有的機動時間
D、在不影響緊前工作最早完成時間的前提下,本工作所具有的機動時間
參考答案:A
106、關于工程網絡計劃中工作總時差的說法,正確的是( )。
A、工作總時差在任何情況下均不會小于其自由時差
B、利用工作總時差必然會減小其后續工作的總時差
C、工作總時差是其緊后工作自由時差的構成部分
D、以終點節點為完成節點的工作總時差必然為零
參考答案:A
110、資源優化的前提條件不包括( )。
A、不改變網絡計劃中各項工作之間的邏輯關系
B、各項工作的資源強度(單位時間所需資源數量)是可變的,而且是合理的
C、不改變網絡計劃中各項工作的持續時間
D、除規定可中斷的工作外,一般不允許中斷工作,應保持其連續性
參考答案:B
