31、背景材料:
某橋基礎為6根2.0m的樁基,粧長20m,地質條件如下:原地面往下依次為粘土、砂礫石、泥巖,承包人擬選用沖爪鉆成孔。采用導管法灌注水下混凝土,導管使用前進行了水密試驗,為防止導管沉放過程中接觸鋼筋籠,導管居中后快速沉放,并將導管底部沉放到距樁底1m處,之后開始澆筑混凝土。
問題:
(1)施工單位選用的鉆機類型是否合適?請說明理由。
(2)施工單位采用導管法澆筑水下混凝土時存在哪些問題?
32、背景材料:
某公路橋梁,下部構造為樁柱式實心橋墩,重力式橋臺。施工單位工程部門在編制工程質量控制體系實施細則時,對墩柱施工中規定質量控制關鍵點如下:
(1)墩身鋼筋骨架質量控制;
(2)墩身平面位置控制;
(3)墩身模板強度、剛度和支撐定位控制;
(4)墩身混凝土分層澆筑振搗質量控制。
在進行關鍵點質量控制的措施上,要求相關檢測數據必須滿足質量評定標準規定的偏差值,并規定墩柱主要檢測內容為:斷面尺寸、柱墩頂高程、豎直度、相鄰間距。
問題:
(1)上述質量控制點設置有否正確?說明理由。
(2)如果基本要求滿足評定標準規定,按以上墩柱主要檢測內容檢測合格,對混凝土澆筑外觀鑒定扣分后,可否進行其分項工程質量評定?如不能進行,請說明理由。
33、背景材料:
某高速公路M合同段,路面采用瀝青混凝土,路線長19.2km。該路地處平原地區,路基橫斷面以填方3?6m高的路堤為主,借方量大,借方的含石量40%?60%。地表層以粘土為主,其中K7+200?K9+800段,地表層土厚7?8m,土的天然含水量為40%?52%,地表無常年積水,孔隙比為1.2?1.32,屬典型的軟土地基。結合實際情況,經過設計、監理、施工三方論證,決定采用砂井進行軟基處理,其施工工藝包括加料壓密、樁管沉入、機具定位、拔管、整平原地面等。完工后,經實踐證明效果良好。
在施工過程中,針對土石填筑工程,項目部根據作業內容選擇了推土機、鏟運機、羊足碾、布料機、壓路機、灑水車、平地機和自卸汽車以及滑模攤鋪機等機械設備。在鋪筑瀝青混凝土路面面層時,因瀝青混凝土攤鋪機操作失誤致使一工人受傷,并造成設備故障。事故發生后,項目部將受傷工人送醫院治療,并組織人員對設備進行了搶修,使當天鋪筑工作順利完成。
問題:
(1)本項目若采用拋石擠淤的方法處理軟基,是否合理?說明理由。
(2)根據背景材料所述,按施工的先后順序列出砂井的施工工藝。
(3)選擇施工機械時,除了考慮作業內容外,還應考慮哪些因素?針對土石填筑施工,項目部所選擇的機械是否妥當?說明理由。
34、背景材料:
某公路一級施工企業參與某高速公路路基標段投標工作,企業內部管理規范,制度完善,文件齊全,根據招標文件投標人編制了公路施工預算。順利中標后組織精干隊伍進場,施工期間嚴格控制質量、進度、成本、安全,認真履行合同,項目完工后項目部按要求編寫了工程決算文件。
問題:
(1)承包人在編制施工定額時應包括哪幾個主要方面?
(2)公路施工預算編制方法主要有哪些?
(3)請說明公路工程項目決算的編制步驟。
35、背景材料:

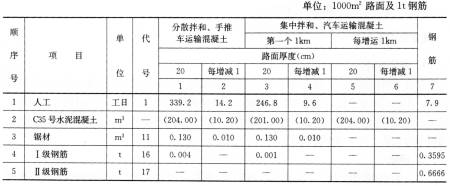

某水泥混凝土路面工程,其工程量為50000m2,分散拌和,手推車運送混凝土,路面厚度20cm。水泥混凝土路面施工預算定額(部分)如下表:
2-28水泥混凝土路面
工程內容:①模板制作、安裝、拆除、修理、涂脫模劑;②傳力桿及補強鋼筋制作安裝;③混凝土配運料、拌和、運輸、澆筑、搗固、真空吸水、抹平、壓紋、養護;④切縫、灌注瀝青脹縮縫。

續表

問題:
(1)試計算該工程的勞動量。
(2)當工期要求為150d時,所需的勞動力數量是多少?
