案例二
背景資料
某新建住宅工程項目,建筑面積23000m2,地下2層,地上18層,現澆鋼筋混凝土剪力墻結構,項目實行項目總承包管理。
施工總承包單位項目部技術負責人組織編制了項目質量計劃,由項目經理審核后報監理單位審批,該質量計劃要求建立的施工過程質量管理記錄有:使用機具的檢驗、測量及試驗設備管理記錄,質量檢查和整改、復查記錄,質量管理文件記錄及規定的其他記錄等。監理工程師對此提出了整改要求。
施工前,項目部根據本工程施工管理和質量控制要求,對分項工程按照工種等條件,檢驗批按照樓層等條件,制定了分項工程和檢驗批劃分方案,報監理單位審核。
該工程的外墻保溫材料和粘結材料等進場后,項目部會同監理工程師核查了其導熱系數、燃燒性能等質量證明文件;在監理工程師見證下對保溫、粘結和增強材料進行了復驗取樣。
項目部針對屋面卷材防水層出現的起鼓(直徑>30mm)問題,制定了割補法處理方案。方案規定了修補工序,并要求先鏟除保護層、把鼓泡卷材割除、對基層清理干凈等修補工序依次進行處理整改。
問題:

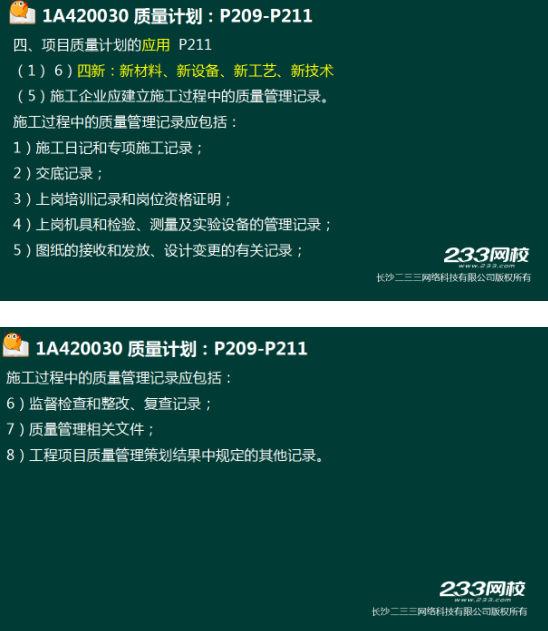

1.項目部制質量計劃的做法是否妥當?質量計劃中管理記錄還應該包含哪些內容?
2.分別指岀分項工程和檢驗批劃分的條件還有哪些?

3.外墻保溫、粘結和增強材料復試項目有哪些?

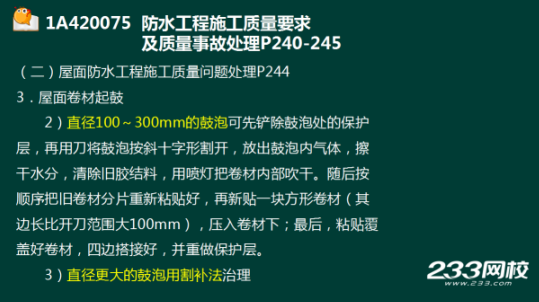

4.卷材鼓泡采用割補法治理的工序依次還有哪些?
參考答案:
1、不妥當(估計2分)(施工總承包單位項目負責人或項目經理組織編制了項目質量計劃,由企業組織管理層審核后報監理單位審批);質量計劃中管理記錄還應該包含:施工日記和專項施工記錄、交底記錄、上崗培訓記錄和崗位資格證明、圖紙、變更設計接收和發放的有關記錄、工程項目質量管理策劃結果中規定的其他記錄(估計滿分3分,每項1分)。
直播1套29題
直播5套案例一
精講36講
2、分項工程劃分的條件:按(主要工種)、材料、施工工藝、設備類別等進行劃分(估計3分);檢驗批劃分的條件:按工程量、(樓層)、施工段、變形縫等進行劃分(估計3分)
3、外墻保溫材料復試項目有:導熱系數、燃燒性能、密度、抗壓強度或壓縮強度(估計2分);粘結材料:粘結強度(估計1分);增強材料復試項目有:增強網的力學性能、抗腐蝕性能(估計2分)。
精講40講
直播5套案例五4 相關題
4、(估計滿分4分,每項1分)
1)先用刀將鼓泡卷材割開,放出鼓泡內氣體,擦干水分,清除舊膠結料
2)再用噴燈烘烤舊卷材槎口,并分層剝開,除去舊膠結材料后。
3)隨后依次或者按順序將舊卷材分片重新粘貼好,再新貼新卷材
4)再依次或者按順序將舊卷材分片重新粘貼好,再新貼新卷材,
5)周邊壓實刮平
6)重做保護層
成品保護
