一級建造師市政歷年經典真題:城鎮道路工程

來源:233網校 2018-08-23 09:45:00

三、案例分析題

【背景資料】(2013年真題)

某公司中標修建城市新建主干道,全長2.5km,雙向四車道,其結構從下至上為:200mm厚石灰穩定碎石底基層,380mm厚水泥穩定碎石基層,80mm厚粗粒式瀝青混合料底面層,60mm厚中粒式瀝青混合料中面層,40mm厚細粒式瀝青混合料表面層。

項目部編制的施工機械主要有:挖掘機,鏟運機,壓路機,灑水車,平地機,自卸汽車。

施工方案中:石灰穩定碎石底基層直線段由中間向兩邊的方式進行碾壓,瀝青混合料攤鋪時對溫度隨時檢查,用輪胎壓路機初壓,碾壓速度控制在1.5~2.0km/h。

施工現場設立了公示牌,內容包括:工程概況牌、安全生產文明施工牌,安全紀律牌。

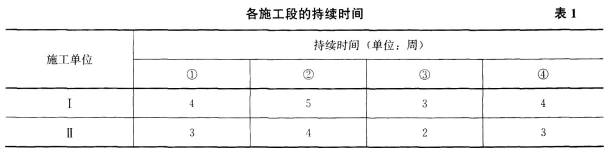

項目部將200mm厚石灰穩定碎石底基層,380mm厚水泥穩定碎石基層,80mm厚粗粒式瀝青混合料底面層,60mm厚中粒式瀝青混合料中面層,40mm厚細粒式瀝青混合料表面層等五個施工過程分別用Ⅰ、Ⅱ、Ⅲ、Ⅳ、Ⅴ表示,并將Ⅰ、Ⅱ兩項劃分成4個施工段(1)(2)(3)(4)。Ⅰ、Ⅱ兩項在各施工段上持續時間如表1所示:

而Ⅲ、Ⅳ、Ⅴ不分施工段連續施工,持續時間均為一周。項目部按各施工段持續時間連續、均衡作業,不平行、搭接施工的原則安排了施工進度計劃(見表2)。

【問題】

1.補充施工機械種類計劃表中缺少的主要機械。

2.請給出正確的底基層碾壓方法和瀝青混合料的初壓設備。

3.瀝青混合料碾壓溫度是依據什么因素確定的?

4.除背景內容外現場還應設立哪些公示牌?

5.請按背景中要求和表2形式,用橫道圖表示,畫出完整的施工進度計劃表,并計算工期。

【參考答案】

1.強制式拌合機、瀝青攤鋪機。

2.(1)20cm厚石灰穩定碎石底基層的壓實:直線和不設超高的平曲線段,應由兩側向中心碾壓;設超高的平曲線段,應由內側向外側碾壓。縱、橫接縫(槎)均應設直槎。(2)瀝青混合料的初壓宜采用鋼輪壓路機靜壓1~2遍。碾壓時應將壓路機的驅動輪面向攤鋪機,從外側向中心碾壓:在超高路段和坡道上則由低處向高處碾壓。

3.壓路機的碾壓溫度應根據瀝青和瀝青混合料種類、壓路機、氣溫、層厚等因素經試壓確定。

4.還應設立管理人員名單及監督電話牌、消防保衛牌。

5.完整的施工進度計劃表如下所示:

工期如表所示為22周。

更多一級建造師模擬試題、一級建造師考試真題等輔導資料請關注233網校一級建造師網(www.meibinglu.com/jzs1/

相關推薦:

2018年一級建造師考前沖刺試卷免費做

2004-2017年一級建造師考試真題及答案

講師備考:2018一級建造師考試考前沖刺+試卷+考前直播,助力2018一建考試順利通關!臨考鎖分班報名試聽>>

添加一建學習群或學霸君

領取資料&加備考群

233網校官方認證

掃碼加學霸君領資料

233網校官方認證

掃碼進群學習

233網校官方認證

掃碼加學霸君領資料

233網校官方認證

掃碼進群學習

拒絕盲目備考,加學習群領資料共同進步!

主站蜘蛛池模板: 嘉义市| 保德县| 梨树县| 昆山市| 得荣县| 济宁市| 新安县| 哈尔滨市| 竹溪县| 福泉市| 平潭县| 巴东县| 瓮安县| 洪江市| 临澧县| 仁化县| 河曲县| 金阳县| 靖江市| 漠河县| 玉田县| 阿瓦提县| 屏边| 宽城| 云南省| 盐城市| 磴口县| 晋中市| 育儿| 剑川县| 彭州市| 青阳县| 苍溪县| 秦皇岛市| 荆州市| 堆龙德庆县| 遵义县| 信丰县| 阜城县| 衡阳市| 凤城市|
