【考點】實際進度與計劃進度的比較方法
實際進度與計劃進度比較是施工進度控制的主要環節。常用的比較方法有:橫道圖比較法、S曲線比較法和前鋒線比較法等。
1、橫道圖比較法
(1)橫道圖比較法成為最常用的實際進度與計劃進度比較方法。
(2)在施工進度計劃執行過程中,只需將檢查收集的實際進度數據加工整理后直接以橫道線形式平行繪制于原計劃橫道線下方,即可形象直觀地反映各項工作的實際進度、計劃進度及其偏差情況。
2、S曲線比較法
S曲線比較法是指以橫坐標表示時間,縱坐標表示累計完成工程任務量的實際進度與計劃進度比較方法。采用S曲線比較法,可在同一坐標系中表示整個工程在不同時點計劃累計任務量、實際累計完成任務量及其偏差情況。
(1)工程實際進展狀況
①若工程實際進展點落在計劃S曲線左側(a點),表明此時實際進度超前。
②若工程實際進展點落在計劃S曲線右側(b點),表明此時實際進度拖后。
③若工程實際進展點正好落在計劃S曲線上,則表示此時實際進度與計劃進度一致。
(2)工程實際進度超前或拖后的時間

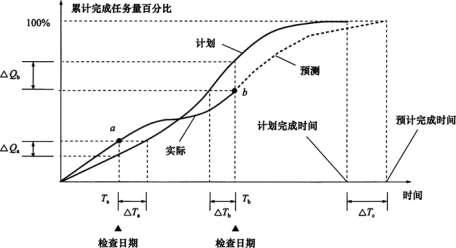

在S曲線比較圖中可以直接讀出實際進度超前或拖后的時間。例如在上圖中:
①?Ta表示該工程在Ta時刻實際進度超前的時間;
②?Tb表示該工程在Tb時刻實際進度拖后的時間。(水平方向表示時間)
(3)工程實際超額完成或拖欠的任務量。
在S曲線比較圖中也可直接讀出實際超額完成或拖欠的任務量。例如在上圖中:
①?Qa表示該工程在Ta時刻超額完成的任務量;
②?Qb表示該工程在Tb時刻實際拖欠的任務量。(垂直方向表示工作量)
(4)后期工程進度預測。若后期工程仍按原計劃速度進行,則可作出后期工程計劃S曲線,如上圖中虛線所示,從而可依此預計工期拖延?TC。

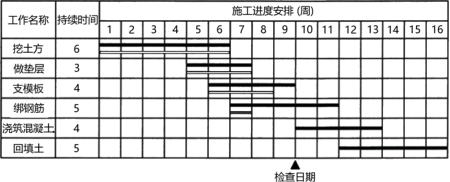

3、前鋒線比較法
(1)工作實際進展位置點落在實際進度檢查時刻的左側,表明該工作實際進度拖后,兩者之差即為實際進度拖后的時間。
(2)工作實際進展位置點與實際進度檢查時刻重合,表明該工作實際進度與計劃進度一致。
(3)工作實際進展位置點落在實際進度檢查時刻的右側,表明該工作實際進度超前,兩者之差即為實際進度超前的時間
