21.在分部分項工程成本分析中,“三算”指的是(),通過“三算”為今后的分部分項工程成本尋求節約途徑。

A.概算成本、目標成本和實際成本

B.預算成本、目標成本和實際成本

C.概算成本、目標成本和計劃成本

D.預算成本、目標成本和計劃成本

【答案】B

【解析】進行預算成本、目標成本和實際成本的“三算”對比,分別計算實際偏差和目標偏差,分析偏差產生的原因,可以為今后的分部分項工程成本尋求節約途徑。

22.建設工程項目進度控制的目的是()。

A.通過控制以實現工程的進度目標

B.編制進度計劃

C.論證進度目標是否合理

D.跟蹤檢查進度計劃

【答案】A

【解析】進度控制的目的是通過控制以實現工程的進度目標。如只重視進度計劃的編制,而不重視進度計劃必要的調整,則進度無法得到控制。為了實現進度目標,進度控制的過程也就是隨著項目的進展,進度計劃不斷調整的過程。

23.由不同功能的計劃構成的建設工程項目進度計劃系統不包括()。

A.實施性進度計劃

B.指導性控制計劃

C.控制性進度計劃

D.決策性控制計劃

【答案】D

【解析】不同功能的計劃構成進度計劃系統,包括:控制性進度規劃(計劃);指導性進度規劃(計劃);實施性(操作性)進度計劃等。

24.某分部工程雙代號網絡圖如下圖所示,圖中錯誤是()。

A.存在循環回路

B.節點編號有誤

C.存在多個起點節點

D.存在多個終點節點

【答案】C

【解析】雙代號網絡計劃中只有一個起點節點和終點節點。1和6兩個節點都是開始節點。

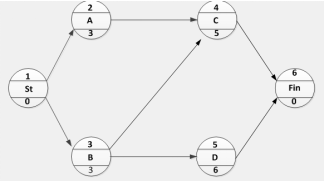

25.單代號網絡計劃如下圖所示(時間單位:天),工作D的最遲開始時間是()。

A.0

B.1

C.3

D.4

【答案】C

【解析】本題考查工程網絡計劃的類型和應用。單代號網絡計劃的最遲開始時間=本工作的最遲完成時間-本工作的持續時間=9-6=3。

26.在某工程網絡計劃中,工作M的最早開始時間和最遲開始時間分別為第15天和第18天,其持續時間為7天。工作M有兩項緊后工作,它們的最早開始時間分別為第24天和第26天,則工作M的總時差和自由時差()天。

A.分別為4和3

B.均為3

C.分別為3和2

D.均為2

【答案】C

【解析】總時差=M的最遲開始時間-M的最早開始時間=18-15=3天
自由時差=min(緊后工作的最早開始時間-M的最早結束時間)=24-(15+7)=2天

27.某工程網絡計劃中工作M的總時差和自由時差分別為5d和3d,該計劃執行過程中檢查發現只有工作M的實際進度拖后4d,則工作M的實際進度()。

A.既不影響總工期,也不影響其后續工作的正常進行

B.將其緊后工作的最早開始時間推遲1d,并使總工期延長1d

C.不影響其后續工作的正常進行,但使總工期延長1d

D.不影響總工期,但將其緊后工作的最早開始時間推遲1d

【答案】D

【解析】總時差指的是在不影響總工期的前提下,本工作可以利用的機動時間。自由時差指的是在不影響其緊后工作最早開始時間的前提下,本工作可以利用的機動時間。M實際進度拖后4天,小于工作的總時差大于自由時差,因此不影響總工期,但使緊后工作的最早開始時間延遲1天。

28.已知某工作i-j的持續時間為5天,其i節點的最早開始時間為第18天,最遲開始時間為第21天,則該工作的最早完成時間為()。

A.18天

B.21天

C.23天

D.26天

【答案】C

【解析】工作時間參數的計算

工作的的最早結束時間=工作的最早開始時間+其持續時間=18+5=23天即答案為C。

29.某工程單代號網絡計劃,如下圖所示,說法正確的是()。

A.工作D的ES為2

B.工作F的FF為1

C.工作G的FF為2

D.工作H的FF為1

【答案】C

【解析】最早開始時間等于各緊前工作的最早完成時間EFh一i的最大值:ESD=4,A錯誤。

當工作i-j有緊后工作j-k時,其自由時差應為:FFi-j=ESj-k-EFi-j因此,FFF=ESH-EFF=8-6=2,B錯誤。FFG=TP-EFG=11-9=2,C正確。FFH=TP-EFH=11-11=0,D錯誤。

30.某項工作有兩個緊后工作,兩個緊后工作的最遲完成時間分別為20天、15天,兩個緊后工作的持續時間分別為7天、12天,則本工作的最遲完成時間為()天。

A.13

B.15

C.3

D.20

【答案】C

【解析】兩個緊后工作的最遲開始時間分別是13天和3天,所以該項工作的最遲完成時間為3天。

添加一建學習群或學霸君

領取資料&加備考群

233網校官方認證

掃碼加學霸君領資料

233網校官方認證

掃碼進群學習

233網校官方認證

掃碼加學霸君領資料

233網校官方認證

掃碼進群學習

拒絕盲目備考,加學習群領資料共同進步!

一級建造師書店
互動交流
掃描二維碼直接進入一建微信公眾號

微信掃碼關注公眾號

獲取更多考試資料
主站蜘蛛池模板: 青铜峡市| 卢湾区| 上思县| 阿克陶县| 兴安县| 行唐县| 光山县| 宣汉县| 清水河县| 张家口市| 酒泉市| 措勤县| 禄丰县| 彰化市| 拜城县| 富蕴县| 镇安县| 阳曲县| 桑日县| 威远县| 临沭县| 淳安县| 东辽县| 广灵县| 西贡区| 屏山县| 绍兴县| 平陆县| 丹凤县| 通许县| 衡水市| 民乐县| 通山县| 喀喇沁旗| 定襄县| 简阳市| 河西区| 冕宁县| 新巴尔虎左旗| 临泉县| 共和县|
