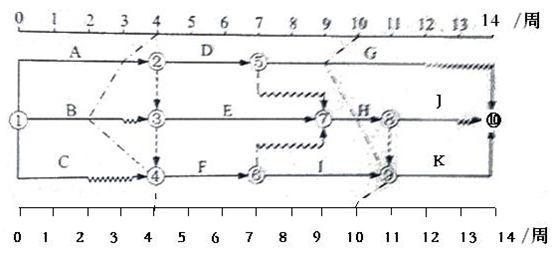

81、下圖所示的雙代號時標網絡計劃,執行到第4周末及第10周末時,檢查其實際進度圖中前鋒線所示,檢查結果表時( )。
A.第4周末檢查時工作A拖后1周,影響工期1周
B.第4周末檢查時工作B拖后1周,但不影響工期
C.第10周檢查時工作I提前1周,可使工期提前1周
D.在第5周到第10周內,工作F和工作I的實際進度正常
E.第10周末檢查時工作G拖后1周,但不影響工期
【參考答案】 AE
【答案解析】 第4周末檢查時工作B拖后2周,影響工期1周,故B錯。第10周檢查時工作I提前1周,但關鍵線路有兩條,所以不能使工期提前,故C錯。在第5周到第10周內,工作F和工作I的實際進度超前1周,故D錯。

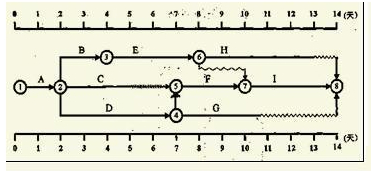

82、根據某工程的雙代號時標網絡圖,下列說法正確的是( )。
A.計算工期為14天
B.工作D的總時差為3天
C.工作A.D.F為關鍵工作
D.工作E的總時差和自由時差均為2天
E.工作B的總時差為2天,自由時差為0天
【參考答案】 AC
【答案解析】 工作B的總時差為1天,自由時差為0天。

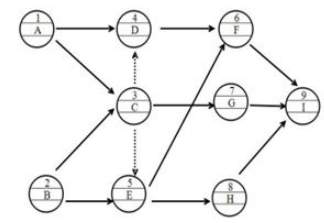

83、某單代號網絡圖如下圖所示,存在的錯誤有( )。
A.多個起點節點
B.有多余虛箭線
C.出現交叉箭線
D.沒有終點節點
E.出現循環回路
【參考答案】 ABC
【答案解析】 單代號網絡圖中只應有一個起點節點和一個終點節點。當網絡圖中有多項起點節點或多項終點節點時,應在網絡圖的兩端分別設置一項虛工作,作為該網絡圖的起點節點和終點節點。單代號網絡圖工作之間的邏輯關系容易表達,且不用虛箭線,故繪圖較簡單。繪制網絡圖時,箭線不宜交叉,當交叉不可避免時,可采用過橋法或指向法繪制。
84、雙代號網絡圖繪制過程中,要遵循一定的規則和要求。下列敘述中,正確的有( )。
A.箭尾節點的編號小于其箭頭節點的編號,即i<j
B.一項工作只有唯一的一條箭線和相應的一個節點
C.節點編號可不連續,但不允許重復
D.箭線長度原則上可以任意畫
E.必須要有一項以上的虛工作
【參考答案】 ACD
【答案解析】 選項B,一項工作只有唯一的一條箭線和相應的兩個節點;選項E,雙代號網絡圖中不是必須存在虛工作。
85、大型建設工程項目總進度綱要的主要內容包括( )。
A.項目設計技術路線的確定
B.項目施工總進度規劃
C.項目總進度目標實現的條件
D.項目施工方案的比選
E.項目實施的總體部署
【參考答案】 BCE
【答案解析】 總進度綱要的主要內容包括:項目實施的總體部署;總進度規劃;各子系統進度規劃;確定里程碑事件的計劃進度目標;總進度目標實現的條件和應采取的措施等。
86、下列關于排列圖法的說法正確的有( )。
A.排列圖法的主要作用是找出影響質量的各種問題
B.排列圖法的主要作用是分清影響質量的主次因素
C.排列圖具有直觀性
D.排列圖法中通常用ABC分類管理法對質量問題因素進行分類
E.排列圖法在計算累計頻率前,需要先將各質量問題的出現頻數從大到小排列
【參考答案】 BCDE
【答案解析】 在質量管理過程中,通過抽樣檢查或檢驗試驗所得到的關于質量問題、偏差、缺陷、不合格等方面的統計數據,以及造成質量問題的原因分析統計數據,均可采用排列圖方法進行狀況描述,它具有直觀、主次分明的特點。
87、在運用分層法對工程項目質量進行統計分析時,通常可以按照( )等分層方法獲取質量原始數據。
A.作業班組
B.作業時間
C.工程材料
D.投資主體
E.進度控制工作流程的編制
【參考答案】 ABC
【答案解析】調查分析的層次劃分,根據管理需要和統計目的,通常可按照以下分層方法取得原始數據:按施工時間;按地區部位;按產品材料;按檢測方法;按作業組織;按工程類型;按合同結構。
88、工程竣工驗收合格后,建設單位應當及時提出工程竣工驗收報告。竣工驗收報告應附的文件有( )。
A.施工許可證
B.工程質量評估報告
C.驗收組人員簽署的工程竣工驗收意見
D.施工圖設計文件審查意見
E.工程竣工驗收備案表
【參考答案】 ABCD
【答案解析】工程竣工驗收報告還應附有下列文件:(1)施工許可證;(2)施工圖設計文件審查意見;(3)工程竣工報告、工程質量評估報告、質量檢查報告、工程質量保修書;(4)驗收組人員簽署的工程竣工驗收意見;(5)法規、規章規定的其他有關文件。
89、工程項目分部工程質量驗收合格的基本條件有( )。
A.主控項目質量檢驗合格
B.所含分項工程驗收合格
C.質量控制資料完整
D.觀感質量驗收符合要求
E.涉及安全和使用功能的分部工程檢驗結果符合規定
【參考答案】 BCD
【答案解析】 選項A屬于檢驗批質量驗收的項目之一;選項E,表述不正確。
90、項目監理機構,在施工作業實施過程中,根據其監理規劃與實施細則,采取現場( )等形式,對施工作業質量進行監督檢查。
A.取樣
B.旁站
C.巡視
D.記錄
E.平行檢驗
【參考答案】 BCE
【答案解析】項目監理機構,在施工作業實施過程中,根據其監理規劃與實施細則,采取現場旁站、巡視、平行檢驗等形式,對施工作業質量進行監督檢查。
