一建管理歷年章節真題:4.4.2 實際進度與計劃進度比較方法

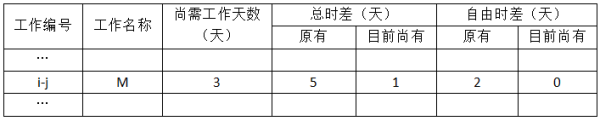

1、某網絡計劃執行情況的檢查結果分析如下表,對工作M的判斷分析,正確的是()。【2021年真題】
A.比計劃延遲4天,影響緊后工作2天,不影響工期
B.比計劃提前4天,不影響工期
C.比計劃延遲4天,不影響緊后工作,不影響工期
D.比計劃延遲4天,影響工期1天

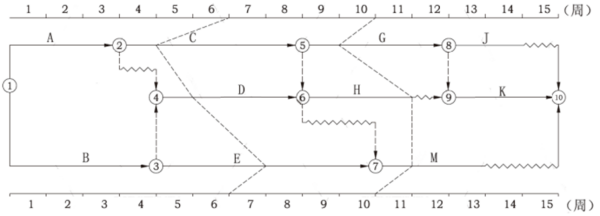

2、某工程雙代號時標網絡計劃執行至第6周末和第10周末檢查進度時,實際進度前鋒線如下圖所示。下列分析結論中,正確的有()。【2023年真題】
A.第6周末檢查進度時,工作D拖后1周,影響工期1周
B.第10周末檢查進度時,工作G拖后1周,不影響工期
C.第6周末檢查進度時,工作C拖后2周,影響工期2周
D.第6周末檢查進度時,工作E提前1周,不影響工期
E.第10周末檢查進度時,工作H已提前完成,不影響工期

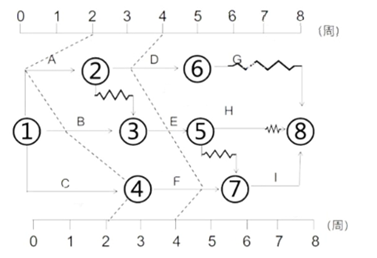

3、某項目時標網絡計劃第2、4周末實際進度前鋒線如下圖,關于該項目進度情況的說法,正確的有(??)。【2020年真題】
A.第2周末,工作C提前1周,工期提前1周
B.第2周末,工作A拖后2周,但不影響工期
C.第2周末,工作B拖后1周,但不影響工期
D.第4周末,工作D拖后1周,但不影響工期
E.第4周末,工作E提前1周,工期提前1周
