問題2:
解: 砌塊墻面積:(4.0-0.6)×(6.5-0.45)=20.57m2
每m2墻定額時間:40×100/[100-(7+5+2+3)]=46分鐘
時間定額:46/(60×8)=0.096工日/m2
砌筑填充墻需人工工日數:20.57×0.096=2工日
案例4:
某施工公司欲在A、B兩項公開招標工程中選擇一項進行投標,對某項工程又可采取投高標或投低標兩種策略。根據以往經驗與統計資料,若投高標,中標的概率為0.3;若投低標,中標的概率為0.5。各方案可能出現的損益值及其概率估計如表4.1。不中標的費用損失為5000元。

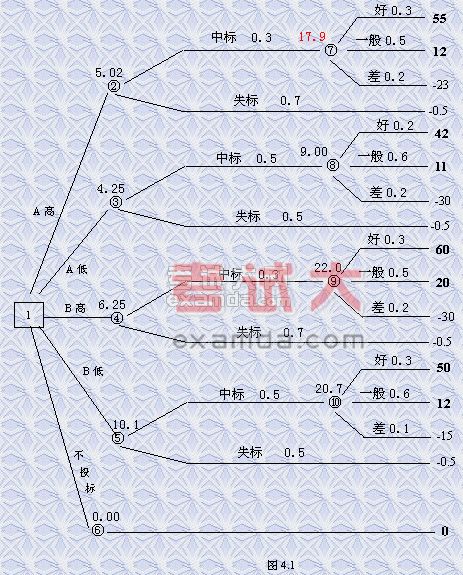

![]() 問題: 1. 試采用決策樹法作出投標決策。 案例 答案:(25分) 問題1: 解:見下頁圖4.1所示,投B工程低標。 試題答案 :?jiǎn)栴}1答案 ![]() |
答:(1)上述招標程序不正確。因?yàn)檎袠?biāo)單位應對報名參加投標單位進行資格預審。故在開標會議上不應再對投標單位的資格進行審查。
(2)A施工公司的投標書無效,因?yàn)锳施工公司的投標書無法定代表人或其代理人的印鑒。
