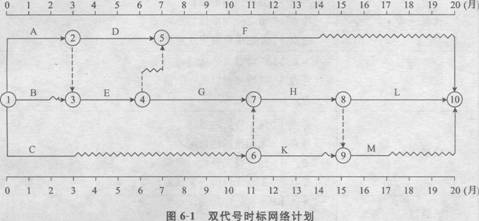

某公司中標的一項設備安裝工程的雙代號時標網絡計劃如圖6-1所示,計劃工期
20個月,其持續時間和預算費用見表6—1。工程進行到第14個月,工作F完成了6個月
的工作量,工作H完成了2個月工作量,工作K已經完成工作量。

表6-1預算費用、持續時問表
工作名稱 |
A |
B |
C |
D |
E |
F |
G |
H |
K |
L |
M |
持續時間/月 |
3 |
1 |
3 |
4 |
3 |
7 |
5 |
4 |
3 |
5 |
2 |
費用/萬元 |
12 |
10 |
18 |
12 |
15 |
28 |
15 |
12 |
12 |
30 |
10 |
【問題】
1.在時標網絡計劃上繪制第l4個月的實際進度的前鋒線,并計算累計完成投資額。
2.如果后續工作按原計劃進行,試分析F、H、K三項工作對計劃工期產生了什么影響。
3.重新繪制第l4個月至完工的時標網絡計劃。
4.如果要求原工期保持不變,第l4個月后需壓縮哪項工作?
