案例五

背景資料

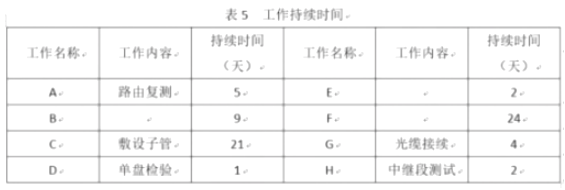

某大型施工單位承接了某運營商的一項管道光纜線路工程,工作內容和持續時間見表5。

項目部按照圖5所示的施工工序關系編制了施工進度計劃,但工期不能滿足建設單位要求,監理單位要求重新編制進度計劃。

項目部與運營商確認后,根據工程特點和施工資源情況,采用流水作業方法優化進度計劃,具體為:將B、C、F三類工作平均分為B1B2B3、C1C2C3、F1F2F3,每類工作各有一個隊伍依次完成,工作全部完成后才開始G工作。此方案得到批準。

施工中發生了以下事件:

事件一:由于光纖測試儀表進場原因,E工作最早開始時間推遲9天。

事件二:工程進行到第20天,因道路維修,光纜倉庫發貨受阻,停工2天。

問題

1.列出圖5中B、E、F表示的工作內容。

【答案】

B 工作:清刷管孔         E 工作:光纜配盤      F 工作:敷設光纜

2.計算未被批準的原計劃工期。

【答案】

優化前的關鍵線路為:路由復測-清刷管孔-敷設子管-敷設光纜-光纜接續-中繼段測試

3.繪出優化后的雙代號網絡圖。

【答案】

4.列出優化后的關鍵工作,并計算工期。

【答案】

優化后的關鍵工作為:A、B1、C1、F1、F2、F3、G、H

優化后的工期為:5+3+7+8+8+8+4+2 = 45 天

5.分別分析事件一和事件二對工期造成的影響。

【答案】

事件一:E 工作是非關鍵工作,總時差為8天,延誤9天超過其總時差9-8=1天,故使總工期延誤1天

事件二:F1 工作是關鍵工作,停工 2 天,影響 F1 工作停工2天,造成總工期延遲 2 天

6.項目監理常用的方法有哪些?

【答案】

旁站、巡視和平行檢驗

添加一建學習群或學霸君

領取資料&加備考群

233網校官方認證

掃碼加學霸君領資料

233網校官方認證

掃碼進群學習

233網校官方認證

掃碼加學霸君領資料

233網校官方認證

掃碼進群學習

拒絕盲目備考,加學習群領資料共同進步!

主站蜘蛛池模板: 兰坪| 加查县| 平江县| 清河县| 含山县| 廉江市| 浏阳市| 仪征市| 比如县| 桐柏县| 华安县| 双桥区| 黑龙江省| 如东县| 洛南县| 晋州市| 建瓯市| 永福县| 内江市| 闻喜县| 柳河县| 山阴县| 定襄县| 栾川县| 当雄县| 颍上县| 青川县| 徐州市| 宁远县| 鹤庆县| 焦作市| 贞丰县| 射洪县| 衢州市| 红原县| 东乡族自治县| 滁州市| 商都县| 达尔| 固原市| 新竹市|
