索賠是什么?索賠的目的和要求有哪些?什么情況下索賠成立?什么情況下索賠又不成立呢?在此,為大家就各種索賠問題做了歸納匯總,以幫助小伙伴們更有系統地復習。
一、索賠的概念:
索賠是指在建筑工程施工合同履行過程中,無過錯的一方要求存在過錯的一方承擔所造成的實際損失的情況。索賠通常分為費用索賠和工期索賠兩種。但是由于工程范圍的變更、文件的缺陷或技術錯誤、業主未能提供現場所引起的索賠,承包人可以索賠利潤。
二、按照干擾事件的性質,索賠可以分為
項目 | 內容 |
工期拖延索賠 | (1)業主未能按合同規定提供施工條件,如未及時交付設計圖紙、技術資料、場地、道路等; |
不可預見的外部障礙或條件索賠 | 一個有經驗的承包商通常不能預見到的外界障礙或條件:例如在施工期間,地質與預計的(業主提供的資料)不同、出現未預見到的巖石、淤泥或地下水等。 |
工程變更索賠 | 由于業主或工程師指令修改設計、增加或減少工程量、修改實施計劃、變更施工次序,造成工期延長和費用損失。 |
工程終止索賠 | 由于某種原因,如不可抗力因素影響,業主違約,施工處被迫在竣工前停止實施,并不再繼續進行,使承包商蒙受經濟損失。 |
其他索賠 | 如貨幣貶值、匯率變化、物價、工資上漲、政策法令變化、業主推遲支付工程款等原因引起的索賠。 |

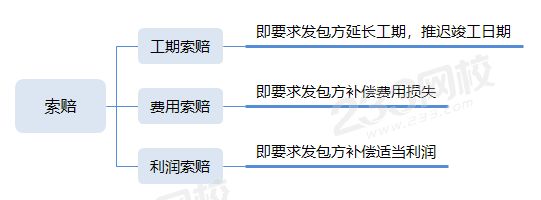

三、按索賠要求分類
四、承包商的索賠成立的條件(有實際損失、非承包商原因、及時提出了索賠)
(1)造成費用增加或工期損失屬于非承包商的行為責任;
(2)造成的費用增加或工期損失不是應由承包商承擔的風險;
(3)與合同相比較,已造成了實際的額外費用或工期損失;
(4)承包商在事件發生后的規定時間內提出了書面索賠意向通知和索賠報告。
五、索賠的程序
六、工程索賠的類型
索賠的起因 | 工期索賠 | 費用索賠 |
承包人原因 | × | × |
不可抗力 | √ | 費用損失各自承擔 |
發包人原因 | √ | √ |
工程變更 | √ | √ |
法律變化引起的價格調整 | × | √ |
施工過程中發現文物、古跡以及其他遺跡、化石、錢幣等 | √ | √ |
監理人對隱蔽工程重新檢查,經檢驗證明工程質量符合合同要求的 | √ | √ |
七、不可抗力原因引起的索賠(誰的東西出事了誰負責)
類型 | 誰承擔? |
工程本身的損害、因工程損害導致第三方人員傷亡和財產損失以及運至施工場地用于施工的材料和待安裝的設備的損害 | 發包人承擔 |
發包人、承包人人員傷亡 | 由其所在單位負責,并承擔相應費用 |
承包人的施工機械設備損壞及停工損失 | 承包人承擔 |
停工期間,承包人應發包人要求留在施工場地的必要的管理人員及保衛人員的費用 | 發包人承擔 |
工程所需清理、修復費用 | 發包人承擔 |
因不可抗力影響承包人履行合同約定的義務 | 已經引起或?qū)⒁鸸て谘诱`的,應當順延工期 |
因不可抗力引起或?qū)⒁鸸て谘诱`,發包人要求趕工的 | 增加的趕工費用由發包人承擔 |
經典例題:
某建筑工程公司與某建設單位參照《建設工程施工合同(示范文本)》簽訂了一項建造辦公樓的工程承包合同。
事件一:6月20日,基坑開挖時突降罕見大暴雨,基坑邊坡局部垮塌,加固及清理等用時4d;7月20日,再次遇到罕見大暴雨,基坑邊坡另一處垮塌,加固及清理等工作用時15d;施工單位迅速收集資料,于7月28日施工單位向建設單位提交索賠意向通知單,并于7月30日提交工期索賠19d的相關索賠證據與資料。
事件二:因租賃的挖掘機大修,晚開工2d,造成人員窩工10個工日。
事件三:7月20日的罕見暴雨,造成人員窩工20 個工日。
【問題】
針對上述事件,乙方向甲方均提出工期和費用索賠是否成立?
參考答案:
(1)事件一中,施工單位19d的工期索賠不成立。
理由:兩次工期延誤均由突降罕見大雨引起,屬不可抗力,工期應可以順延。但第一次事故發生時間是6月20日,施工單位提出索賠意向通知是7月30日,已超過規定28d提出索賠意向的時限,故第一次事故的4d工期索賠已無法成立。但第二次事故的15d索賠建設單位應予以順延。
(2)事件二:工期和費用索賠均不成立。
理由:因?yàn)樽赓U的挖掘機大修遲延開工,屬于承包人原因引起的。
(3)事件三:不可抗力造成的人員窩工費索賠不成立。
理由:因不可抗力造成的人員窩工費,承包人應自行承擔。
看完這一篇,大家應該對“索賠是否成立”的題型應對自如了。接下來將會對索賠的費用和工期計算進行歸納匯總,如果對你有幫助,請加收藏哦~
