【考點】流水施工基本方式
1、流水施工分類
流水施工 | 有節奏流水施工 | 等節奏流水施工(也稱:固定節拍流水施工或全等節拍流水施工) | |
異節奏流水施工 | 等步距異節奏流水施工 (也稱:成倍節拍流水施工) | ||
異步距異節奏流水施工 | |||
非節奏流水施工 |
2、等節奏流水施工
(1)基本特點【24年多】
①所有施工過程在各個施工段上的流水節拍均相等;
②相鄰施工過程的流水步距相等,且等于流水節拍;
③專業工作隊數等于施工過程數,即每一個施工過程組建一個專業工作隊;
④各專業工作隊在各施工段上能夠連續作業,施工段之間沒有空閑時間。

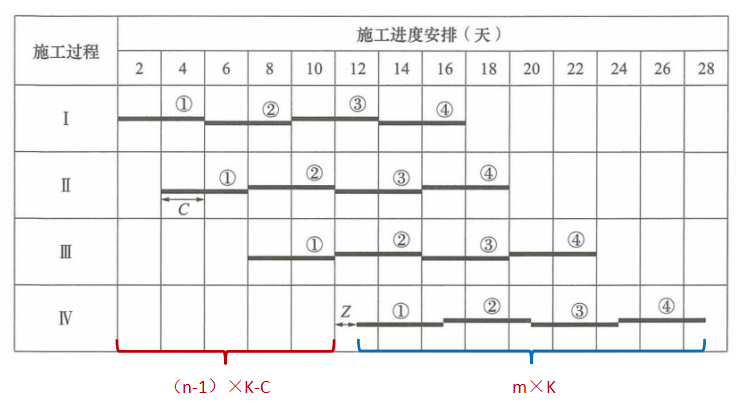

(2)流水施工工期的計算
T=(m+n-1)·K+∑Z-∑C
式中:∑Z——技術間歇時間之和;
∑C——提前插入時間之和。
3、等步距異節奏流水施工
(1)加快的成倍節拍(等步距異節奏)流水施工特點:【24年單】
①同一施工過程在各個施工段上的流水節拍均相等;不同施工過程的流水節拍為倍數關系。
②相鄰施工過程的流水步距相等,且等于流水節拍的最大公約數。
③專業工作隊數大于施工過程數。對于流水節拍大的施工過程,可按其倍數增加相應專業工作隊數目。
④各專業工作隊在施工段上能夠連續作業,施工段之間沒有空閑時間。
(2)流水施工工期的計算
T=(m+N-1)·K+∑Z-∑C
式中:K——流水步距,取各施工過程流水節拍的最大公約數;
N——參加流水作業的專業工作隊數。
4、非節奏流水施工
(1)非節奏流水施工具有以下特點:
①各施工過程在各施工段上的流水節拍不全相等;
②相鄰施工過程的流水步距不盡相等;
③專業工作隊數等于施工過程數;
④各專業工作隊能夠在施工段上連續作業,但有的施工段之間可能有空閑時間。
(2)流水施工工期的計算(適用于異步距異節奏流水施工)
T=∑K+∑tn+∑Z-∑C
式中:∑K——各施工過程(或專業工作隊)之間流水步距之和;
∑tn——最后一個施工過程(或專業工作隊)在各施工段上的流水節拍之和。
通常采用累加數列錯位相減取大差法計算流水步距,基本步驟如下:
①依次累加每一施工過程在各施工段上的流水節拍,求得各施工過程流水節拍的累加數列;
②將相鄰施工過程流水節拍累加數列中的后者錯后一位,相減后求得一個差數列;
③在差數列中取最大值,即為相鄰兩個施工過程的流水步距。
【總結】流水施工特點比較與工期計算【易混淆】
類型 | 流水節拍 | 專業隊數 | 流水步距 | ||
有節奏 | 等節奏 (最理想) | 所有施工過程在各施工段上的均相等 | 等于施工過程數 | 等于流水節拍 | |
異節奏 | 等步距 | 同一施工過程在各個施工段上的均相等 不同施工過程之間的流水節拍為倍數關系 | 大于施工過程數 | 等于流水節拍的最大公約數 | |
異步距 | 同一施工過程在各個施工段上的均相等 不同施工過程之間的流水節拍不盡相等 | 等于施工過程數 | 不盡相等 大差法計算 | ||
非節奏(最普遍) | 各施工過程在各施工段上的不全相等 |
工期計算:
所有流水步距之和+最后一個施工過程在所有施工段上的流水節拍之和+間歇-搭接
非節奏流水施工 | ①確定施工段數m ②確定施工過程數n ③采用“累加數列錯位相減取大差法”確定流水步距K ④工期T=∑K+∑tn+∑Z-∑C | T—流水施工工期 m—施工段數(空間參數) n—施工過程數 N—專業工作隊數 K—流水步距 ∑tn—最后一個施工過程(專業工作隊)在各施工段上的流水節拍之和 ∑Z—技術間歇時間之和 ∑C—提前插入時間之和 |
等節奏流水施工 | 工期T=(m+n-1)·K+∑Z-∑C | |
等步距異節奏流水施工 | 工期T=(m+N-1)·K+∑Z-∑C 流水步距取各施工過程流水節拍最大公約數 |
