71.根據《建設工程監理規范》,工程建設監理實施細則應包括的內容有( )。
A.監理的工作范圍
B.專業工程的特點
C.監理工作的流程
D.監理工作的控制要點
E.監理工作的目標值
72.下列成本計劃指標中,屬于數量指標的有( )。
A.工程項目計劃總成本指標
B.設計預算成本計劃降低率
C.責任目標成本計劃降低率
D.按主要生產要素劃分的計劃成本指標
E.各單位工程計劃成本指標
73.下列具體情況中,施工組織設計應及時進行修改或補充的有( )。
A.由于施工規范發生變更導致需要調整預應力鋼筋施工工藝
B.由于國際鋼材市場價格大漲導致進口鋼材無法及時供料,嚴重影響工程施工
C.由于自然災害導致工期嚴重滯后
D.施工單位發現設計圖紙存在嚴重錯誤,無法繼續施工
E.設計單位應業主要求對工程設計圖紙進行了細微修改
74.根據《財政部關于印發<企業產品成本核算制度(試行)>的通知》(財會[2013]17號),建筑業企業可設置的成本項目有( )。
A.直接人工
B.借款費用
C.相關稅費
D.其他直接費用
E.分包成本

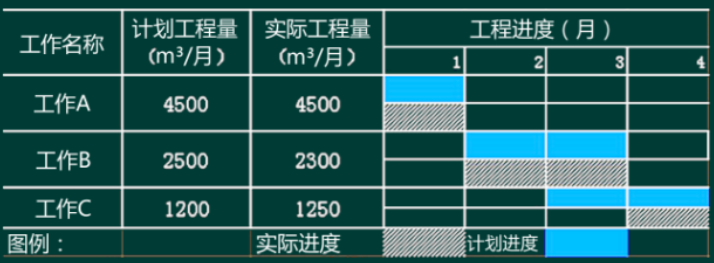

75.某混凝土工程的清單綜合單價1000元/m3,按月結算,進度數據如下表。按贏得值法計算,3月末已完工作實際費用(ACWP)是9790千元。該工程3月末參數或指標正確的有( )。
A.已完工預算費用(BCWP)是9100千元
B.進度偏差(SV)是-1600千元
C.費用績效指數(CPI)是0.93
D.計劃工作預算費用(BCWS)是10700千元
E.費用偏差(CPI)是0.93
BCWP=1000*(4500+2300*2)=9100
BCWS=1000*(4500+2500*2+1200)=10700
SV=BCWP-BCWS=-1600
CV=BCWP-ACWP=-690 CPI=BCWP/ACWP=0.93
76.下列風險管理工作內容中,屬于項目風險評估工作的有( )。
A.分析各種風險因素發生的概率
B.分析各種風險發生的損失量
C.確定風險等級
D.確定風險量
E.確定風險管理范圍
77.關于生產安全事故應急預案的說法,正確的有( )。
A.應急預案體系包括綜合應急預案,專項應急預案和現場處置方案
B.編制目的是為了杜絕職業健康安全和環境事故的發生
C.綜合應急預案從總體上闡述應急的基本要求和程序
D.專項應急預案是針對具體裝置、場所或設施、崗位所制定的應急措施
E.現場處置方案是針對具體事故類別,危險源和研究保障而制定的計劃或方案
78.關于工程施工質量事故處理基本要求的說法,正確的有( )。
A.消除造成事故的原因
B.正確確定技術處理的范圍
C.確保技術先進、經濟合理
D.加強事故處理的檢查驗收工作
E.確保事故處理間的安全
79.下列施工費用中,可直接計入直接成本的有( )。
A.周轉材料購置費
B.管理人員差旅交通費
C.人工費
D.施工機械使用費
E.材料采購保管費

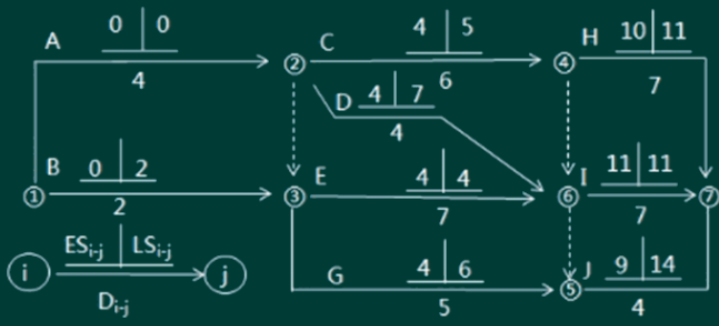

80.某工程雙代號網絡計劃如下圖,已標出各項工作的最早開始時間(ESi-j)、最遲開始時間(LSi-j)和持續時間(Di-j)。該網終計劃表明( )。
A.工作C和工作E均為關鍵工作
B.工作B的總時差和自由時差相等
C.工作D的總時差和自由時差樣等
D.工作G的總時差、自由時差分別為2天和0天
E.工作J的總時差和自由時差相等
