在二級建造師《建筑實務》中,有很多關于時間期限的知識點,主要集中在工程技術部分,這部分知識點多為定性規定,不好理解,復習的時候特別容易混淆,唯一的辦法就是多看多背,加深印象。233網校特為考生們整理歸納了二建《建筑實務》教材中時間期限相關的重要考點,以方便考生們復習,記得添加收藏,千萬不要錯過了~
第一章 建筑工程施工技術
1、結構設計使用年限:
(1類)臨時性建筑結構 —5年
(2類)易于替換的結構構件 —25年
(3類)普通房屋和建筑物 —50年
(4類)標志性建筑和特別重要的建筑結構 —100年
2、六大常用水泥的初凝時間均不得短于45min,硅酸鹽水泥終凝時間不得長于6.5h,其他五類常用水泥的終凝時間不得長于10h。
3、國家標準規定,采用膠砂法來測定水泥的3d和28d的抗壓強度和抗折強度,根據測定結果來確定該水泥的強度等級。
4、混凝土立方體抗壓強度:制作邊長為150mm的立方體試件,在標準條件(溫度20±2℃,相對濕度95%以上)下,養護到28d齡期,測得的抗壓強度值為混凝土立方體試件抗壓強度,以fcu表示,單位為N/mm2或MPa。
5、砂漿強度等級是以邊長為70.7mm×70.7mm×70.7mm的立方體試件,在標準養護條件下,用標準試驗方法測得28d齡期的抗壓強度值確定。
6、大體積混凝土的養護:大體積混凝土澆完后應在12小時內加以覆蓋和澆水養護。采用普通硅酸鹽水泥拌制的混凝土養護時間不得少于14天。
7、后澆帶的設置和處理
后澆帶通常根據設計要求留設,并保留一段時間(若設計無要求,則至少保留14d)后再澆筑,將結構連成整體。
填充后澆帶,可采用微膨脹混凝土、強度等級比原結構強度提高一級,并保持至少14d的濕潤養護。后澆帶接縫處按施工縫的要求處理。
8、混凝土的養護時間規定:
(1)采用硅酸鹽水泥、普通硅酸鹽水泥或礦渣硅酸鹽水泥配制的混凝土,不應少于7d;
(2)采用緩凝型外加劑、大摻量礦物摻合料配制的混凝土,不應少于 14d;
(3)抗滲混凝土、強度等級C60及以上的混凝土,不應少于14d;
(4)后澆帶混凝土的養護時間不應少于14d。
9、超長大體積混凝土施工,應選用下列方法控制結構不出現有害裂縫:①留置變形縫;②后澆帶施工;③跳倉法施工:跳倉的最大分塊尺寸不宜大于40m,跳倉間隔施工的時間不宜小于7d,跳倉接縫處按施工縫的要求設置和處理。
10、拌制水泥混合砂漿的建筑生石灰、建筑生石灰粉,其熟化時間分別不得少于7d和2d。
11、砂漿應隨拌隨用,在3h內使用完畢;當施工期間最高氣溫超過30℃時,應在拌成后2h內使用完畢。
12、混凝土小型空心砌塊砌體工程
(1)施工采用的小砌塊的產品齡期不應小于28d
(2)砌筑輕骨料混凝土小砌塊,宜提前1~2d澆水溫潤。
13、填充墻砌體砌筑,應在承重主體結構檢驗批驗收合格后進行;填充墻頂部與承重主體結構之間的空隙部位,應在填充墻砌筑14d后進行砌筑。
14、同一接頭中,高強度螺栓連接副的初擰、復擰、終擰應在24h內完成。
15、構件安裝采用鋼筋套筒灌漿連接時,漿料應在制備后 30min內用完,灌漿后24h內不得使構件與灌漿層受到振動、碰撞。
16、構件安裝采用鋼筋漿錨搭接連接時,應符合下列要求:
(1)豎向構件與樓面連接處的水平縫應淸理干凈,灌漿前24h連接面應充分澆水濕潤,灌漿前不得有積水;
(2)豎向構件的水平拼縫應采用與結構混凝土同強度或高一級強度等級的水泥砂漿進行周邊坐漿密封,1d以后方可進行灌漿作業。
(3)灌漿料應采用電動攪拌器充分攪拌均勻,攪拌時間從開始加水到攪拌結束應不少于5min,然后靜置2~3min;攪拌后的灌漿料應在30min內使用完畢,每個構件灌漿總時間應控制在30min以內;
(4)灌漿作業應及時做好施工質量檢査記錄,并按要求每工作班應制作1組且每層不應少于3組40mmx40mmx160mm的長方體試件,標準養護28d后進行抗壓強度試驗。
17、預制構件接縫混凝土澆筑完成后可采取灑水、覆膜、噴涂養護劑等養護方式,養護時間不應少于14d。
18、水泥砂漿防水層終凝后,應及時進行養護,養護溫度不宜低于5℃,并應保持砂漿表面濕潤,養護時間不得少于14d。
19、整體面層施工后,養護時間不應小于7d;,抗壓強度應達到5MPa后,方準上人行走;抗壓強度達到設計要求后,方可正常使用。
20、冬期施工期限劃分原則:當室外日平均氣溫連續5d穩定低于5°C即進入冬期施工,當室外日平均氣溫連續5d高于5°C即解除冬期施工。
21、外墻外保溫工程施工期間以及完工后24h內,基層及環境空氣溫度不應低于5°C。
22、鋼結構工程:雨天構件不能進行涂刷工作,涂裝后4h內不得雨淋;風力超過5級時,室外不宜進行噴涂作業。
第二章 建筑工程項目施工管理
1、依法必須進行招標的項目,自招標文件開始發出之日起至投標人提交投標文件截止之日止,最短不得少于 20d。
2、投標人撤回已提交的投標文件,應當在投標截止時間前書面通知招標人。招標人已收取投標保證金的,應當自收到投標人書面撤回通知之日起5d內退還。投標截止后投標人撤銷投標文件的,招標人可以不退還投標保證金。
3、分包人不能按時開工,應當于約定的開工日期前5d,以書面形式向承包人提出延期開工的理由。承包人應當在接到延期開工申請后的48h內以書面形式答復分包人,未在48h內答復的,視為同意,工期相應順延。
4、承包人應在收到變更指示后 14天內,向監理人提交變更估價申請。 監理人應在收到承包人提交的變更估價申請后7天內審查完畢并報送發包人。發包人應在承包人提交變更估價申請后 14天內審批完畢。逾期視為認可。(14、7、14)
5、夜間施工:指當日22時至次日6時。
6、施工作業人員如發生法定傳染病、食物中毒或急性職業中毒時,必須要在2h內向施工現場所在地建設行政主管部門和有關部門報告。
7、對水泥質量有懷疑或水泥出廠超過三個月(快硬硅酸鹽水泥超過一個月)時,應進行復驗,并應按復驗結果使用。
8、當高強度螺栓連接副保管時間超過6個月后使用時,應按相關要求重新進行扭矩系數或緊固軸力試驗,合格后方可使用。
9、油漆防腐涂裝與表面除銹之間的間隔時間一般宜在4h之內,在車間內作業或溫度較低的晴天不應超過12h。
10、樓地面防水層蓄水高度不應小于20mm,獨立水容器應滿池蓄水,地面和水池的蓄水試驗時間均不應小于24h;墻面間歇淋水試驗應達到30min以上進行檢驗不滲漏。
11、防水混凝土在終凝后應立即進行養護,養護時間不得少于14d。
12、腳手架及其地基基礎應在下列階段進行檢查和驗收:
1)基礎完工后,腳手架搭設前;
2)每搭設完6~8m高度后;
3)作業層上施加荷載前;
4)達到設計高度后;
5)遇有六級及以上大風或大雨后;
6)凍結地區解凍后;
7)停用超過一個月的,在重新投入使用之前。
13、民用建筑工程及室內裝修工程的室內環境質量驗收,應在工程完工至少 7d 以后、工程交付使用前進行。

14、室內環境污染物檢測方法
15、需取得施工許可證的普通建設工程,建設單位應當在取得施工許可、工程竣工驗收合格之日起7日內,通過省級公安機關消防機構網站或者到公安機關消防機構業務受理場所,進行消防設計、竣工驗收消防備案。
16、工程資料歸檔保存期限應符合國家現行有關標準的規定;當無規定時,不宜少于5年。
第三章 建筑工程相關法規
1、不良行為記錄信息的公布時間為行政處罰決定做出后7日內,公布期限一般為6個月至3年;良好行為記錄信息公布期限一般為3年,法律、法規另有規定的從其規定。
2、專家組成員
(1)誠實守信、作風正派、學術嚴謹;
(2)從事相關專業工作15年以上或具有豐富的專業經驗;
(3)具有高級專業技術職稱。
3、事故報告后出現新情況,以及事故發生之日起30d內傷亡人數發生變化的,應當及時補報。

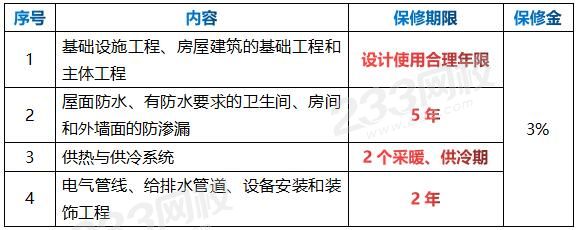

4、保修期限
5、建設單位應當自工程竣工驗收合格之日起15d內,向工程所在地的縣級以上地方人民政府建設行政主管部門備案。
6、工程竣工驗收后3個月內,建設單位應當向當地城建檔案管理機構移交一套符合規定的工程檔案。
