調值公式法的計算在二建《建筑實務》考試中不屬重要知識點,但是如果考核到,分值都較高。這部分內容較為簡單,可快速掌握,所以建議考生們也花費少許時間來學習并掌握它。調值公式計算竣工結算價款的考題多為本文中介紹的這種類型,二建、一建的考法都一樣,所以只要掌握了這個題型,應對此類考題就不成問題了。
一、概念
調值公式法(動態結算公式法)是利用調值公式來調整工程竣工結算造價。它首先將總費用分為固定部分、人工部分和材料部分,然后分別按照各部分在總費用中所占的比例及人工、材料的價格指數變化情況,用調值公式進行價差調整。

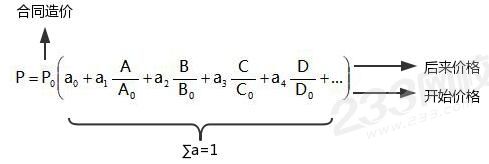

二、計算公式
P——調值后的工程實際結算價款;
P0——調值前工程合同價款
a0——固定費用(或因素),不調值部分比重;
a1、a2、a3、a4——調值因素比重;(a0、a1、a2、a3、a4之和等于1)
A、B、C、D——現行價格指數或價格;
A0、B0、C0、D0——基期價格指數或價格;
三、注意事項
(1)調值的費用只選擇對總造價影響較大的少數幾種。
(2)在簽訂合同時要明確調價品種和波動到何種程度可調整。
(3)考核地點一般在工程所在地或指定某地的市場。
(4)確定基期的時點價格或指數,計算期的價格或指數,計算時點是特定付款憑證涉及的期間最后一天的49天的前一天。
四、計算應用

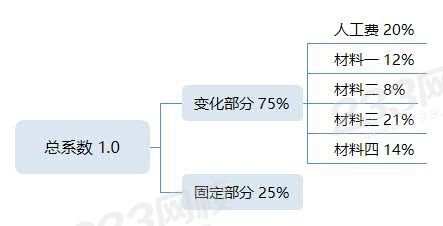

【2012年10月建筑實務案例節選】本工程合同價款為3540萬元,施工承包合同中約定可針對人工費、材料費價格變化對竣工結算價進行調整。可調整各部分費用占總價款的百分比,基準期、竣工當期價格指數見表4-3:

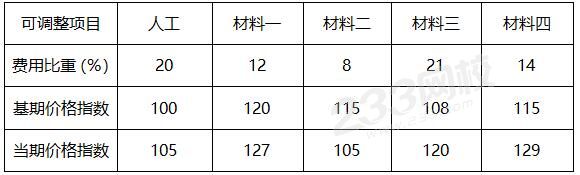

價格指數表
【問題】列式計算人工費、材料費調整后的竣工結算價款是多少萬元(保留兩位小數)?
【233網校答案】本題考查“竣工結算價款的調整計算”。
答:(1)算出不調值部分比重a0:
a0=1-(20% + 12% + 8% + 21% + 14%)=25%
(2)代入調值公式計算可得:
即調整后的竣工結算價款為3718.49萬元。
練一練

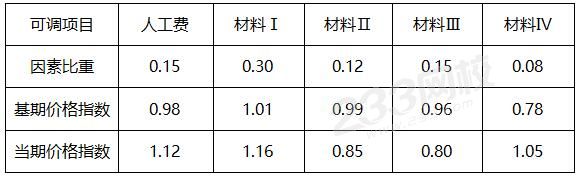

【2013年一建案例節選】某新建圖書館工程,合同約定總造價14250萬元。合同中約定,根據人工費和四項主要材料的價格指數對總造價按調值公式法進行調整。各調值因素的比重、基準和現行價格指數如下表:
【問題】列式計算經調整后的實際結算價款應為多少萬元?(精確到小數點后2位)
【233網校答案】本題考查“竣工結算價款的計算”。
答:(1)算出不調值部分比重a0:
a0=1-(0.15 + 0.30 +0.12 + 0.15 + 0.08)= 0.20
(2)代入調值公式計算可得:
經調整后的實際結算價款應為14986.81萬元。
