二級建造師考試《建設工程施工管理》科目歷年真題,在第三章施工進度管理中施工進度計劃的編制,以單代號、雙代號工程為代表的網絡計劃這部分內容,是每年均進行考核的核心考點,亦是該科目全書的難點知識,其主要考點如下:
1、網絡計劃的繪圖規則及邏輯關系的判定
2、網絡計劃相關時間參數的定義及計算
3、確定關鍵線路
本篇筆者就網絡計劃相關時間參數的定義及計算(以雙代號網絡圖為例)進行闡述。
雙代號網絡計劃網絡圖相關時間參數的定義及計算
計算方法如下:
1)計算各項工作的最早開始和最早完成時間
從起始節點開始順箭線方向依次逐項計算至終點節點,最早完成時間=最早開始時間+本工作持續時間,最早開始時間=各緊前工作最早完成時間的最大值。
(順箭線方向取大值)
2)確定計算工期及最遲開始時間和最遲完成時間
假設計劃工期等于計劃工期,即與終點節點相連各工作最早完成時間的最大值。
3)計算各項工作的最遲開始和最遲完成時間
從終點節點開始逆箭線方向依次逐項計算至起點節點,最遲開始時間=最遲完成時間-本工作持續時間,最遲完成時間=各緊后工作最遲開始時間的最小值。
(逆箭線方向取小值)
3)計算工作總時差
總時差=最遲開始時間-最早開始時間
總時差=最遲完成時間-最早完成時間
(開始減開始,完成減完成,大減?。?/p>
4)計算工作自由時差
自由時差=緊后工作的最早開始時間-本工作最早完成時間
注:單代號網絡圖時間參數計算基本同雙代號網絡圖,不??己?,但須會計算相鄰兩工作之間的時間間隔LAG
相鄰兩工作之間的時間間隔LAGi-j=緊后工作j的最早開始時間-本工作最早完成時間
考法1:網絡圖相關的定義
真題重現:
2019.某工程網絡計劃工作邏輯關系如下表所示,則工作A的緊后工作有( )。
工作名稱 | A | B | C | D | E | G | H |
緊前工作 | - | A | A、B | A、C | C、D | A、E | E、G |
A.工作B
B.工作C
C.工作D
D.工作E
E.工作G
考法2:根據網絡圖或文字描述進行最早開始時間、最早完成時間、最遲開始時間、最遲完成時間、總時差、自由時差六大時間參數計算
真題重現:

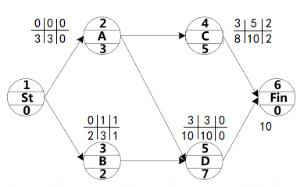

2019.某雙代號網絡計劃如下圖所示(時間單位:天),其計算工期是( )天。
A.12
B.22
C.14
D.17
233網校答案:
233網解析:

2019.單代號網絡計劃中,工作C的已知時間參數(單位:天)標注如下圖所示,則該工作的最遲開始時間、最早完成時間和總時差分別是( )天。
A.3、10、5
B.5、8、2
C.3、8、5
D.5、10、2
方法一:

方法二:

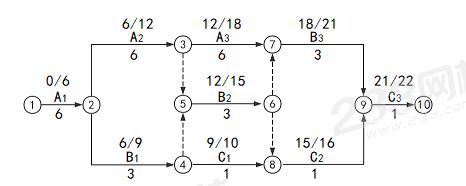

2018.某建設工程網絡計劃如下圖(時間單位:天),工作C的自由時差是( )天。
A.2
B.0
C.1
D.3

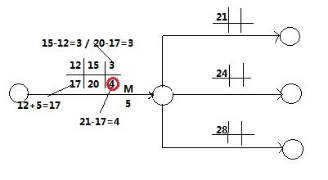

2017、某雙代號網絡計劃中,工作M的最早開始時間和最遲開始時間分別為第12天和第15天,其持續時間為5天;工作M有3項緊后工作,它們的最早開始時間分為為第21天、第24天和第28天,則工作M的自由時差為( ?。┨臁?/p>
A.4
B.1
C.8
D.11

2019.某工作有2個緊后工作,緊后工作的總時差分別是3天和5天,對應的間隔時間分別是4天和3天,則該工作的總時差是( )天。
A.7
B.6
C.8
D.9
