二級建造師考試《建設工程施工管理》科目歷年真題,在第三章施工進度管理中施工進度計劃的編制,以單代號、雙代號工程為代表的網絡計劃這部分內容,是每年均進行考核的核心考點,亦是該科目全書的難點知識,其主要考點如下:
1、網絡計劃的繪圖規則及邏輯關系的判定
2、網絡計劃相關時間參數的定義及計算
3、確定關鍵線路
本篇筆者就網絡計劃如何確定關鍵線路進行闡述。
網絡計劃中總時差最小的工作是關鍵工作。自始至終全部由關鍵工作組成的線路為關鍵線路,或路線上總的持續時間最長的線路為關鍵線路。
解題方法:在單代號、雙代號網絡計劃中,當多條箭線進入同一節點,采取順向取大值,其他線路劃掉,然后按節點從小到大的順序順箭線方向連接,即可得出該網絡計劃的關鍵線路。
真題重現:

2016、某雙代號網絡計劃如下圖,其關鍵線路為( )。
A. ①--②--⑤--⑥
B. ①--②--③--④--⑤--⑥
C. ①--②--④--⑤--⑥
D. ①--②--③--⑤--⑥
解析:D

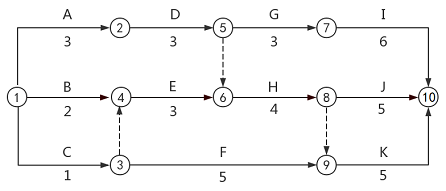

2018.某建投工程網絡計劃如下圖(時間單位:月),該網絡計劃的關鍵線路有(??)
A.①→②→⑤→⑦→⑩
B.①→④→⑥→⑧→⑩
C.①→②→⑤→⑥→⑧→⑩
D.①→②→⑤→⑥→⑧→⑨→⑩
E.①→④→⑥→⑧→⑨→⑩
233網校答案:A,C,D
233網校參考解析:如下圖,關鍵線路有①→②→⑤→⑦→⑩、①→②→⑤→⑥→⑧→⑩、①→②→⑤→⑥→⑧→⑨→⑩,工期為15。
拾遺:
1、當計劃工期不能滿足要求工期時,選擇縮短持續時間的關鍵工作時,宜考慮的因素:
1)縮短持續時間對質量和安全不大的工作;
2)有充足備用資源的工作;
3)縮短持續時間所需增加費用最少的工作。
關鍵詞:質量安全、資源、費用
