2019二建施工管理真題與“春哥”精講班覆蓋89題

來源:233網校 2020-10-22 16:28:00

21.下列建設工程項目成本管理的任務中,作為建立施工項目成本管理責任制、開展施工成本控制和核算的基礎是( )。

A.成本預測

B.成本計劃

C.成本考核

D.成本分析

2019年二建施工管理真題答案解析

2019年二建施工管理真題答案解析

【參考答案】B

【參考解析】:成本計劃是以貨幣形式編制施工項目在計劃期內的生產費用、成本水平、成本降低率以及為降低成本所采取的主要措施和規劃的書面方案。它是建立施工項目成本管理責任制、開展成本控制和核算的基礎,

22.關于分部分項工程量清單項目與定額子目關系的說法,正確的是( )。

A.清單項目與定額子目之間是一 一對應的

B.一個定額子目不能對應多個清單項目

C.清單項目與定額子目的工程量計算規則是一致的

D.清單項目組價時,可能需要組合幾個定額子目

2019年二建施工管理真題答案解析

【參考答案】D

【參考解析】:一個清單項目對應多個定額子目的情況。因此計算綜合單價的第一步就是將清單項目的工程內容與定額項目的工程內容進行比較,結合清單項目的特征描述,確定擬組價清單項目應該由哪幾個定額子目來組合。

23.某建設工程施工橫道圖進度計劃如下表所示,則關于該工程施工組織的說法,正確的是( )。

2019年二建施工管理真題答案解析

A.各層內施工過程間不存在技術間歇和組織間歇

B.所有施工過程由于施工樓層的影響,均可能造成施工不連續

C.由于存在兩個施工樓層,每一施工過程均可安排 2 個施工隊伍

D.在施工高峰期(第 9 日~第 24 日期間),所有施工段上均有工人在施工

【參考答案】D

【參考解析】(本題答案有爭議,屬于超綱試題)

根據工程施工橫道圖進度計劃圖可知,各層施工過程中都有3天的間歇,A錯誤;所有施工過程的施工都是連續施工的,B錯誤;根據圖例可知樓層Ⅰ、Ⅱ樓層之間不能平行施工,故C錯誤;在9-24日期間,所有施工段上的工人均在施工,為施工高峰期,D正確。

24.為消除施工質量通病而采用新型腳手架應用技術的做法,屬于質量影響因素中對( )因素的控制。

A.材料

B.機械

C.方法

D.環境

2019年二建施工管理真題答案解析

2019年二建施工管理真題答案解析

【參考答案】C

【參考解析】施工方法包括施工技術方案、 施工工藝、工法和施工技術措施等。從某種程度上說,技術工藝水平的高低,決定了施工質量的優劣。采用先進合理的工藝、技術,依據規范的工法和作業指導書進行施工, 必將對組成質量因素的產品精度、強度、平整度、清潔度、耐久性等物理、化學特性等方面起到良性的推進作用。比如建設主管部門在建筑業中推廣應用的多項新技術,包括地基基礎和地下空間工程技術、高性能混凝土技術、高強度鋼筋和預應力技術、新型模板及腳手架應用技術、鋼結構技術 、建筑防水技術以及BIM等信息技術,對消除質量通病保證建設工程質量起到了積極作用,收到了明顯的效果。

25.根據《標準施工招標文件》,關于暫停施工的說法,正確的是( )。

A.發包人原因造成暫停施工,承包人可不負責暫停施工期間工程的保護

B.因發包人原因發生暫停施工的緊急情況時,承包人可以先暫停施工,并及時向監理人提出暫停施工的書面請求

C.施工中出現意外情況需要暫停施工的,所有責任由發包人承擔

D.由于發包人原因引起的暫停施工,承包人有權要求延長工期和(或)增加費用,但不得要求補償利潤

2019年二建施工管理真題答案解析

【參考答案】B

【參考解析】本題考查的是施工承包合同的主要內容。不論由于何種原因引起的暫停施工,暫停施工期間承包人應負責妥善保護工程并提供安全保障,故選項A錯誤。由于發包人原因引起的暫停施工造成工期延誤的,承包人有權要求發包人延長工期和(或增加費用,并支付合理利潤,故選項D錯誤。

26.根據《建設工程施工專業分包合同(示范文本)》,關于專業分包的說法,正確的是( )。

A.分包工程合同不能采用固定價格合同

B.分包工程合同價款與總包合同相應部分價款沒有連帶關系

C.專業分包人應按規定辦理有關施工噪音排放的手續,并承擔由此發生的費用

D.專業分包人只有在收到承包人的指令后,才能允許發包人授權的人員在工作時間內進入分包工程施工場地

2019年二建施工管理真題答案解析

【參考答案】B

【參考解析】分包工程合同價款可以采用固定價格、可調價格、成本加酬金三種方式。分包合同價款與總包合同相應部分價款無任何連帶關系。

27.根據《建設工程施工專業分包合同(示范文本)》,關于專業工程分包人做法,正確的是( )。

A.須服從監理人直接發出的與專業分包工程有關的指令

B.可直接致函監理人,要求對相關指令進行澄清

C.不能以任何理由直接致函給發包人

D.在接到監理人指令后,可不執行承包人的指令

2019年二建施工管理真題答案解析

【參考答案】C

【參考解析】分包人須服從承包人轉發的發包人或工程師(監理人) 與分包工程有關的指令。未經承包人允許, 分包人不得以任何理由與發包人或工程師(監理人) 發生直接工作聯系, 分包人不得直接致函發包人或工程師(監理人) ,也不得直接接受發包人或工程師(監理人)的指令。如分包人與發包人或工程師(監理人)發生直接工作聯系,將被視為違約,并承擔違約責任。

28.根據《標準施工招標文件》,關于施工合同變更權和變更程序的說法,正確的是( )。

A.發包人可以直接向承包人發出變更意向書

B.承包人根據合同約定,可以向監理人提出書面變更建議

C.承包人書面報告發包人后,可根據實際情況對工程進行變更

D.監理人應在收到承包人書面建議后 30 天內做出變更指示

2019年二建施工管理真題答案解析

【參考答案】B

【參考解析】根據《標準施工招標文件》中通用合同條款的規定,在履行合同過程中,經發包人同意,監理人可按合同約定的變更程序向承包人作出變更指示,承包人應遵照執行。沒有監理人的變更指示,承包人不得擅自變更。監理人收到承包人書面建議后,應與發包人共同研究,確認存在變更的,應在收到承包人書面建議后的14天內作出變更指示。經研究后不同意作為變更的,應由監理人書面答復承包人。

29.政府對工程質量監督的行為從性質上屬于( )。

A.技術服務

B.委托代理

C.行政執法

D.司法審查

2019年二建施工管理真題答案解析

【參考答案】C

【參考解析】工程質量監督的性質屬于行政執法行為,是為了保護人民生命和財產安全,由主管部門依據有關法律法規和工程建設強制性標準,對工程實體質量和工程建設、勘察、設計、施工、監理單位(此五類單位簡稱為工程質量責任主體)和質量檢測等單位的工程質量行為實施監督。

30.根據《建設工程施工合同(示范文本)》,工程變更引起施工方案改變并使措施項目發生變化時,承包人提出調整措施項目費的,首先應采取的做法是( )。

A.提出措施項目變化后增加費用的估算

B.在該措施項目施工結束后提交增加費用的證據

C.加快施工盡快完成措施項目

D.將擬實施的方案提交發包人確認并說明變化情況

2019年二建施工管理真題答案解析

【參考答案】D

【參考解析】工程變更引起施工方案改變并使措施項目發生變化時,承包人提出調整措施項目費的,應事先將擬實施的方案提交發包人確認,并應詳細說明與原方案措施項目相比的變化情況。擬實施的方案經發承包雙方確認后執行,并應按照規定調整措施項目費。

31.下列對工程項目施工質量的要求中,體現個性化要求的是( )。

A.符合國家法律、法規的要求

B.不僅要保證產品質量,還要保證施工活動質量

C.符合工程勘察、設計文件的要求

D.符合施工質量評定等級的要求

【參考答案】C

【參考解析】建筑工程施工質量驗收合格應符合下列規定:

(1)符合工程勘察、設計文件的要求;

(2)符合上述標準和相關專業驗收規范的規定。

上述規定(1) 是要符合勘察、設計對施工提出的要求。工程勘察、設計單位針對本工程的水文地質條件,根據建設單位的要求,從技術和經濟結合的角度,為滿足工程的使用功能和安全性、經濟性、與環境的協調性等要求,以圖紙、文件的形式對施工提出要求,是針對每個工程項目的個性化要求。這個要求可以歸結為"按圖施工"。

32.編制人工定額時,為了提高編制效率,對于同類型產品規格多、工序重復、工作量小的施工過程,宜采用的編制方法是( )。

A.比較類推法

B.技術測定法

C.統計分析法

D.試驗測定法

2019年二建施工管理真題答案解析

【參考答案】A

【參考解析】對于同類型產品規格多、工序重復、工作量小的施工過程,常用比較類推法。采用此法制定定額是以同類型工序和同類型產品的實耗工時為標準, 類推出相似項目定額水平的方法。此法必須掌握類似的程度和各種影響因素的異同程度。

33.根據《建設工程施工合同(示范文本)》,承包人提供質量保證金的方式原則上應為( )。

A.相應比例的工程款

B.相應額度的擔保物

C.質量保證金保函

D.相應額度的現金

2019年二建施工管理真題答案解析

【參考答案】C

【參考解析】承包人提供質量保證金有以下三種方式:

(1)質量保證金保函;

(2)相應比例的工程款;

(3)雙方約定的其他方式。

除專用合同條款另有約定外,質量保證金原則上采用上述第(1)種方式。

34.下列風險控制方法中,屬于第一類危險源控制方法的是( )。

A.消除或減少故障

B.隔離危險物質

C.增加安全系數

D.設置安全監控系統

2019年二建施工管理真題答案解析

【參考答案】B

【參考解析】風險控制方法:

(1)第一類危險源控制方法

可以采取消除危險源、限制能量和隔離危險物質、個體防護、應急救援等方法。建設工程可能遇到不可預測的各種自然災害引發的風險,只能采取預測 、預防 、應急計劃和應急救援等措施,以盡量消除或減少人員傷亡和財產損失。

(2)第二類危險源控制方法

提高各類設施的可靠性以消除或減少故障、增加安全系數、設置安全監控系統、改善作業環境等。最重要的是加強員工的安全意識培訓和教育,克服不良的操作習慣,嚴格按章辦事,并在生產過程保持良好的生理和心理狀態。

35.關于建設工程項目進度計劃系統構成的說法,正確的是( )。

A.進度計劃系統是對同一個計劃采用不同方法表示的計劃系統

B.同一個項目進度計劃系統的組成不變

C.同一個項目進度計劃系統中的各進度計劃之間不能相互關聯

D.進度計劃系統包括對同一個項目按不同周期進度計劃組成的計劃系統

2019年二建施工管理真題答案解析

【參考答案】D

【參考解析】由于項目進度控制不同的需要和不同的用途,業主方和項目各參與方可以編制多個不同的建設工程項目進度計劃系統,這里就包括由不同周期的計劃構成的進度計劃系統。、

36.下列質量控制活動中,屬于事中質量控制的是( )。

A.設置質量控制點

B.明確質量責任

C.評價質量活動結果

D.約束質量活動行為

2019年二建施工管理真題答案解析

【參考答案】D

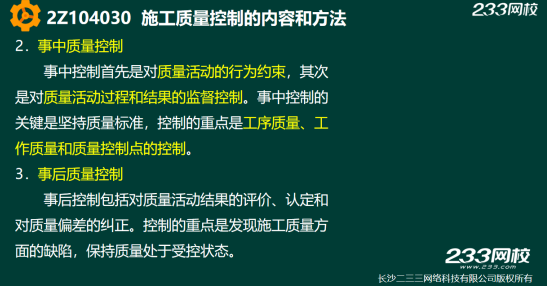

【參考解析】事中質量控制:即在施工質量形成過程中,對影響施工質量的各種因素進行全面的動態控制。事中控制首先是對質量活動的行為約束,其次是對質量活動過程和結果的監督控制。事中控制的關鍵是堅持質量標準,控制的重點是對工序質量、工作質量和質量控制點的控制。、

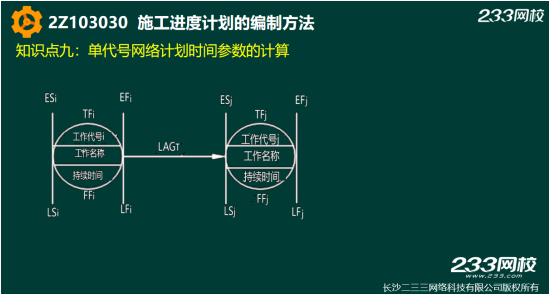

37.單代號網絡計劃中,工作 C的已知時間參數(單位:天)標注如下圖所示,則該工作的最遲開始時間、最早完成時間和總時差分別是( )天。

2019年二建施工管理真題答案解析

A.3、10、5

B.5、8、2

C.3、8、5

D.5、10、2

2019年二建施工管理真題答案解析

【參考答案】B

【參考解析】單代號網絡計劃表示方式:工作代號i/工作名稱/持續時間,最遲開始時間:關鍵工作為A→D(耗時最久),工作A+工作D-工作C=3+7-5=5天; A的緊后工作C的最早完成時間=3+5=8天; 總時差:工作A3+D7-(A3+C5)=2。

38.某建設工程項目在施工中發生了緊急性的安全事故,若短時間內無法與發包人代表和總監理工程師取得聯系,則項目經理有權采取措施保證與工程有關的人身和財產安全,但應( )。

A.立即向建設主管部門報告

B.在48小時內向承包人的企業負責人提交書面報告

C.在24小時內向發包人代表進行口頭報告

D.在48小時內向發包人代表提交書面報告

2019年二建施工管理真題答案解析

【參考答案】D

【參考解析】項目經理按合同約定組織工程實施。在緊急情況下為確保施工安全和人員安全,在無法與發包人代表和總監理工程師及時取得聯系時,項目經理有權采取必要的措施保證與工程有關的人身、財產和工程的安全, 但應在48小時內向發包人代表和總監理工程師提交書面報告。

39.施工企業投標報價時,周轉消耗量應按( )計算。

A.一次使用量

B.攤銷量

C.每次的補給量

D.損耗率

2019年二建施工管理真題答案解析

【參考答案】B

【參考解析】定額中周轉材料消耗量指標,應當用一次使用量和攤銷量兩個指標表示。一次使用量是指周轉材料在不重復使用時的一次使用量,供施工企業組織施工用。攤銷量是指周轉材料退出使用,應分攤到每一計量單位的結構構件的周轉材料消耗量,供施工企業成本核算或投標報價使用。

40.在建設工程項目施工前,承包人對難以控制的風險向保險公司投保,此行為屬于風險應對措施中的( )。

A.風險規避

B.風險減輕

C.風險轉移

D.風險保留

2019年二建施工管理真題答案解析

【參考答案】C

【參考解析】風險響應指的是針對項目風險而采取的相應對策。

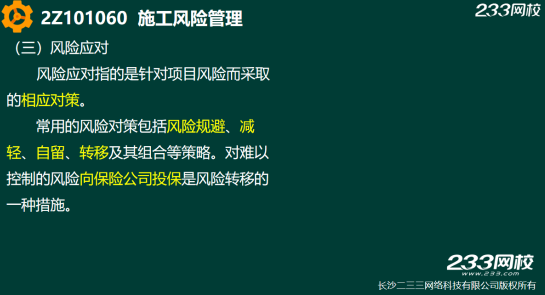

常用的風險對策包括風險規避、減輕、自留、轉移及其組合等策略。對難以控制的風險向保險公司投保是風險轉移的一種措施。

2020年二級建造師考試將于10月31日、11月1日舉行,考后233網校將及時發布2020年二級建造師真題及答案,方便大家估分、對答案,敬請關注!【收藏2020二建真題答案專題>>

二建真題答案微信交流

掃碼進入2020二建真題交流微信群

二建考后真題估分小程序

相關推薦:

2020年各省二級建造師考點考場設置安排匯總

各省2020年二級建造師考試期間疫情防控要求匯總

二級建造師考點、難點太多記不住?!2021年二級建造師鉆石班來襲,233網校老師帶你讀薄教材,舉一反三,學習做題更有效率!點擊馬上聽課>>

添加二級建造師學習群或?qū)W霸君

領取資料&加備考群

233網校官方認證

掃碼加學霸君領資料

233網校官方認證

掃碼進群學習

233網校官方認證

掃碼加學霸君領資料

233網校官方認證

掃碼進群學習

拒絕盲目備考,加學習群領資料共同進步!

互動交流
掃描二維碼直接進入

微信掃碼關注公眾號

獲取更多考試資料
主站蜘蛛池模板: 鄂温| 黄平县| 甘孜县| 龙陵县| 伽师县| 大庆市| 龙胜| 宁阳县| 登封市| 沙田区| 蓝山县| 靖远县| 泌阳县| 黔东| 博爱县| 万载县| 翼城县| 伊通| 永川市| 贺州市| 深州市| 宣武区| 当涂县| 固安县| 遂川县| 浮山县| 织金县| 揭西县| 长乐市| 东丰县| 历史| 南江县| 永安市| 禄劝| 河源市| 滕州市| 时尚| 日照市| 勐海县| 珲春市| 湟中县|
