公交车短裙挺进太深了h女友,国产亚洲精品久久777777,亚洲成色www久久网站夜月,日韩人妻无码精品一区二区三区

您現在的位置:233網校 >二級建造師 > 技巧心得

2019二建施工管理真題與“春哥”精講班覆蓋89題

來源:233網校 2020-10-22 16:28:00

“春哥”何許人也,“春哥”全名趙春曉,主講233網校二級建造師《建設工程施工管理》科目,是233網校獨家簽約老師。注重考試實戰,講課幽默風趣,善于將社會現象引入課程之中,幫助考生快速有效記憶。

2019年二級建造師《建設工程施工管理》95個真題中,其中有89題是233網校精講班涉及的題目。【進入二建精講班內容學習>>

題量

精講班涉及考點

涉及分值

70道

65道(精講班中有詳細講解)

65分

25道

24道(精講班中有詳細講解)

48分

單選題涉及題目序號

1、2、3、4、5、6、8、9、11、12、13、14、15、16、17、18、19、20、21、22、24、25、26、27、28、29、30、32、33、34、35、36、37、38、39、40、41、43、44、45、46、47、48、49、50、51、52、53、54、55、56、57、58、59、60、61、62、63、64、65、66、67、68、69、70

多選題涉及題目序號

71、72、73、74、75、77、78、79、80、81、82、83、84、85、86、87、88、89、90、91、92、93、94、95

以下為趙春曉老師二級建造師《建設工程施工管理》涉及考點題目情況對比分析:【查看2019年二建施工管理真題答案解析視頻>>

1.關于施工總承包管理方主要特征的說法,正確的是( )。

A.在平等條件下可通過競標獲得施工任務并參與施工

B.不能參與業主的招標和發包工作

C.對于業主選定的分包方,不承擔對其的組織和管理責任

D.只承擔質量、進度和安全控制方面的管理任務和責任

2019年二建施工管理真題答案解析

2019年二建施工管理真題答案解析

【參考答案】A

【參考解析】(1)如果施工總承包管理方通過投標(在平等條件下競標)獲得一部分施工任務,則它也可參與施工。(2)一般情況下,施工總承包管理方不與分包方和供貨方直接簽訂施工合同,這些合同都由業主方直接簽訂。但若施工總承包管理方應業主方的要求,協助業主參與施工的招標和發包工作,其參與的工作深度由業主方?jīng)Q定。業主方也可能要求施工總承包管理方負責整個施工的招標和發包工作。(3)不論是業主方選定的分包方,還是經業主方授權由施工總承包管理方選定的分包方,施工總承包管理方都承擔對其的組織和管理責任。

(4)施工總承包管理方和施工總承包方承擔相同的管理任務和責任,即負責整個工程的施工安全控制、施工總進度控制、施工質量控制和施工的組織與協調等。

2.施工總承包模式下,業主甲與其指定的分包施工單位丙單獨簽訂了合同,則關于施工總承包方乙與丙關系的說法,正確的是( )。

A.乙負責組織和管理丙的施工

B.乙只負責甲與丙之間的索賠工作

C.乙不參與對丙的組織管理工作

D.乙只負責對丙的結算支付,不負責組織其施工

2019年二建施工管理真題答案解析

【參考答案】A

【參考解析】施工總承包方是工程施工的總執行者和總組織者,它除了完成自己承擔的施工任務以外,還負責組織和指揮它自行分包的分包施工單位和業主指定的分包施工單位的施工(業主指定的分包施工單位有可能與業主單獨簽訂合同,也可能與施工總承包方簽約不論采用何種合同模式,施工總承包方應負責組織和管理業主指定的分包施工單位的施工,這也是國際慣例),并為分包施工單位提供和創造必要的施工條件。

3.某建設工程項目設立了采購部、生產部、后勤保障部等部門,但在管理中采購部和生產部均可在職能范圍內直接對后勤保障部下達工作指令,則該組織結構模式為( )。

A.職能組織結構

B.線性組織結構

C.強矩陣組織結構

D.弱矩陣組織結構

2019年二建施工管理真題答案解析

【參考答案】A

【參考解析】在職能組織結構中,每一個職能部門可根據它的管理職能對其直接和非直接的下屬工作部門下達工作指令。在一般的工業企業中,設有人、財、物和產、供、銷管理的職能部門,另有生產車間和后勤保障機構等。 雖然生產車間和后勤保障機構并不一定是職能部門的直接下屬部門,但是,職能管理部門可以在其管理的職能范圍內對生產車間和后勤保障機構下達工作指令,這是典型的職能組織結構。

4.針對建設工程項目中的深基礎工程編制的施工組織設計屬于( )。

A.施工組織總設計

B.單項工程施工組織設計

C.單位工程施工組織設計

D.分部工程施工組織設計

2019年二建施工管理真題答案解析

【參考答案】D

【參考解析】分部(分項)工程施工組織設計的內容:

分部(分項)工程施工組織設計是針對某些特別重要的、技術復雜的,或采用新工藝、新技術施工的分部(分項)工程,如深基礎、無粘結預應力混凝土、特大構件的吊裝、大量土石方工程、定向爆破工程等為對象編制的,其內容具體、詳細,可操作性強,是直接指導分部(分項)工程施工的依據。

5.建設工程項目目標事前控制是指( )。

A.事前分析可能導致偏差產生的原因并在產生偏差時采取糾偏措施

B.事前分析可能導致項目目標偏離的影響因素并針對這些因素采取預防措施

C.定期進行計劃值與實際值比較

D.發現項目目標偏離時及時采取糾偏措施

2019年二建施工管理真題答案解析

【參考答案】B

【參考解析】項目目標動態控制的核心是,在項目實施的過程中定期地進行項目目標的計劃值和實際值的比較,當發現項目目標偏離時采取糾偏措施。為避免項目目標偏離的發生,還應重視事前的主動控制,即事前分析可能導致項目目標偏離的各種影響因素,并針對這些影響因素采取有效的預防措施。

6.對建設工程項目目標控制的糾偏措施中,屬于技術措施的是( )。

A.調整管理方法和手段

B.調整項目組織結構

C.調整資金供給方式

D.調整施工方法

2019年二建施工管理真題答案解析

【參考答案】D

【參考解析】技術措施是分析由于技術(包括設計和施工的技術)的原因而影響項目目標實現的問題,并采取相應的措施,如調整設計、改進施工方法和改變施工機具等。選項A是管理措施;選項B是組織措施;選項C是經濟措施;選項D是技術措施。

7.當施工項目的實際進度比計劃進度提前、但業主方不要求提前工期時,適宜采用的進度計劃調整方法是( )。

A.在時差范圍內調整后續非關鍵工作的起止時間以降低資源強度

B.進一步分解后續關鍵工作以增加工作項目,調整邏輯關系

C.適當延長后續關鍵工作的持續時間以降低資源強度

D.在時差范圍內延長后續非關鍵工作中直接費率大的工作以降低費用

【參考答案】C

【參考解析】當關鍵線路的實際進度比計劃進度提前時,若不擬提前工期,應選用資源占用量大或者直接費用高的后續關鍵工作,適當延長其持續時間,以降低其資源強度或費用;當確定要提前完成計劃時,應將計劃尚未完成的部分作為一個新計劃,重新確定關鍵工作的持續時間,按新計劃實施。

8.工程項目建設中的樁基工程經監督檢查驗收合格后,建設單位應將質量驗收證明在驗收后( )內報送工程質量監督機構備案。

A.7 天

B.10 天

C.1 月

D.3 天

2019年二建施工管理真題答案解析

【參考答案】D

【參考解析】對工程項目建設中的結構主要部位 (如樁基、基礎、主體結構等)除進行常規檢查外,監督機構還應在分部工程驗收時進行監督,監督檢查驗收合格后,方可進行后續工程的施工,建設單位應將施工、設計、監理和建設單位各方分別簽字的質量驗收證明在驗收后三天內報送工程質量監督機構備案。

9.在固定總價合同模式下,承包人承擔的風險是( )。

A.全部價格的風險,不包括工作量的風險

B.全部工作量的風險,不包括價格的風險

C.工程變更的風險,不包括工程量和價格的風險

D.全部工作量和價格的風險

2019年二建施工管理真題答案解析

【參考答案】D

【參考解析】固定總價合同模式下,承包商的風險主要有兩個方面:一是價格風險,二是工作量風險。價格風險有報價計算錯誤、 漏報項目、物價和人工費上漲等。工作量風險有工程量計算錯誤、工程范圍不確定、工程變更或者由于設計深度不夠所造成的誤差等。

10.單價合同模式下,承包人支付的建筑工程險保險費,宜采用的計量方法是( )。

A.估價法

B.均攤法

C.憑據法

D.分解計量法

【參考答案】C

【參考解析】所謂憑據法,就是按照承包人提供的憑據進行計量支付。如建筑工程險保險費、第三方責任險保險費、履約保證金等項目,一般按憑據法進行計量支付。

11.根據《標準施工招標文件》,對承包人提出索賠的處理程序,正確的是( )。

A.監理人收到承包人遞交的索賠通知書后,發現資料缺失,應及時現場取證

B.監理人答復承包人處理結果的期限是收到索賠通知書后 28 天內

C.發包人在承包人接受竣工付款證書后不再接受任何索賠通知書

D.發包人應在作出索賠處理結果答復后 28 天內完成賠付

2019年二建施工管理真題答案解析

2019年二建施工管理真題答案解析

【參考答案】D

【參考解析】根據《標準施工招標文件》中的通用合同條款,對承包人提出索賠的處理程序如下:

(1)監理人收到承包人提交的索賠通知書后,應及時審查索賠通知書的內容、查驗承包人的記錄和|證明材料, 必要時監理人可要求承包人提交全部原始記錄副本。

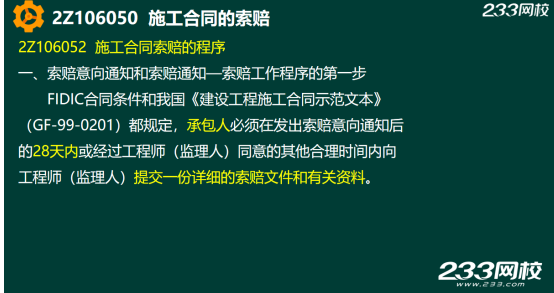

(2)監理人應按總監理工程師與合同當事人商定或確定追加的付款和(或)延長的工期,并在收到上述索賠通知書或有關索賠的進一步證明材料后的42天內,將索賠處理結果答復承包人。

(3)承包人接受索賠處理結果的,發包人應在作出索賠處理結果答復后28天內完成賠付。承包人不接受索賠處理結果的,按合同約定的爭議解決辦法辦理。

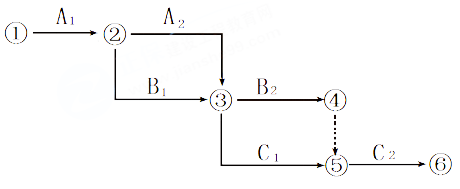

12.如下所示網絡圖中,存在的繪圖錯誤是( )。

2019年二建施工管理真題答案解析

A.節點編號錯誤

B.存在多余節點

C.工作編號重復

D.有多個終點節點

2019年二建施工管理真題答案解析

【參考答案】C

【參考解析】本題考查的是雙代號網絡計劃。雙代號網絡圖中每一項工作都必須用一條箭線和兩個代號表示。若兩項工作的代號相同時,應使用虛工作加以區分。網絡圖節點的編號順序應從小到大,可不連續,但不允許重復。圖中②→③即代表工作A2又代表工作B1。存在工作編號重復的錯誤。

13.對某建設工程項目進行成本偏差分析,若當月計劃完成工作量是 100m3,計劃單價為 300 元/m3;當月實際完成工作量是120m3,實際單價為 320 元/m3。則關于該項目當月成本偏差分析的說法,正確的是( )。

A.費用偏差為-2400 元,成本超支

B.費用偏差為 6000 元,成本節約

C.進度偏差為 6000 元,進度延誤

D.進度偏差為 2400 元,進度提前

2019年二建施工管理真題答案解析

【參考答案】A

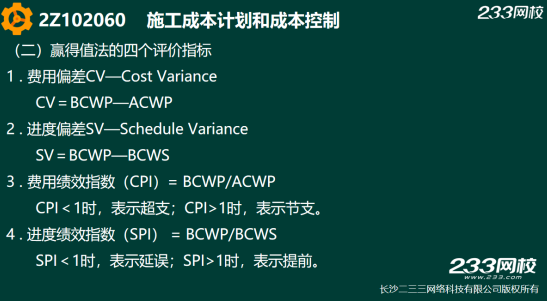

【參考解析】本題考查的是贏得值法。費用偏差=已完工作預算費用-已完工作實際費用,進度偏差=已完工作預算費用-計劃工作預算費用。已完工作預算費用=120×300=36000元,已完工作實際費用=120×320=38400元,計劃工作預算費用=100×300=30000元。因此費用偏差=36000-38400=-2400元,成本超支;進度偏差36000-30000=6000元,進度提前。

14.在工程實施過程中發生索賠事件后,承包人首先應做的工作是在合同規定時間內( )。

A.向發包人發出書面索賠意向通知

B.向工程項目建設行政主管部門報告

C.向造價工程師提交正式索賠報告

D.收集完善索賠證據

2019年二建施工管理真題答案解析

【參考答案】A

【參考解析】在工程實施過程中發生索賠事件以后,或者承包人發現索賠機會,首先要提出索賠意向, 即在合同規定時間內將索賠意向用書面形式及時通知發包人或者工程師(監理人) ,向?qū)Ψ奖砻魉髻r愿望、要求或者聲明保留索賠權利,這是索賠工作程序的第一步。

15.縣級以上安全生產監督管理部門可給予本行政區域內施工企業警告,并處 3 萬元以下罰款的情形是( )。

A.未按規定編制應急預案

B.未按規定組織應急預案演練

C.未按規定公布應急預案

D.未按規定進行應急預案備案

2019年二建施工管理真題答案解析

【參考答案】D

【參考解析】“該試題考點已過期,新版教材已不考,為保證試卷完整性,僅供考生參閱?!?/p>

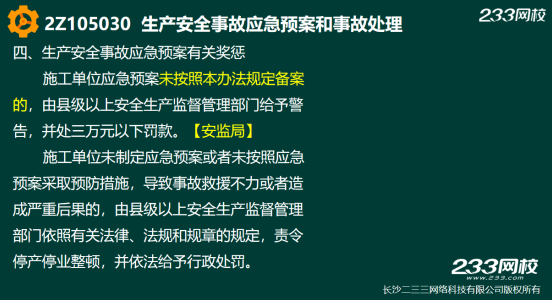

施工單位應急預案未按照規定備案的,由縣級以上安全生產監督管理部門給予警告,并處三萬元以下罰款。

施工單位未制定應急預案或者未按照應急預案采取預防措施,導致事故救援不力或者造成嚴重后果的,由縣級以上安全生產監督管理部門依照有關法律、法規和規章的規定,責令停產停業整頓,并依法給予行政處罰。

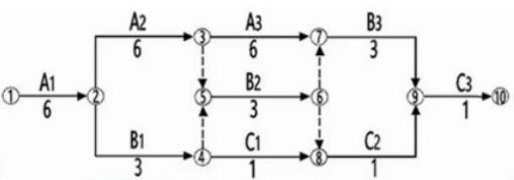

16.某雙代號網絡計劃如下圖所示(時間單位:天),其計算工期是( )天。

2019年二建施工管理真題答案解析

A.12

B.22

C.14

D.17

2019年二建施工管理真題答案解析

【參考答案】B

【參考解析】經計算可知關鍵線路為:1→2→3→7→9→10。計算得總工期為:22天。

17.某工程施工中,操作工人不聽從指導,在澆筑混凝土?xí)r隨意加水造成混凝土質量事故,按事故責任分類,該事故屬于( )。

A.自然災害事故

B.指導責任事故

C.一般責任事故

D.操作責任事故

2019年二建施工管理真題答案解析

【參考答案】D

【參考解析】:操作責任事故: 指在施工過程中,由于操作者不按規程和標準實施操作,而造成的質量事故。例如,澆筑混凝土?xí)r隨意加水, 或振搗疏漏造成混凝土質量事故等。

18.下列建筑施工企業為從事危險作業的職工辦理的保險中,屬于非強制性保險的是( )。

A.工傷保險

B.基本醫療保險

C.意外傷害保險

D.失業保險

2019年二建施工管理真題答案解析

【參考答案】C

【參考解析】:根據2010年12月20 日修訂后重新公布的《工傷保險條例》規定,工傷保險是屬于法定的強制性保險。工傷保險費的征繳按照《社會保險費征繳暫行條例》關于基本養老保險費、基本醫療保險費、失業保險費的征繳規定執行。而自2011年7月1 日起實施的新《中華人民共和國建筑法》第四十八條規定"建筑施工企業應當依法為職工參加工傷保險繳納工傷保險費。鼓勵企業為從事危險作業的職工辦理意外傷害保險,支付保險費。"修正后的《中華人民共和國建筑法》與修訂后的《中華人民共和國社會保險法》和《工傷保險條例》等法律法規的規定保持一致,明確了建筑施工企業作為用人單位,為職工參加工傷保險并交納工傷保險費是其應盡的法定義務,但為從事危險作業的職工投保意外傷害險并非強制性規定,是否投保意外傷害險由建筑施工企業自主決定。

19.建設工程施工質量驗收時,分部工程的劃分一般按( )確定。

A.施工工藝、設備類別

B.專業性質、工程部位

C.專業類別、工程規模

D.材料種類、施工程序

2019年二建施工管理真題答案解析

【參考答案】B

【參考解析】:分部(子分部)工程完成,施工單位自檢合格后,由總監理工程師(建設單位項目負責人)組織有關設計單位及施工單位項目負責人(項目經理)和技術、質量負責人等到場共同驗收并簽認。分部工程按部位和專業性質確定。

20.下列建設工程項目中,宜采用成本加酬金合同的是( )。

A.時間特別緊迫的搶險、救災工程項目

B.采用的技術成熟,但工程量暫不確定的工程項目

C.工程結構和技術簡單的工程項目

D.工程設計詳細、工程任務和范圍明確的工程項目

2019年二建施工管理真題答案解析

【參考答案】A

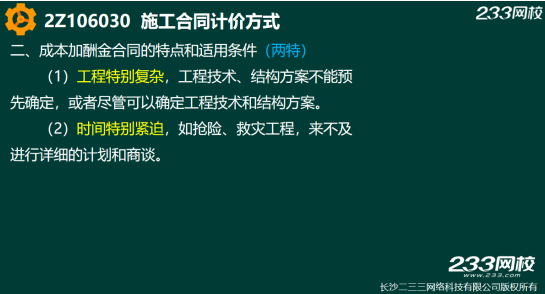

【參考解析】:成本加酬金合同通常用于如下情況:

(1)工程特別復雜,工程技術、結構方案不能預先確定,或者盡管可以確定工程技術和結構方案,但是不可能進行競爭性的招標活動并以總價合同或單價合同的形式確定承包商,如研究開發性質的工程項目。

(2)時間特別緊迫,如搶險、救災工程,來不及進行詳細的計劃和商談。

2020年二級建造師考試將于10月31日、11月1日舉行,考后233網校將及時發布2020年二級建造師真題及答案,方便大家估分、對答案,敬請關注!【收藏2020二建真題答案專題>>

二建真題答案微信交流

掃碼進入2020二建真題交流微信群

二建考后真題估分小程序

相關推薦:

2020年各省二級建造師考點考場設置安排匯總

各省2020年二級建造師考試期間疫情防控要求匯總

二級建造師考點、難點太多記不???!2021年二級建造師鉆石班來襲,233網校老師帶你讀薄教材,舉一反三,學習做題更有效率!點擊馬上聽課>>

添加二級建造師學習群或?qū)W霸君

領取資料&加備考群

233網校官方認證

掃碼加學霸君領資料

233網校官方認證

掃碼進群學習

233網校官方認證

掃碼加學霸君領資料

233網校官方認證

掃碼進群學習

拒絕盲目備考,加學習群領資料共同進步!

互動交流
掃描二維碼直接進入

微信掃碼關注公眾號

獲取更多考試資料
主站蜘蛛池模板: 昌邑市| 湟中县| 延安市| 南木林县| 兴山县| 轮台县| 喀喇沁旗| 屯留县| 诸暨市| 石城县| 大邑县| 龙陵县| 班戈县| 顺昌县| 五华县| 和平县| 周口市| 柯坪县| 克东县| 通河县| 宝山区| 文水县| 斗六市| 宽城| 曲水县| 大竹县| 江北区| 清水县| 湘潭市| 平邑县| 扎兰屯市| 塘沽区| 开江县| 武夷山市| 建宁县| 天气| 芷江| 南靖县| 永靖县| 万盛区| 固阳县|
