公交车短裙挺进太深了h女友,国产亚洲精品久久777777,亚洲成色www久久网站夜月,日韩人妻无码精品一区二区三区

您現在的位置:233網校 >二級建造師 > 技巧心得

2019二建施工管理真題與“春哥”精講班覆蓋89題

來源:233網校 2020-10-22 16:28:00

81.施工企業法定代表人與項目經理協商制定項目管理目標責任書的依據有( )。

A.項目合同文件

B.項目管理實施規劃

C.組織經營方針

D.項目實施條件

E.組織管理制度

2019年二建施工管理真題答案解析

【參考答案】A,C,D,E

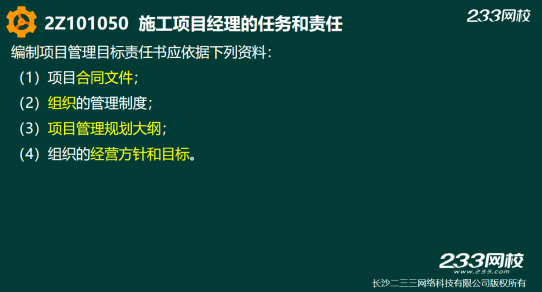

【參考解析】編制項目管理目標責任書應依據下列資料:

(1)項目合同文件;

(2) 組織管理制度;

(3)項目管理規劃大綱;

(4) 組織經營方針和目標;

(5)項目特點和實施條件與環境。

82.建設工程施工合同索賠成立的前提條件有( )。

A.與合同對照,事件已造成了承包人工程項目成本的額外支出或直接工期損失

B.造成費用增加或工期損失的原因,按合同約定不屬于承包人的行為責任或風險責任

C.造成工程費用的增加,已經超出承包人所能承受的范圍

D.造成工期損失的時間,已經超出承包人所能承受的范圍

E.承包人按合同規定的程序和時間提交索賠意向通知和索賠報告

2019年二建施工管理真題答案解析

【參考答案】A,B,E

【參考解析】索賠的成立,應該同時具備以下三個前提條件:

(1)與合同對照,事件已造成了承包人工程項目成本的額外支出, 或直接工期損失。

(2)造成費用增加或工期損失的原因,按合同約定不屬于承包人的行為責任或風險責任。

(3)承包人按合同規定的程序和時間提交索賠意向通知和索賠報告。

83.根據《標準施工招標文件》,在合同履行中可以進行工程變更的情形有( )。

A.改變合同工程的標高

B.改變合同中某項工作的施工時間

C.為完成工程需要追加的額外工作

D.改變合同中某項工作的質量標準

E.取消合同中某項工作,轉由發包人實施

2019年二建施工管理真題答案解析

【參考答案】A,B,C,D

【參考解析】本題考查的是昰施工合同變更管理。根據《標準施工招標文件》中的通用合同定,除專用合同條款另有約定外,在履行合同中發生以下情形之一,應按照本條規定進行變更:

(1)取消合同中任何一項工作,但被取消的工作不能轉由發包人或其他人實施。

(2)改變合同中任何一項工作的質量或其他特性

(3)改變合同工程的基線、標高、位置或尺寸

(4)改變合同中任何一項工作的施工時間或改變已批準的施工工藝或順序

(5)為完成工程需要追加的額外工作。

84.編制砌筑工程的人工定額時,應計入時間定額的有( )。

A.領取工具和材料的時間

B.制備砂漿的時間

C.修補前一天砌筑工作缺陷的時間

D.結束工作時清理和返還工具的時間

E.閑聊和打電話的時間

2019年二建施工管理真題答案解析

2019年二建施工管理真題答案解析

【參考答案】A,B,D

【參考解析】時間定額,就是某種專業,某種技術等級的工人班組或個人,在合理的勞動組織和合理使用材料的條件下,完成單位合格產品必需的工作時間,包括準備與結束時間、基本工作時間,輔助工作時間、不可避免的中斷時間及工人必須的休息時間。

85.根據《建設工程施工合同(示范文本)》,承包人提交的竣工結算申請單應包括的內容有( )。

A.所有已經支付的現場簽證

B.竣工結算合同價格

C.發包人已支付承包人的款項

D.應扣留的質量保證金

E.發包人應支付承包人的合同價款

2019年二建施工管理真題答案解析

【參考答案】B,C,D,E

【參考解析】本題考查的是竣工結算款支付??⒐そY算申請單應包括以下內容;

(1)竣工結算合同價格

(2)發包人已支付承包人的款項。

(3)應扣留的質量保證金。已繳納履約保證金的或提供其他工程質量擔保方式的除外。

(4)發包人應支付承包人的合同價款。

86.根據《建設工程施工勞務分包合同(示范文本)》,關于勞務分包人應承擔義務的說法,正確的有( )。

A.須服從工程承包人轉發的發包人及工程師的指令

B.自覺接受工程承包人及有關部門的管理、監督和檢查

C.未經工程承包人授權或許可,不得擅自與發包人建立工作聯系

D.負責組織實施施工管理的各項工作,對工期和質量向發包人負責

E.應按時提交有關技術經濟資料,配合工程承包人辦理竣工驗收

2019年二建施工管理真題答案解析

【參考答案】A,B,C

【參考解析】對勞務分包含同條款中規定的勞務分包人的主要義務歸納如下:

( 1) 對勞務分包范圍內的工程質量向工程承包人負責,組織具有相應資格證書的熟練工人投入工作。未經工程承包人授權或允許,不得擅自與發包人及有關部門建立工作聯系。自覺遵守法律法規及有關規章制度。

( 2 )嚴格按照設計圖紙、施工驗收規范、有關技術要求及施工組織設計精心組織施工, 確保工程質量達到約定的標準。

( 3 ) 自覺接受工程承包人及有關部門的管理、監督和檢查。接受工程承包人隨時檢查其設備、材料保管、使用情況,及其操作人員的有效證件、持證上崗情況。與現場其他單位協調配合,照顧全局。

(4 ) 勞務分包人須服從工程承包人轉發的發包人及工程師(監理人)的指令。

( 5 )除非合同另有約定,勞務分包人應對其作業內容的實施、完工負責,勞務分包人應承擔并履行總(分)包合同約定的、與勞務作業有關的所有義務及工作程序。

87.施工組織總設計的編制程序中,先后順序不能改變的有( )。

A.先確定施工總體部署,再擬訂施工方案

B.先計算主要工種工程的工程量,再擬訂施工方案

C.先擬訂施工方案,再編制施工總進度計劃

D.先計算主要工種工程的工程量,再確定施工總體部署

E.先編制施工總進度計劃,再編制資源需求量

2019年二建施工管理真題答案解析

【參考答案】C,E

【參考解析】本題考查的是施工組織總設計的編制程序。對于通常的編制程序而言有些順序是不可逆轉的,如;

(1)擬訂施工方案后才可編制施工總進度計劃(因為進度的安排取決于施工的方案)。

(2)編制施工總進度計劃后才可編制資源需求量計劃(因為資源需求里計劃要反映各種資源在時間上的需求)。

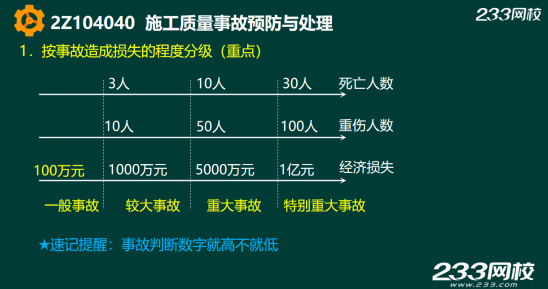

88.根據工程質量事故造成損失的程度分級,屬于重大事故的有( )。

A.50 人以上100人以下重傷

B.5000萬元以上1億元以下直接經濟損失

C.3人以上10人以下死亡

D.1億元以上直接經濟損失

E.1000萬元以上5000萬元以下直接經濟損失

2019年二建施工管理真題答案解析

【參考答案】A,B

【參考解析】重大事故, 是指造成10人以上30人以下死亡,或者50人以上100人以下重傷,或者5000萬元以上1億元以下直接經濟損失的事故。該等級劃分所稱的"以上"包括本數,所稱的" 以下"不包括本數。

89.根據《建設工程安全生產管理條例》,應組織專家進行專項施工方案論證、審查的分部分項工程有( )。

A.深基坑工程

B.起重吊裝工程

C.拆除工程

D.地下暗挖工程

E.高大模板工程

2019年二建施工管理真題答案解析

【參考答案】A,D,E

【參考解析】涉及深基坑、地下暗挖工程、高大模板工程的專項施工方案,施工單位還應當組織專家進行論證、審查。

90.關于分部分項工程成本分析資料來源的說法,正確的有( )。

A.實際成本來自實際工程量和計劃單價的乘積

B.投標報價來自預算成本

C.預算成本來自投標報價

D.目標成本來自施工預算

E.成本偏差來自預算成本與目標成本的差額

2019年二建施工管理真題答案解析

【參考答案】C,D

【參考解析】分部分項工程成本分析的資料來源為:預算成本來自投標報價成本,目標成本來自施工預算,實際成本來自施工任務單的實際工程量、實耗人工和限額領料單的實耗材料。

91.職業健康安全管理體系文件包括( )。

A.管理手冊

B.程序文件

C.管理方案

D.作業文件

E.初始狀態評審文件

2019年二建施工管理真題答案解析

【參考答案】A,B,D

【參考解析】職業健康安全管理體系文件包括管理手冊、程序文件、作業文件三個層次。

92.下列施工方進度控制的措施中,屬于組織措施的有( )。

A.評價項目進度管理的組織風險

B.進行項目進度管理的職能分工

C.學習進度控制的管理理念

D.優化計劃系統的體系結構

E.規范進度變更的管理流程

2019年二建施工管理真題答案解析

【參考答案】B,D,E

【參考解析】施工方進度控制的組織措施如下:

(1)正如前述,組織是目標能否實現的決定性因素,因此,為實現項目的進度目標,應充分重視健全項目管理的組織體系。

(2)在項目組織結構中應有專門的工作部門和符合進度控制崗位資格的專人負責進度控制工作。

(3)進度控制的主要工作環節包括進度目標的分析和論證、編制進度計劃、定期跟蹤進度計劃的執行情況、采取糾偏措施以及調整進度計劃。這些工作任務和相應的管理職能應在項目管理組織設計的任務分工表和管理職能分工表中標示并落實。

(4)應編制施工進度控制的工作流程。

(5)進度控制工作包含了大量的組織和協調工作,而會議是組織和協調的重要手段,應進行有關進度控制會議的組織設計。

93.下列施工歸檔文件的質量要求中,正確的有( )。

A.歸檔文件應為原件

B.竣工圖章尺寸為60mm×80mm

C.工程文件文字材料尺寸宜為 A4 幅面,圖紙采用國家標準圖幅

D.所有竣工圖均應加蓋竣工圖章

E.利用施工圖改繪竣工圖,必須標明變更修改依據

2019年二建施工管理真題答案解析

【參考答案】A,C,D,E

【參考解析】施工歸檔文件的質量要求:

(1)歸檔的文件應為原件。

(2)工程文件的內容及其深度必須符合國家有關工程勘察、設計、施工、監理等方面的技術規范、標準和規程。

(3) 工程文件的內容必須真實、準確,與工程實際相符合。

(4)工程文件應采用耐久性強的書寫材料,不得使用易褪色的書寫材料。

(5)工程文件應字跡清楚,圖樣清晰,圖表整潔,簽字蓋章手續完備。

(6)工程文件文字材料幅面尺寸規格宜為A4幅面( 297mm x 210mm ) 。圖紙宜采用國家標準圖中國。

(7) 工程文件的紙張應采用能夠長期保存的韌力大、耐久性強的紙張。圖紙一般采用藍曬圖,竣工圖應是新藍圖。計算機出圖必須清晰,不得使用計算機出圖的復印件。

(8)所有竣工圖均應加蓋竣工圖章。

(9)利用施工圖改繪竣工圖, 必須標明變更修改依據。凡施工圖結構、工藝、平面布置等有重大改變,或變更部分超過圖面1/3 的, 應當重新繪制竣工圖。

94.關于生產安全事故報告和調查處理“四不放過”原則的說法,正確的有( )。

A.事故原因未查清不放過

B.事故責任人員未受到處理不放過

C.防范措施沒有落實不放過

D.職工群眾未受到教育不放過

E.事故未及時報告不放過

2019年二建施工管理真題答案解析

【參考答案】A,B,D

【參考解析】施工項目一旦發生安全事故,必須實施"四不放過"的原則:

(1)事故原因沒有查清不放過;

(2)責任人員沒有受到處理不放過;

(3)整改措施沒有落實不放過;

(4)有關人員沒有受到教育不放過

95.下列施工質量的影響因素中,屬于質量管理環境因素的有( )。

A.施工單位的質量管理制度

B.各參建單位之間的協調程度

C.管理者的質量意識

D.運輸設備的使用狀況

E.施工現場的道路條件

2019年二建施工管理真題答案解析

【參考答案】A,B

【參考解析】本題考查的是影響施工質量的主要因素。施工質量管理環境因素:主要指施工單位質量管理體系、質量管理制度和各參建施工單位之間的協調等因素。選項C屬于人的因素;選項D,屬于機械的因素;選項E,屬于施工作業環境因素。

2020年二級建造師考試將于10月31日、11月1日舉行,考后233網校將及時發布2020年二級建造師真題及答案,方便大家估分、對答案,敬請關注!【收藏2020二建真題答案專題>>

二建真題答案微信交流

掃碼進入2020二建真題交流微信群

二建考后真題估分小程序

相關推薦:

2020年各省二級建造師考點考場設置安排匯總

各省2020年二級建造師考試期間疫情防控要求匯總

二級建造師考點、難點太多記不?。?!2021年二級建造師鉆石班來襲,233網校老師帶你讀薄教材,舉一反三,學習做題更有效率!點擊馬上聽課>>

添加二級建造師學習群或學霸君

領取資料&加備考群

233網校官方認證

掃碼加學霸君領資料

233網校官方認證

掃碼進群學習

233網校官方認證

掃碼加學霸君領資料

233網校官方認證

掃碼進群學習

拒絕盲目備考,加學習群領資料共同進步!

互動交流
掃描二維碼直接進入

微信掃碼關注公眾號

獲取更多考試資料
主站蜘蛛池模板: 濉溪县| 石渠县| 赣州市| 怀化市| 包头市| 汤阴县| 孝昌县| 平昌县| 浠水县| 衡阳市| 沐川县| 班玛县| 刚察县| 兴海县| 丹棱县| 昌宁县| 灵台县| 新乐市| 冀州市| 通道| 两当县| 曲靖市| 清涧县| 隆回县| 连云港市| 鄂伦春自治旗| 宁武县| 大姚县| 丘北县| 萍乡市| 文水县| 日喀则市| 麻城市| 丰城市| 静乐县| 延川县| 固始县| 乐清市| 榆中县| 凌源市| 新津县|
