第三章 工程項目管理
考點8:流水施工的基本組織方式
1.等節奏流水施工(固定節拍流水施工)
在有節奏流水施工中,各施工過程的流水節拍都相等的流水施工,且流水步距等于流水節拍,也稱為固定節拍流水施工或全等節拍流水施工。
【關注點】等節奏流水施工的特點
所有施工過程在各個施工段上的流水節拍均相等
相鄰施工過程的流水步距相等,且等于流水節拍
專業工作隊數等于施工過程數,即每一個施工過程成立一個專業工作隊,由該隊完成相應施工過程所有施工段上的任務
各個專業工作隊在各施工段上能夠連續作業,施工段之間沒有空閑時間

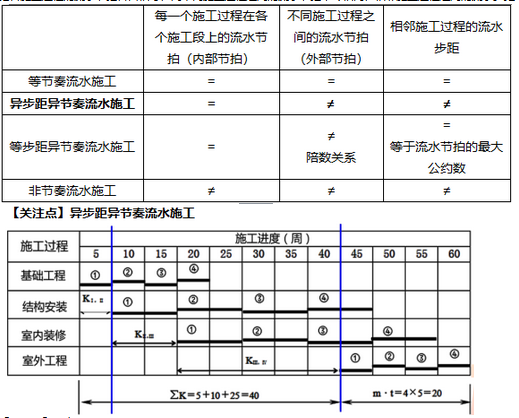

2. 異步距異節奏流水施工
指各施工過程的流水節拍各自相等,而不同施工過程之間的流水節拍不盡相同,相鄰施工過程之間的流水步距不盡相等。
【關注點】異步距異節奏流水施工的特點
同一施工過程在各個施工段上的流水節拍均相等;不同施工過程之間的流水節拍不盡相等
相鄰施工過程之間的流水步距不盡相等
專業工作隊數等于施工過程數
各個專業工作隊在施工段上能夠連續作業,施工段之間可能存在空閑時間

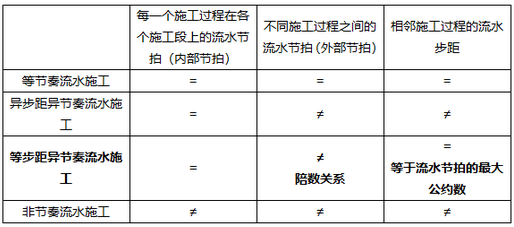

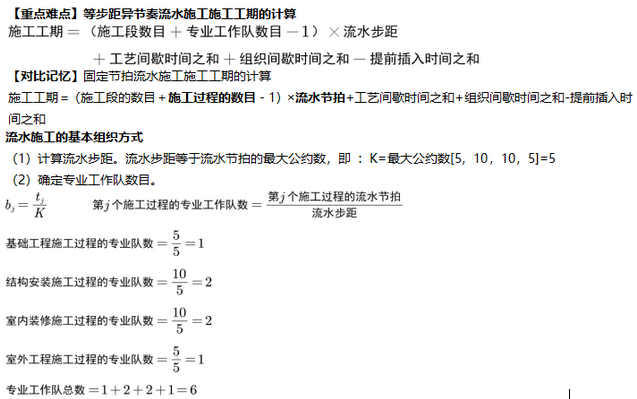

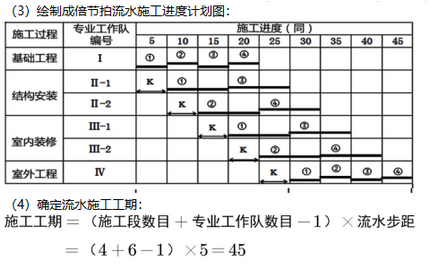

3.等步距異節奏流水施工(成倍節拍流水施工)
在組織異節奏流水施工時,按每個施工過程流水節拍之間的比例關系,成立相應數量的專業工作隊而進行的流水施工,也稱為成倍節拍流水施工。
同一施工過程在其各個施工段上的流水節拍均相等,不同施工過程的流水節拍不等,但其值為倍數關系
相鄰施工過程的流水步距相等,且等于流水節拍的最大公約數(K)
專業工作隊數大于施工過程數,即有的施工過程只成立一個專業工作隊,而對于流水節拍大的施工過程,可按其倍數增加相應專業工作隊數目
各個專業工作隊在施工段上能夠連續作業,施工段之間沒有空閑時間
