案例5
某機電安裝公司承接南方沿海儲油灌區的安裝任務,該機電公司項目部認真組織施工。在第一批罐底板到達現場后,隨即組織下料作業,連夜進行噴涂除銹,施工人員克服了在空氣相對濕度達90%的悶濕環境下的施工困難。每20mm完成一批鋼板的除銹,露天作業6小時后,終于完成了整批底板的除銹工作。其后,開始油漆噴涂作業。

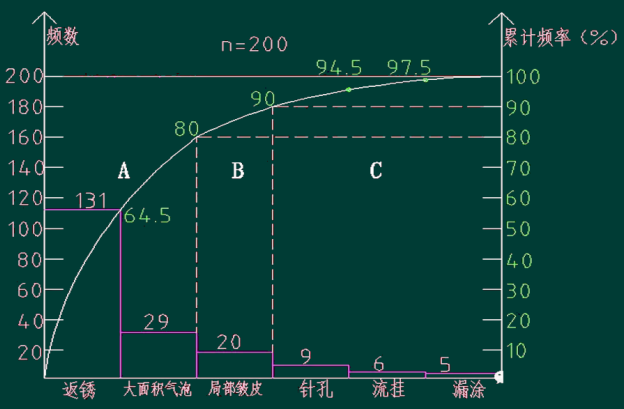

質檢員檢查底漆噴涂質量后發現,涂層存在大量的返銹、大面積氣泡等質量缺陷,統計數據如下:
項目部啟動質量問題處理程序,針對產生的質量問題,分析了原因,明確了整改方法,整改措施完善后得以妥善處理,并按原驗收規范進行驗收。
底板敷設完成后,焊工按技術人員的交底,點焊固定后,先焊長焊縫,后焊短焊縫,采用大焊接線能量分段退焊。在底板焊接工作進行到第二天時,出現了很明顯的波浪形變形。項目總工及時組織技術人員改正原交底中錯誤的作法,并采取措施,矯正焊接變形,項目繼續受控推進。
項目部采取措施,調整進度計劃,采用贏得值法監控項目的進度和費用,繪制了項目執行60d后的贏得分析法曲線圖。
項目部啟動質量問題處理程序,針對產生的質量問題,分析了原因,明確了整改方法,整改措施完善后得以妥善處理,并按原驗收規范進行驗收。
底板敷設完成后,焊工按技術人員的交底,點焊固定后,先焊長焊縫,后焊短焊縫,采用大焊接線能量分段退焊。在底板焊接工作進行到第二天時,出現了很明顯的波浪形變形。項目總工及時組織技術人員改正原交底中錯誤的作法,并采取措施,矯正焊接變形,項目繼續受控推進。
項目部采取措施,調整進度計劃,采用贏得值法監控項目的進度和費用,繪制了項目執行60d后的贏得分析法曲線圖。
【問題】
1.提出項目部在噴砂除銹和底漆噴涂作業中有哪些錯誤之處?經表面防銹處理的金屬,宜進行防腐層作業的最長時間段為幾小時以內?
2.根據質量員的統計表,按排列圖法,將底漆質量分別歸納為A類因素、B類因素和C類因素?
3.項目部就底漆質量缺陷應分別做何種后續處理?制定的質量問題整改措施還應包括哪些內容?
4指出技術人員底板焊接中的錯誤之處,并糾正。
5.根據贏得值分析法曲線圖,指出項目部進度在第60d時,是超前或滯后了多少萬元?若用時間表達式,是超前或滯后了多少天?指出第60天時,項目費用是超支或結余多少萬元?
【參考答案】
1、(1)錯誤一:在第一批罐底板到達現場后,隨即組織下料作業。
正確做法
①因項目地處南方沿海受化工大氣、海洋大氣的腐蝕,在安裝和使用過程中,表面會殘留鹽分、油脂、化學品和其他污染物,在進行噴砂或打磨處理前應采用高壓潔凈水沖洗表面。
②材料進場后,應進行進場驗收檢查,確定材料合格后才可以安排施工。對于儲罐底板,還應先設計出下料排版圖,再行切割施工。
錯誤二:露天作業6小時后,終于完成了整批底板的除銹工作,其后,開始油添噴涂作業。除銹和噴漆間隔時間過長,且無保護措施。
正確做法:①經處理后的金屬表面,宜在4h內進行防腐蝕結結構層的施工。當空氣濕度較大,或工件溫度低于環境溫度時,應采加熱措施防止被處理的工件表面再度銹蝕。涂裝表面的溫度應高于露點溫度3℃方可施工。
(2)經表面防銹處理的金屬,宜進行防腐層作業最長時間段為4小時以內。
1)①現場濕度達到90%,超過了80%,施工人員沒有進行防濕、干燥等處理就行防腐的部件清理表面,不易成型,易出現針孔;②除銹和涂漆工作之間間隔之間過長;③露天作業沒有采取防風保護措施;④沒有采取防塵措施,環境粉過大可能會影響附著力
2)經表面防銹處理的金屬,宜進行防腐層作業的最長時間段為4小時以內
2、A類因素;返銹、大面積氣泡;B類因素;局部脫皮;C類因素;針孔、針孔、漏涂。
3、①返銹、大面積氣泡做返工處理:局部脫皮、針孔、針孔、漏涂做返修處理
②質量要求、整改時間、整改人員
4、指出技術人員底板焊接中的錯誤之處,并糾正。
①不宜采用大的焊接線能量:應采用較小的焊接線能量
②先焊長焊縫、后焊短焊縫的順序不對;應該先焊短焊縫、后焊長焊縫

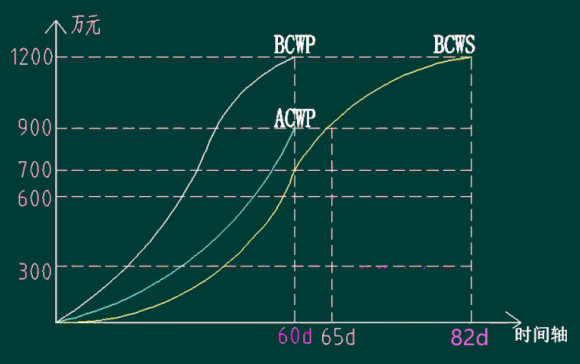

6、根據贏得值分析法曲線圖,指出項目部進度在第60d時,是超前或滯后了多少萬元?若用時間表達式,是超前或滯后了多少天?指出第60天時,項目費用是超支或結余多少萬元?
1)【進度偏差】SV=BCWP-BCWS=1200-700=500萬元>0,項目部進度超前500萬元
2)超前天數=82-60=22天
3)【進度偏差】CV=BCWP-ACWP=1200900=300萬元>0,項目費用節余300萬元
